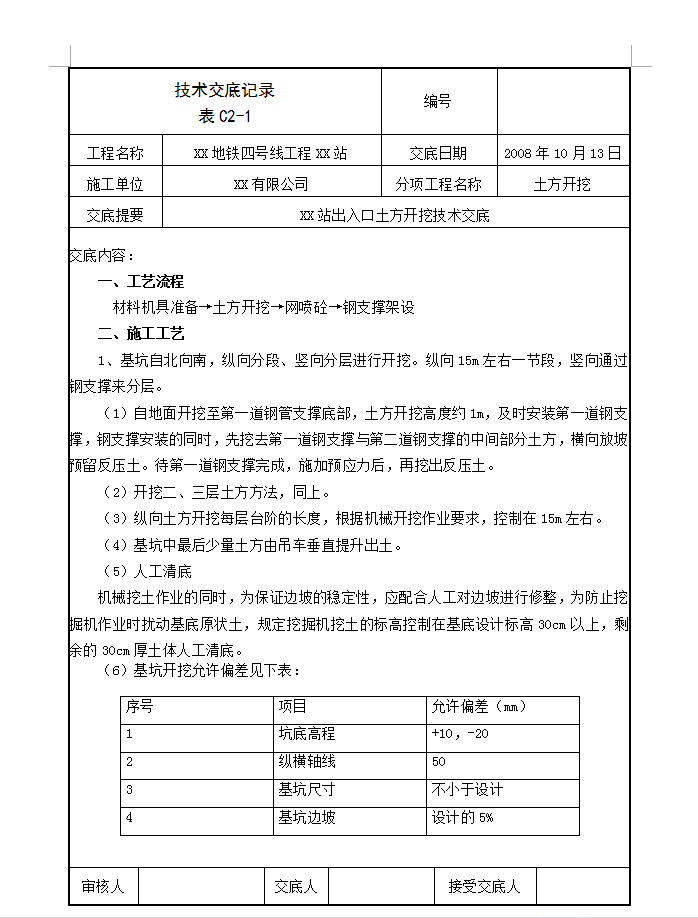

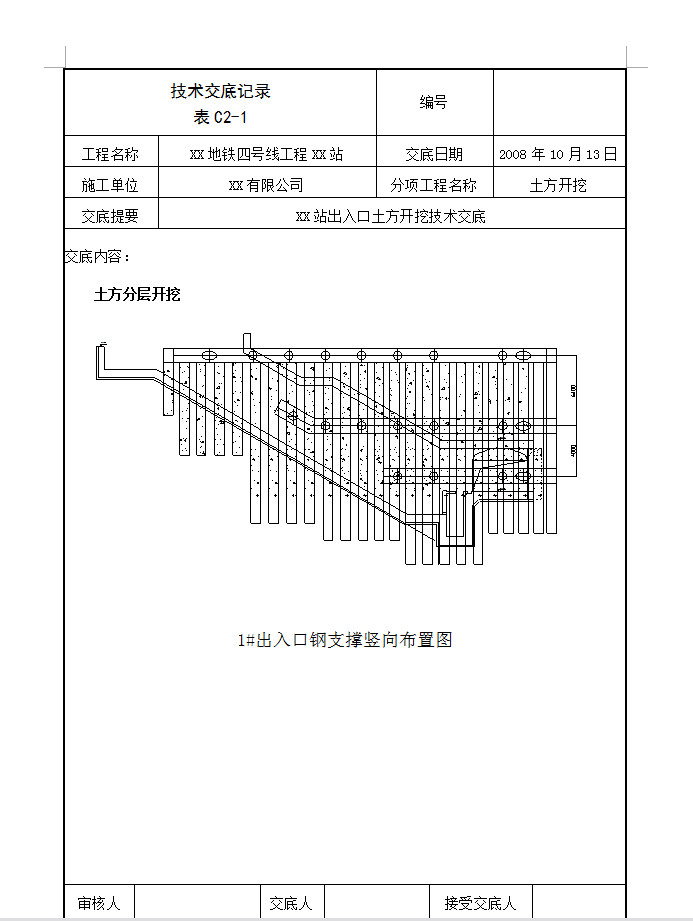

施工工艺:1、基坑自北向南,纵向分段、竖向分层进行开挖。纵向15m左右一节段,竖向通过钢支撑来分层。
(1)自地面开挖至第一道钢管支撑底部,土方开挖高度约1m,及时安装第一道钢支撑,钢支撑安装的同时,先挖去第一道钢支撑与第二道钢支撑的中间部分土方,横向放坡预留反压土。待第一道钢支撑完成,施加预应力后,再挖出反压土。(2)开挖二、三层土方方法,同上。(3)纵向土方开挖每层台阶的长度,根据机械开挖作业要求,控制在15m左右。(4)基坑中最后少量土方由吊车垂直提升出土。
