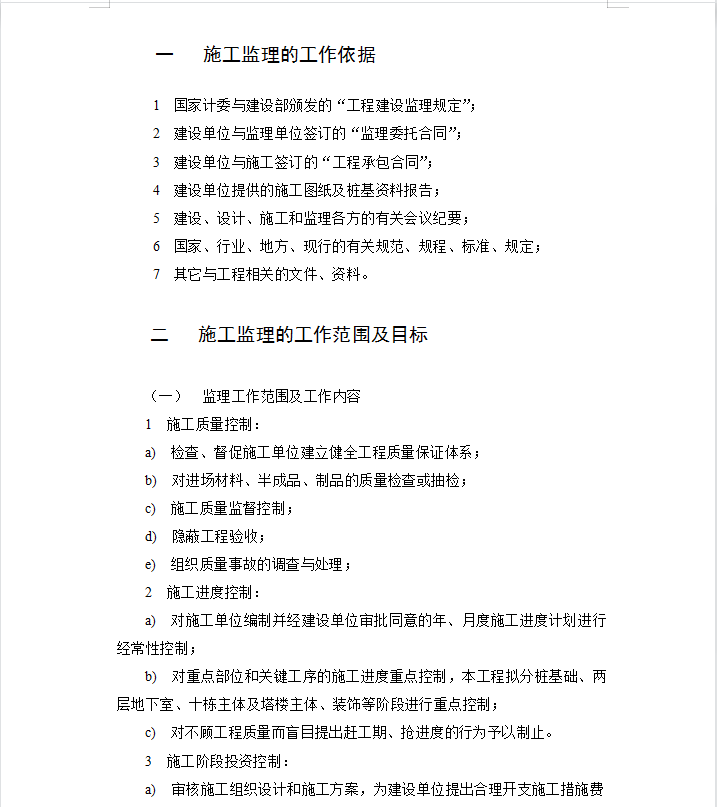

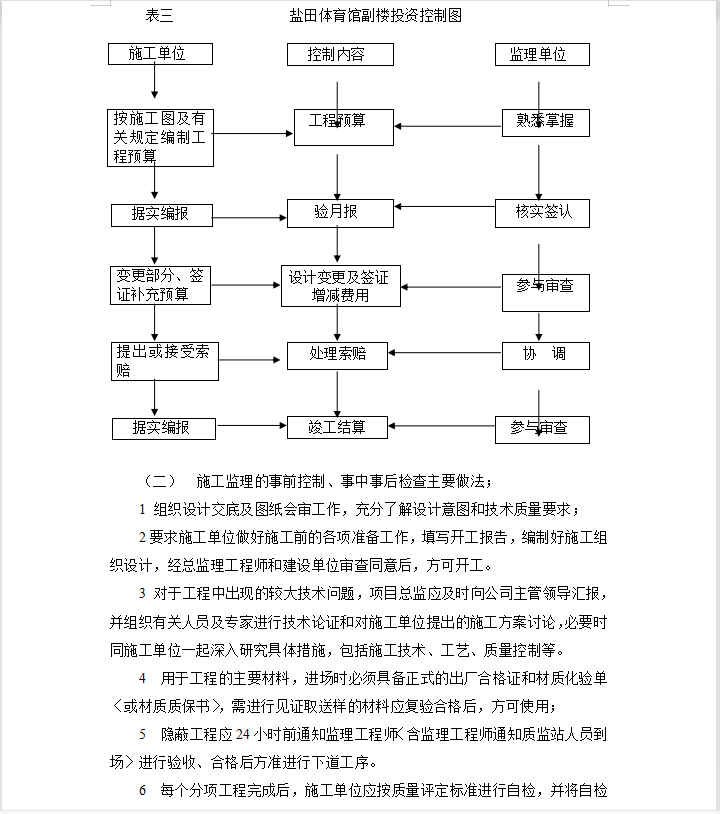

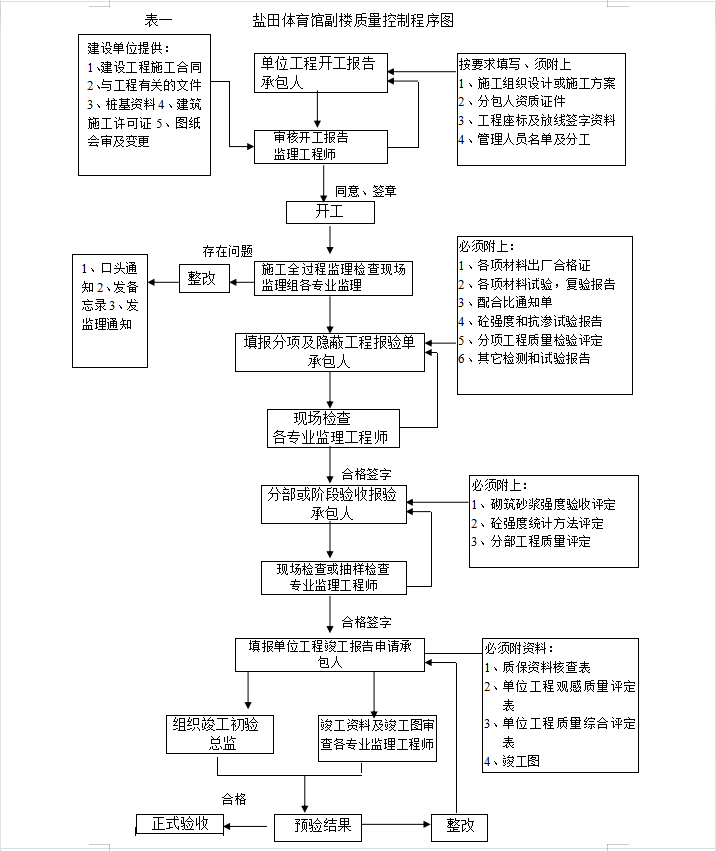

对施工单位编制并经建设单位审批同意的年、月度施工进度计划进行经常性控制。对重点部位和关键工序的施工进度重点控制,本工程拟分桩基础、两层地下室、十栋主体及塔楼主体、装饰等阶段进行重点控制。对不顾工程质量而盲目提出赶工期、抢进度的行为予以制止。
