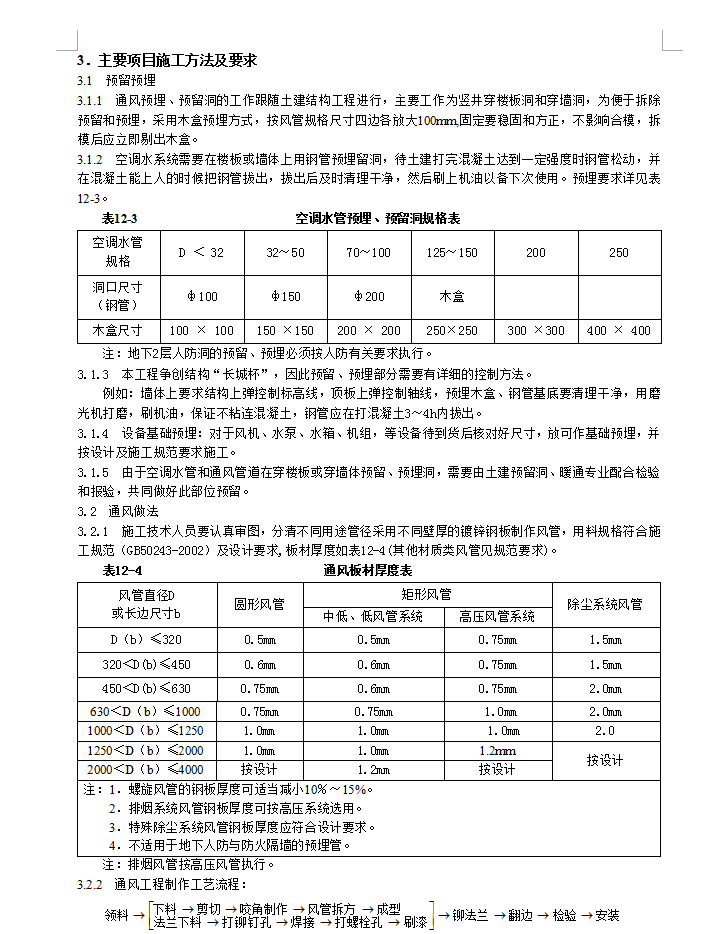

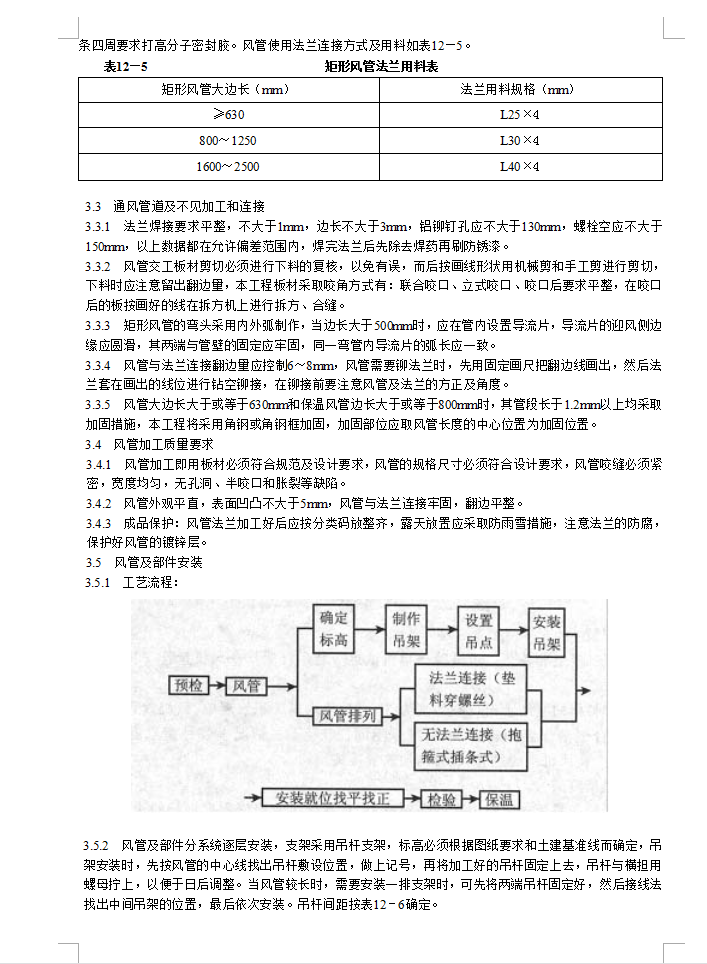

该工程地上1~16层为研究、实验、办公部分,通风空调采用风机盘管加新风系统,每层设2台新风机组,B1层为设备部分,内设空调机房,采用大风道系统,南北各设轴流风机1台。预留预埋:通风预埋、预留洞的工作跟随土建结构工程进行,主要工作为竖井穿楼板洞和穿墙洞,为便于拆除预留和预埋,采用木盒预埋方式,按风管规格尺寸四边各放大100mm,固定要稳固和方正,不影响合模,拆模后应立即剔出木盒。 空调水系统需要在楼板或墙体上用钢管预埋留洞,待土建打完混凝土达到一定强度时钢管松动,并在混凝土能上人的时候把钢管拔出,拔出后及时清理干净,然后刷上机油以备下次使用。
