施工要点:泵类安装:在基座上划线后安装。在泵座地脚螺栓附近垫铁,将底座垫高约20―40毫米,检查离心泵泵体水平度,每米不超过0.1毫米,水平联轴器应保持同轴度;轴向倾斜每米不超过0.8毫米;径向位移不超过0.1毫米。用水泥浆浇灌泵座及地脚螺栓。3―4天水泥于固后,再按第2项复查。箱罐安装:箱罐标高允许偏差±5毫米,水平度每米长度不超过10毫米,垂直度每米高度不超过10毫米,中心线位移不超过5毫米。箱罐的支、吊、托架安装应平直牢固,位置正确。(1)支架立柱位置不超过5毫米,垂直度每米高度不大于10毫米。(2)支架横梁上平面标高为±5毫米,侧向弯曲得米长度不大于10毫米。(3)敞开箱罐做满水试验,不漏为合格。密闭箱罐应以工作压力的1.5倍作水压试验。

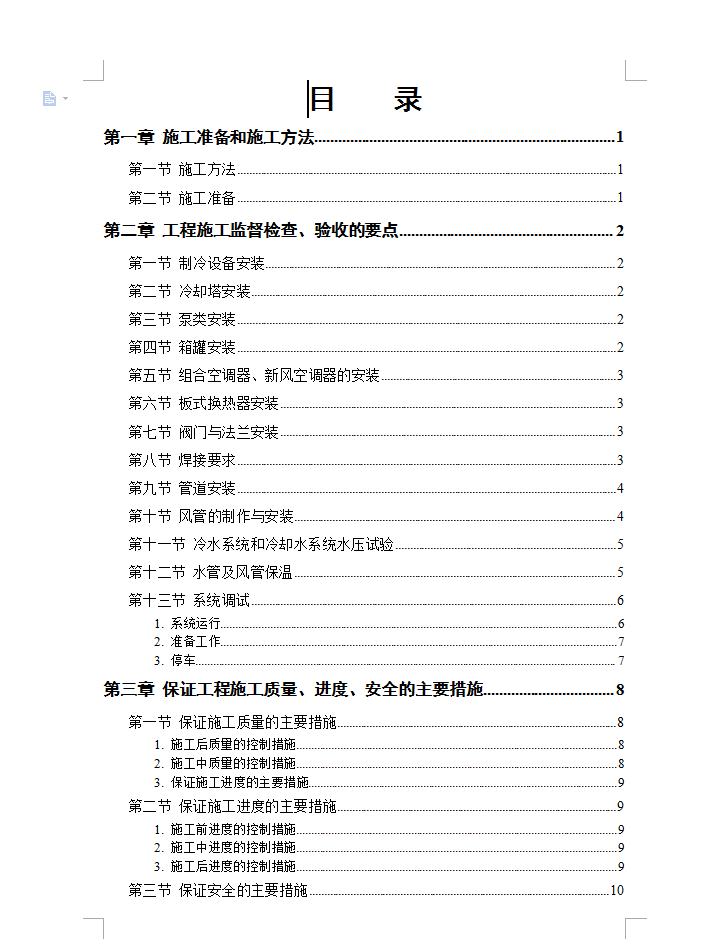

目录
第一章 施工准备和施工方法........................................1
第一节 施工方法...................................................1
第二节 施工准备........................................................1
...............
第三节 保证安全的主要措施....................................10
第四章 现场管理....................................................11
