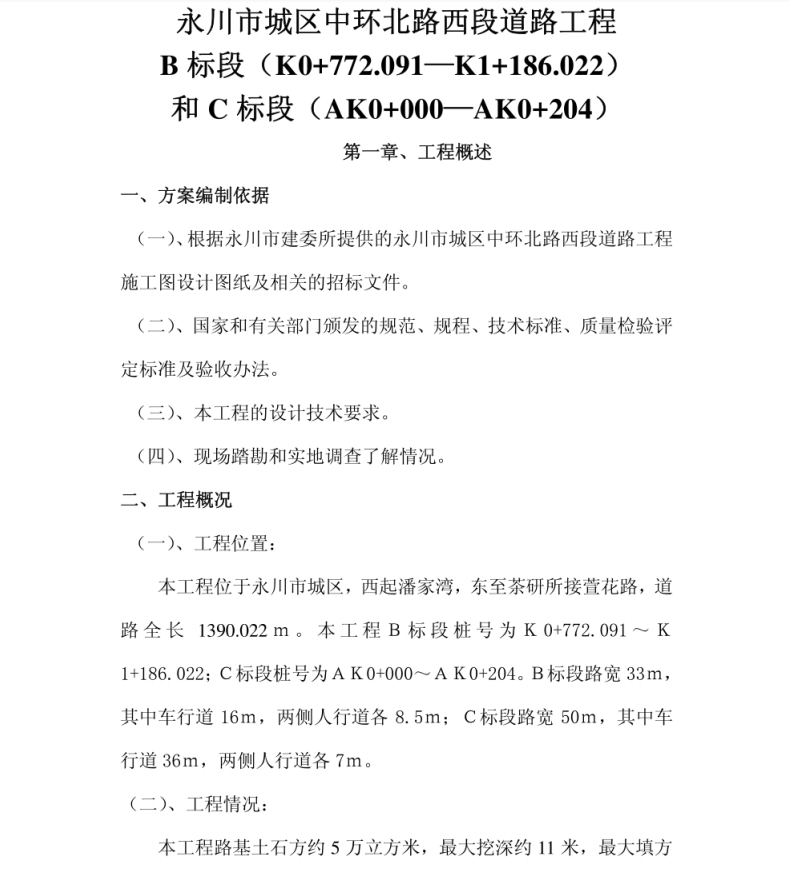

本工程为新建工程,工期紧、工程量大。开挖高差大、工序交叉繁多。本工程风险在施工爆破、高切坡的安全,工期关键在于路基土石方、挡墙、排水工程及路面施工进度。本工程为新建公路,只有在K0+772、K1+170 左右与原有公路相交,可以作为进出道口。
