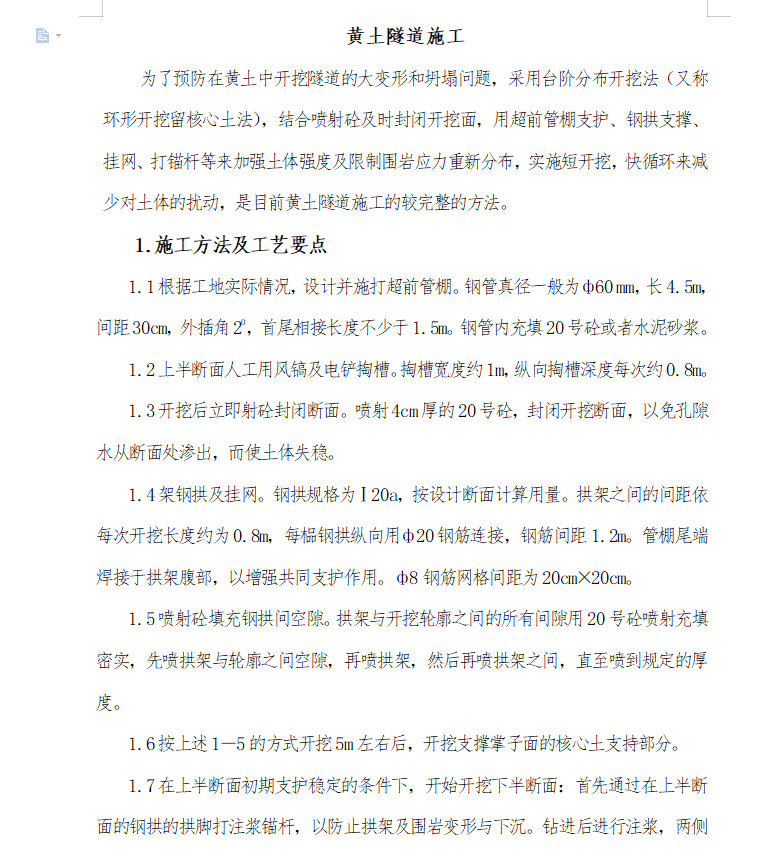

为了预防在黄土中开挖隧道的大变形和坍塌问题,采用台阶分布开挖法(又称环形开挖留核心土法),结合喷射砼及时封闭开挖面,用超前管棚支护、钢拱支撑、挂网、打锚杆等来加强土体强度及限制围岩应力重新分布,实施短开挖,快循环来减少对土体的扰动,是目前黄土隧道施工的较完整的方法。
架钢拱及挂网。钢拱规格为Ⅰ20a,按设计断面计算用量。拱架之间的间距依每次开挖长度约为0.8m,每榀钢拱纵向用ф20钢筋连接,钢筋间距1.2m。管棚尾端焊接于拱架腹部,以增强共同支护作用。ф8钢筋网格间距为20cm×20cm。
