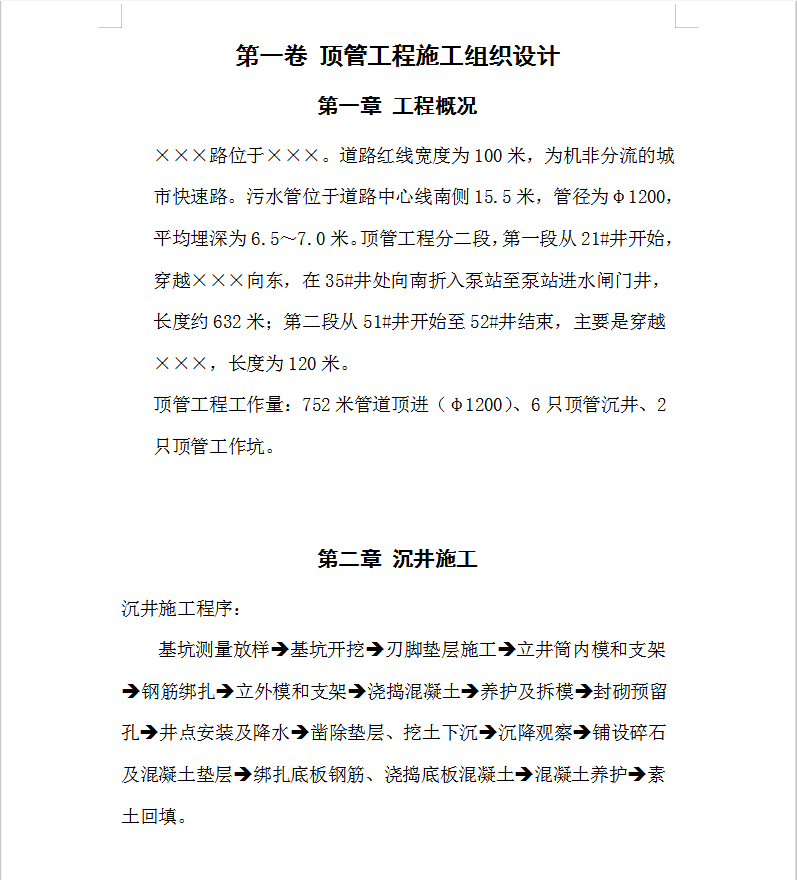

×××路位于×××。道路红线宽度为100米,为机非分流的城市快速路。污水管位于道路中心线南侧15.5米,管径为φ1200,平均埋深为6.5~7.0米。顶管工程分二段,第一段从21#井开始,穿越×××向东,在35#井处向南折入泵站至泵站进水闸门井,长度约632米;第二段从51#井开始至52#井结束,主要是穿越×××,长度为120米。
顶管工程工作量:752米管道顶进(φ1200)、6只顶管沉井、2只顶管工作坑。
沉井施工程序:
基坑测量放样、基坑开挖、刃脚垫层施工、立井筒内模和支架、钢筋绑扎、立外模和支架、浇捣混凝土、养护及拆模、封砌预留孔、井点安装及降水、凿除垫层、挖土下沉、沉降观察、铺设碎石及混凝土垫层、绑扎底板钢筋、浇捣底板混凝土、混凝土养护、素土回填。
