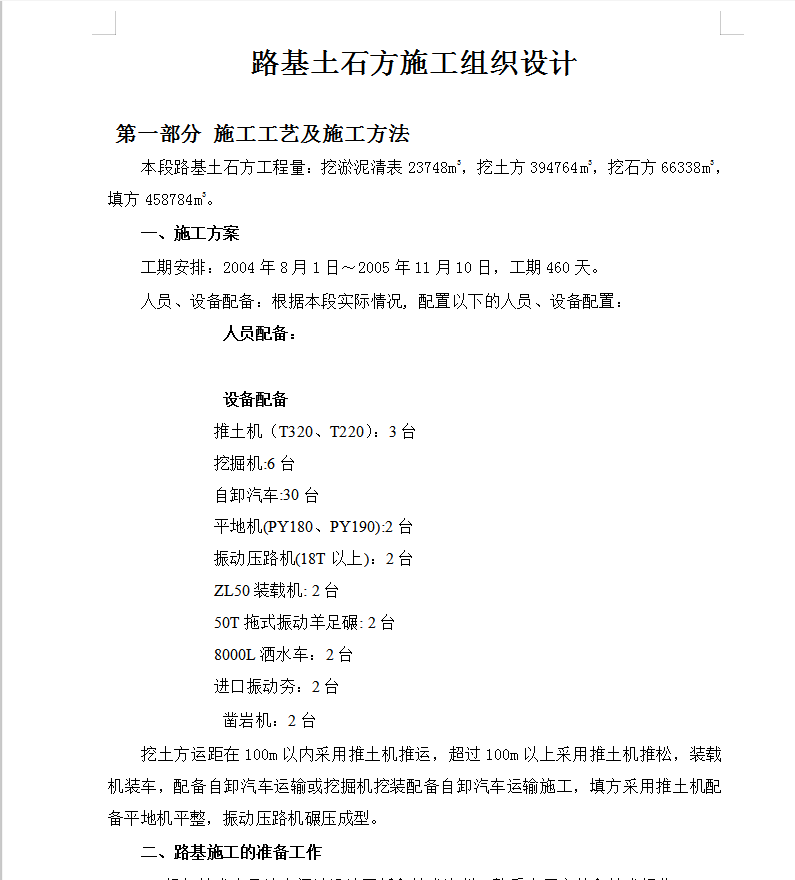

本段路基土石方工程量:挖淤泥清表23748m3,挖土方394764m3,挖石方66338m3,填方458784m3。
一、施工方案
工期安排:2004年8月1日~2005年11月10日,工期460天。
人员、设备配备:根据本段实际情况, 配置以下的人员、设备配置:
人员配备:

设备配备
推土机(T320、T220):3台
挖掘机:6台
自卸汽车:30台
平地机(PY180、PY190):2台
振动压路机(18T以上):2台
ZL50装载机: 2台
50T拖式振动羊足碾: 2台
8000L洒水车:2台
进口振动夯:2台
凿岩机:2台
挖土方运距在100m以内采用推土机推运,超过100m以上采用推土机推松,装载机装车,配备自卸汽车运输或挖掘机挖装配备自卸汽车运输施工,填方采用推土机配备平地机平整,振动压路机碾压成型。
