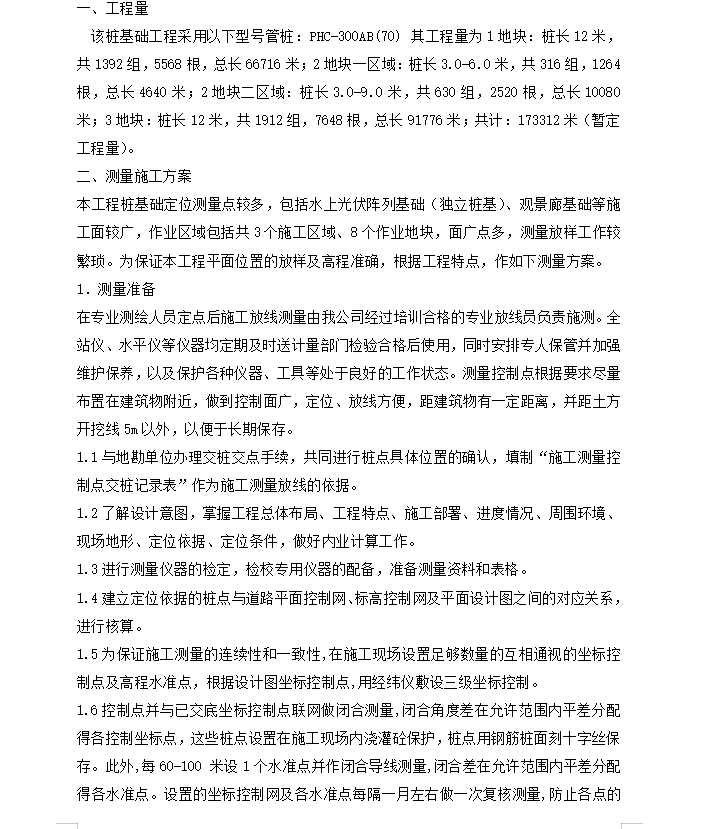

该桩基础工程采用以下型号管桩:PHC-300AB(70) 其工程量为1地块:桩长12米,共1392组,5568根,总长66716米;2地块一区域:桩长3.0-6.0米,共316组,1264根,总长4640米;2地块二区域:桩长3.0-9.0米,共630组,2520根,总长10080米;3地块:桩长12米,共1912组,7648根,总长91776米;共计:173312米(暂定工程量)。
