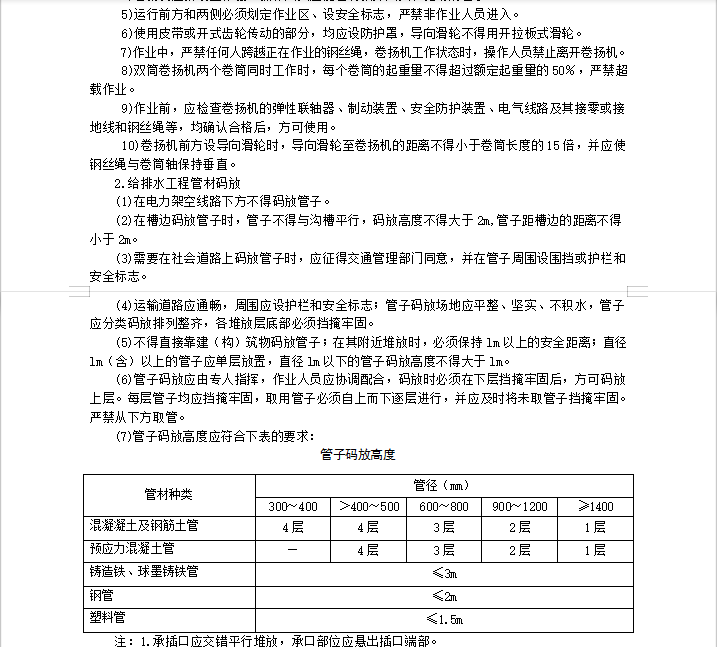

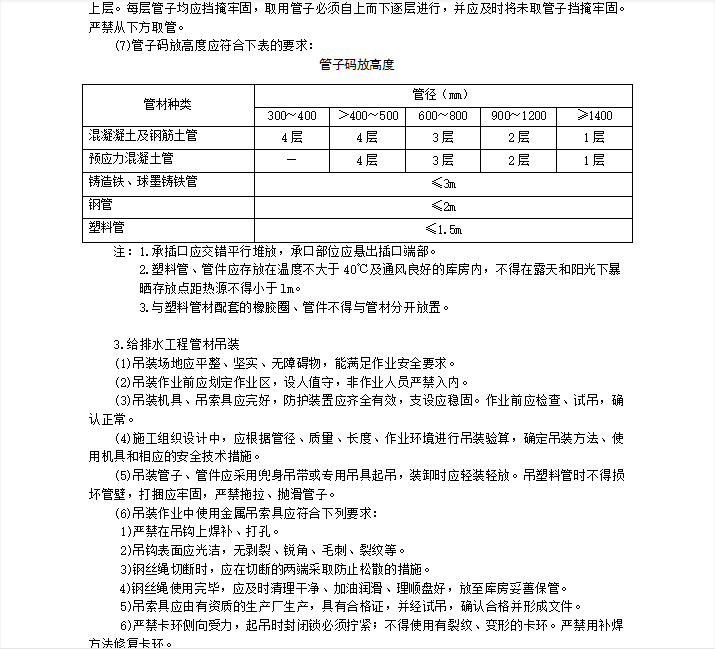

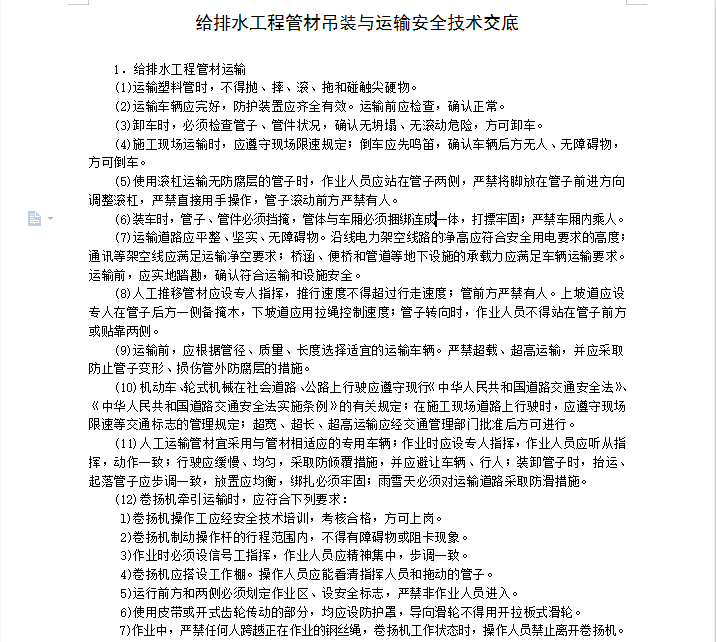

给排水工程管材吊装与运输安全技术交底
吊装作业时,管子下方严禁有人,当管子距离承重面50cm时,作业人员方可靠近;手、脚必须避离管子底部;管子就位必须固定或卡牢后,方可松绳、摘钩。
作业时,必须由信号工统一指挥。作业人员必须精神集中,服从指挥人员的指令。指挥人员在吊装前,应检查作业环境,确认吊装区域内无障碍、作业人员站位安全、被吊管材与其他物件无连接等后,方可向机具操作工发出起吊信号
