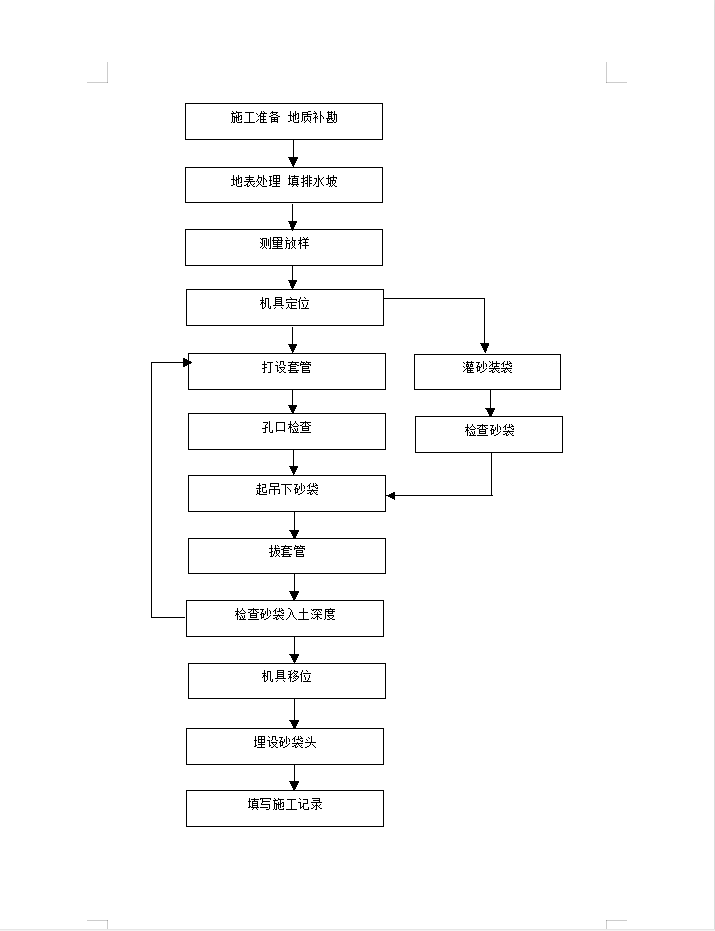

施工工艺
(1)设备采用履带臂架导管式打桩机,套管直径9cm,长15.5m,为便于拔管,上设桩头桩帽,准备好后,测量放样,设置井位桩。
(2)将导向架固定在孔位,在孔位处下挖0.1―0.15m深小坑,稳住管尖,放下套管,戴上桩帽,放好重锤。
(3)打桩时桩锤不要过高,(一般以1.5m为宜),当入土2―3m后,可根据套管的下沉量逐渐提高桩锤,但不得超过3.0m,将钢套管打至设计标高后,即可上拨0.1―0.2m,消除管底真空吸力,以便管端张开。
(4)预先准备好长度比砂井长约30cm左右的用聚丙烯编织的土工布制成的袋,将底部扎紧,在袋底装一定数量重的砂,然后放入套管中,将袋的上端固定在装砂漏斗口上,然后向袋中填充砂直至砂装到齐袋口为止;或砂袋灌入砂后,用臂架吊起垂直放入管中。
(5)用空压机向套管内加压,同时上拔套管,袋装砂井施工完毕;装满砂子的袋,超出地面的长度不小于30cm,并伸入砂垫层中不得卧倒。机具移位,填写施工记录。
