一、施工程序
二、施工准备
1、拌和站
1)选址
拌合场不得设在饮用水源保护区内;下风向要重点考虑避开人类活动密集区、养殖场及敏感植物类群;
设置在空旷、干燥,并且具有良好的运输条件的地方;供料半径不得大于40km,应有足够大的地方放置各种矿料;
具有良好的排水措施,配置干砂、足够的灭火器,保证意外时的应急处理;
料场应硬化,保证矿料清洁不受污染。

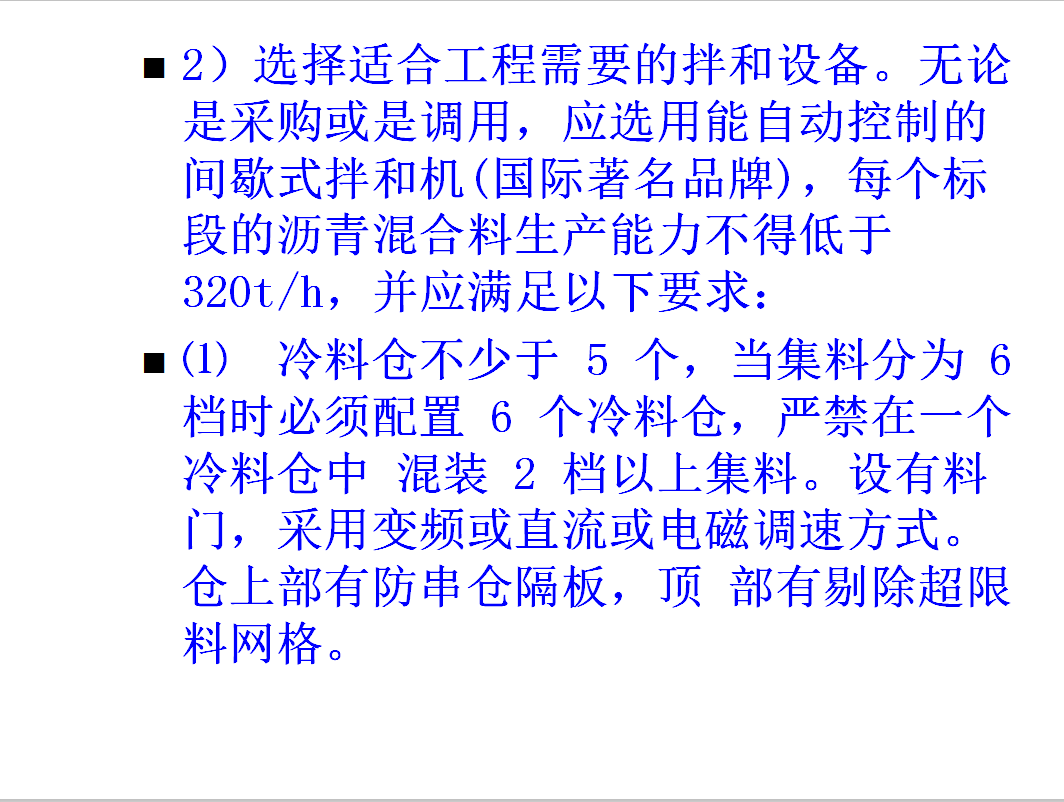

2)选择适合工程需要的拌和设备。无论是采购或是调用,应选用能自动控制的间歇式拌和机(国际著名品牌),每个标段的沥青混合料生产能力不得低于320t/h,并应满足以下要求:
⑴ 冷料仓不少于 5 个,当集料分为 6 档时必须配置 6 个冷料仓,严禁在一个冷料仓中 混装 2 档以上集料。设有料门,采用变频或直流或电磁调速方式。仓上部有防串仓隔板,顶 部有剔除超限料网格。
⑵ 干燥筒具有全自动温控系统,控制误差≤±5℃,燃烧器为全自动比例控制,调节比优于 1:4。烘干筒出料口设置红外或热电偶温度传感器。
(3)热料仓不少于 4 个,设置全程料位计或高低料位计,砂仓有热电偶式或热电阻式温度传感器。
⑷ 振动筛有较高的筛分效率(大于 90%),其筛孔规格与混合料类型相匹配。
⑸ 温度计量系统计量准确度优于±1℃。重量计量系统准确度,骨料优于±0.5%,矿物填料优于±0.5%,沥青优于±0.3%,纤维优于±1%。
⑹ 热料配料误差小,并能自动进行落差补偿,配料误差:骨料小于±1.5%,矿物填料小于±0.5%,沥青小于±0.1%。
(7) 粉料仓不少于 2 个,矿粉、消石灰(水泥)分别存放。并设置两套粉料添加装置,保证矿粉和消石灰或水泥比例添加。
(8) 除尘系统为二级,第二级除尘系统为袋式除尘,第二级除尘系统设粉尘排放机构,能够收集全部或部分粉尘,而不让有害粉尘逸散到空气中。
(9) 控制系统必须配置计算机控制系统,在拌和过程中可逐盘采集、存贮,并可打印材料用量、配比、温度、拌和时间、产量等参数。
(10) 配备三个以上沥青罐,改性沥青罐应配备足够的强制搅拌装置;
(11) 搅拌设备安装完毕后应由专业单位进行冷料标定、计量标定和温度标定,并提供标定成果报告。
(12) 拌和时间根据搅拌设备结构参数,运行参数和混合料类型经试拌确定,混合料应均 匀裹覆。改性沥青混合料和添加纤维的混合料应适当延长拌和时间。
常见问题
相关文章
猜你喜欢
- 西南工程联盟分享:测量教程实用干货(路桥测量,你值得拥有)适合测量员、施工员、技术总工、资料员 2023-08-26
- 免费学习干货:西南工程联盟分享:某道路施工工序验收资料(只是学习参考) 2023-08-15
- 干货:市政工程(技术交底、安全交底、施工组织设计方案、图纸等)你值得拥有(是技术总工、技术员、资料员、施工员、质量员需要的) 2023-08-09
- 市政道路工程检验批填写资料 2023-07-24
- 免费干货分享:市政工程技术交底(含安全交底),你值得拥有 2023-06-19
- 对口经典干货:某市政项目竣工资料干货(你值得拥有) 2023-06-04
- 干货:成都某市政道路工程全套施工方案大全(极具参考利用性) 2023-05-26
- 水泥砼路面机械摊铺施工方案 9P 2023-04-21
- 市政基础设施工程安全技术交底记录 675P 2023-04-21
- 高速公路施工安全生产应急预案 37P 2023-04-21
