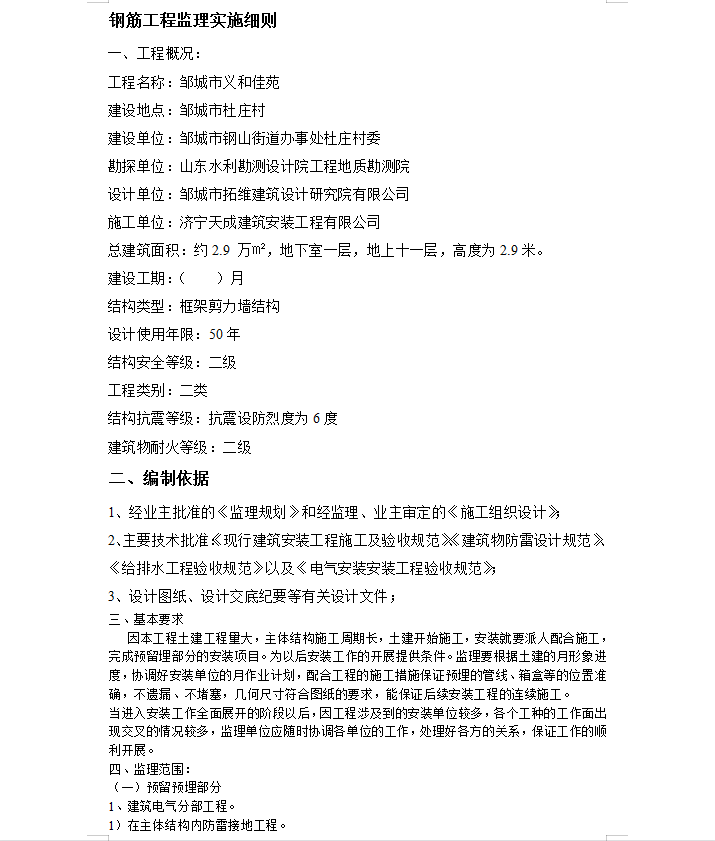

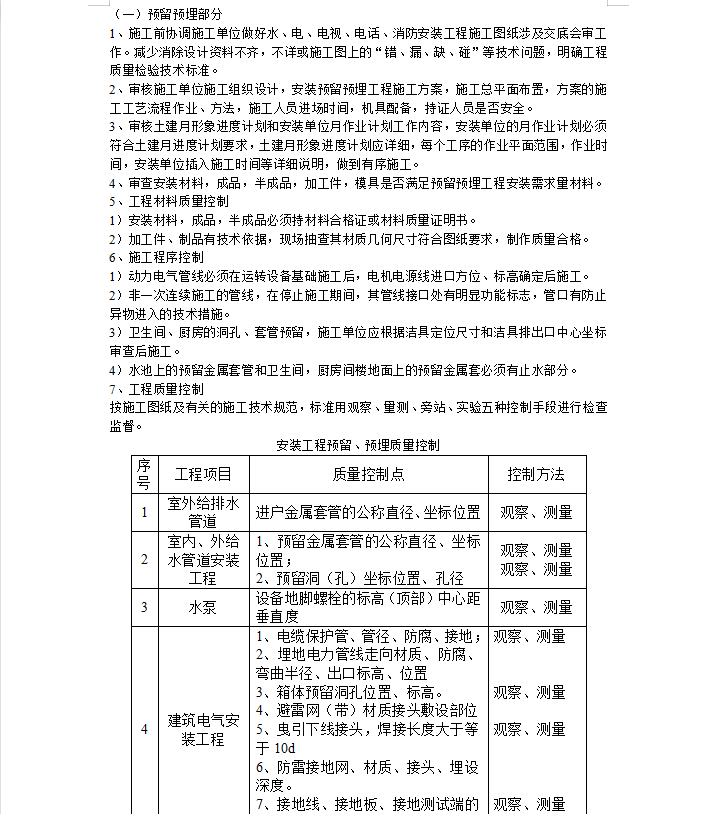

因本工程土建工程量大,主体结构施工周期长,土建开始施工,安装就要派人配合施工,完成预留埋部分的安装项目。为以后安装工作的开展提供条件。监理要根据土建的月形象进度,协调好安装单位的月作业计划,配合工程的施工措施保证预埋的管线、箱盒等的位置准确,不遗漏、不堵塞,几何尺寸符合图纸的要求,能保证后续安装工程的连续施工。当进入安装工作全面展开的阶段以后,因工程涉及到的安装单位较多,各个工种的工作面出现交叉的情况较多,监理单位应随时协调各单位的工作,处理好各方的关系,保证工作的顺利开展。
