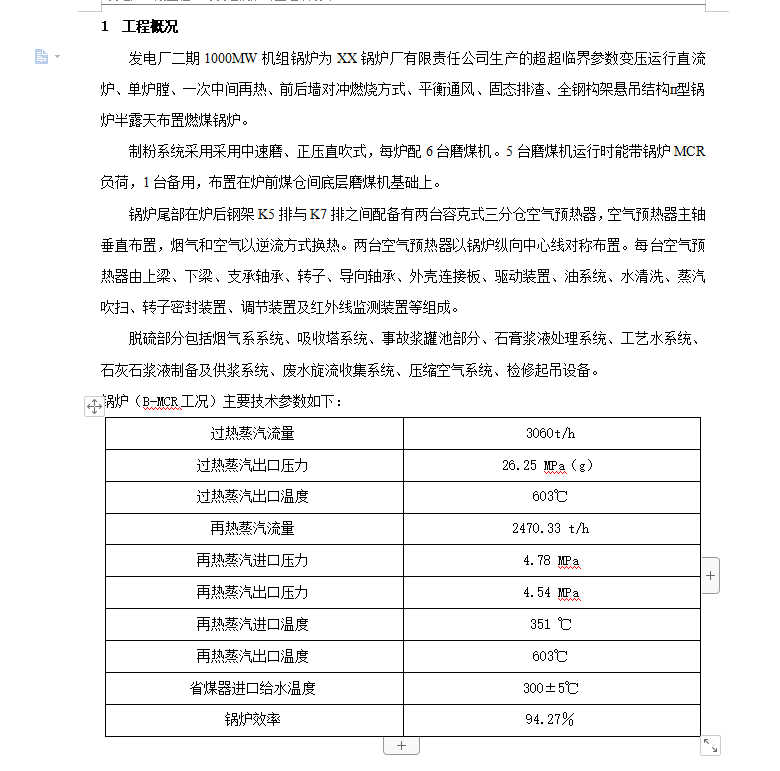

发电厂二期1000MW机组锅炉为XX锅炉厂有限责任公司生产的超超临界参数变压运行直流炉、单炉膛、一次中间再热、前后墙对冲燃烧方式、平衡通风、固态排渣、全钢构架悬吊结构п型锅炉半露天布置燃煤锅炉。

制粉系统采用采用中速磨、正压直吹式,每炉配6台磨煤机。5台磨煤机运行时能带锅炉MCR负荷,1台备用,布置在炉前煤仓间底层磨煤机基础上。
锅炉尾部在炉后钢架K5排与K7排之间配备有两台容克式三分仓空气预热器,空气预热器主轴垂直布置,烟气和空气以逆流方式换热。两台空气预热器以锅炉纵向中心线对称布置。每台空气预热器由上梁、下梁、支承轴承、转子、导向轴承、外壳连接板、驱动装置、油系统、水清洗、蒸汽吹扫、转子密封装置、调节装置及红外线监测装置等组成。
