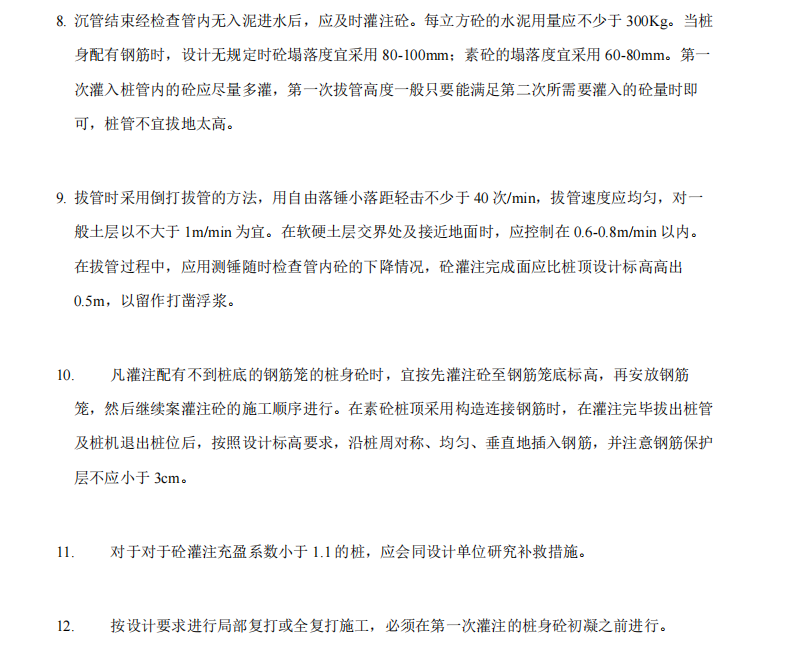

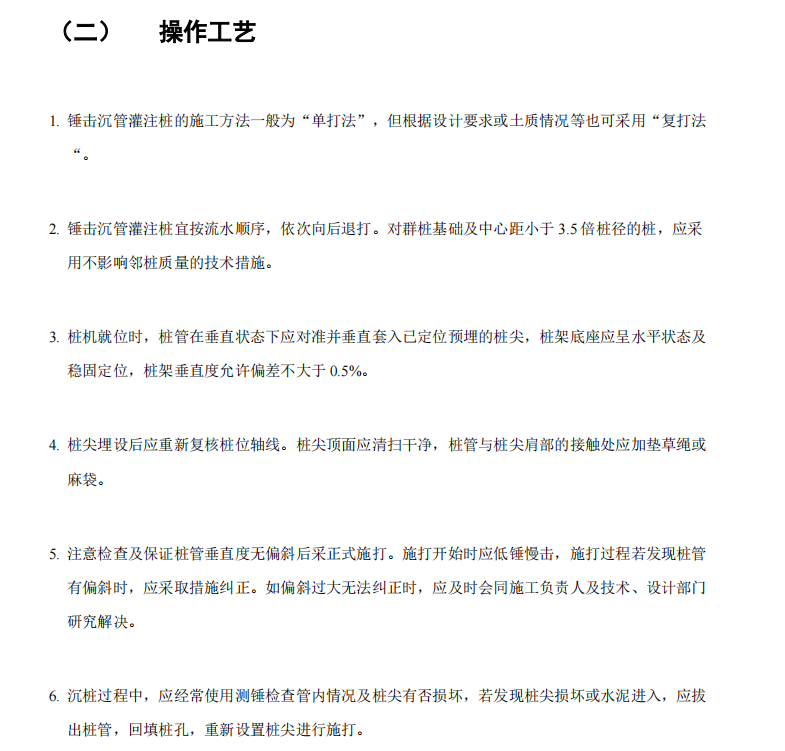

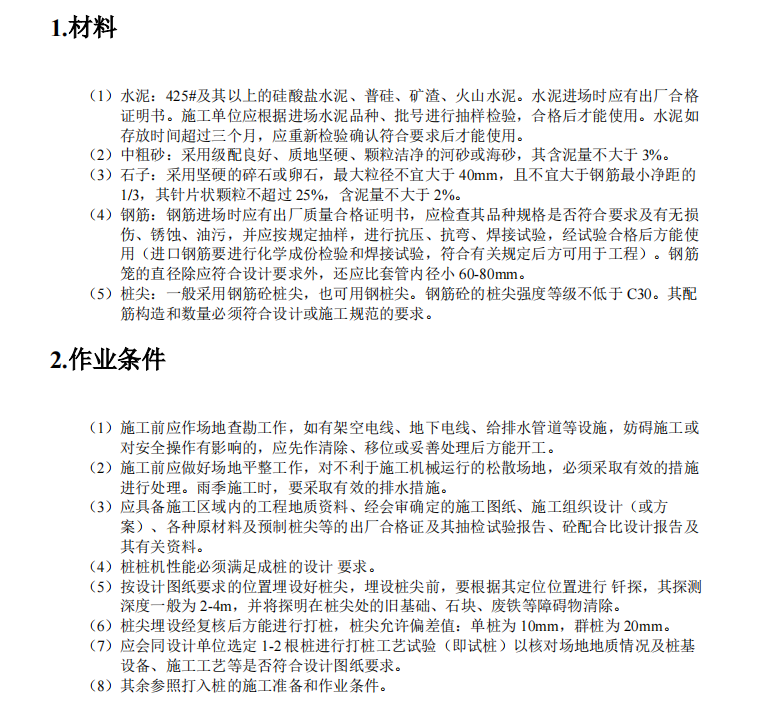

1. 锤击沉管灌注桩的施工方法一般为“单打法”,但根据设计要求或土质情况等也可采用“复打法“。2. 锤击沉管灌注桩宜按流水顺序,依次向后退打。对群桩基础及中心距小于 3.5 倍桩径的桩,应采用不影响邻桩质量的技术措施。3. 桩机就位时,桩管在垂直状态下应对准并垂直套入已定位预埋的桩尖,桩架底座应呈水平状态及稳固定位,桩架垂直度允许偏差不大于 0.5%。
