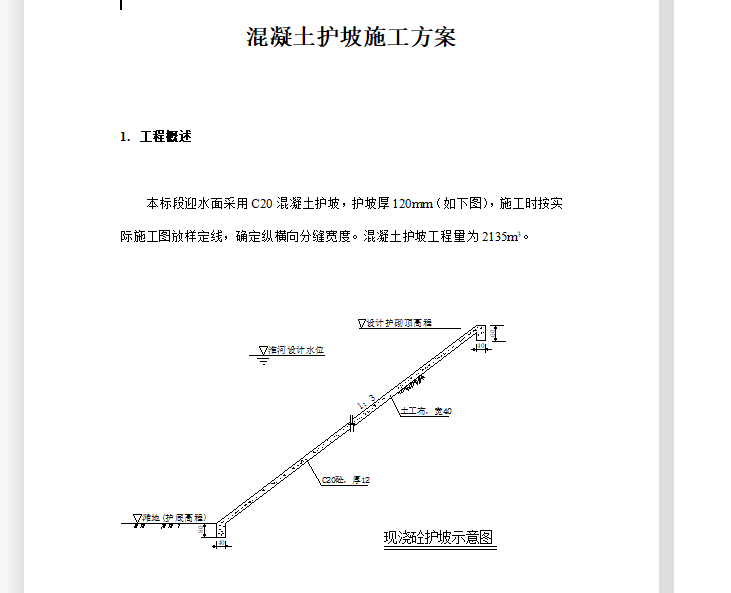

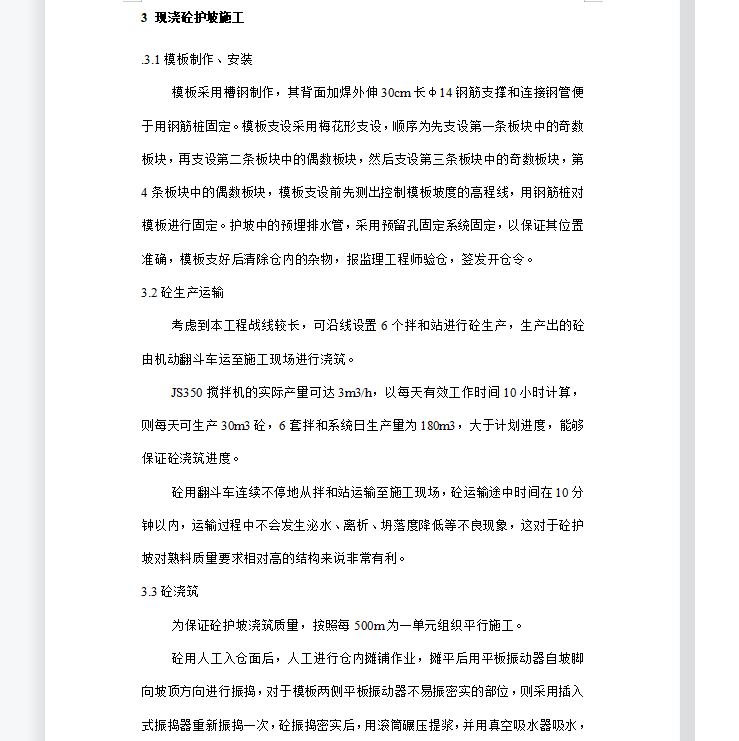

本标段迎水面采用C20混凝土护坡,护坡厚120mm(如下图),施工时按实际施工图放样定线,确定纵横向分缝宽度。混凝土护坡工程量为2135m3。在护坡工作面出来以后,即对堤身进行定位放线,首先定出堤轴线,轴线平移后,确定坡顶位置线,护脚位置线及平台坡角线,然后再利用甲方提供的水准点,在整个标段沿坝顶内侧每100米埋设一根木桩,砼围护后测出桩顶高程并标在桩上,建立高程控制网。高程控制网建成后,每50米左右再进行一次加密,报监理工程师核定后,作为施工控制点。
