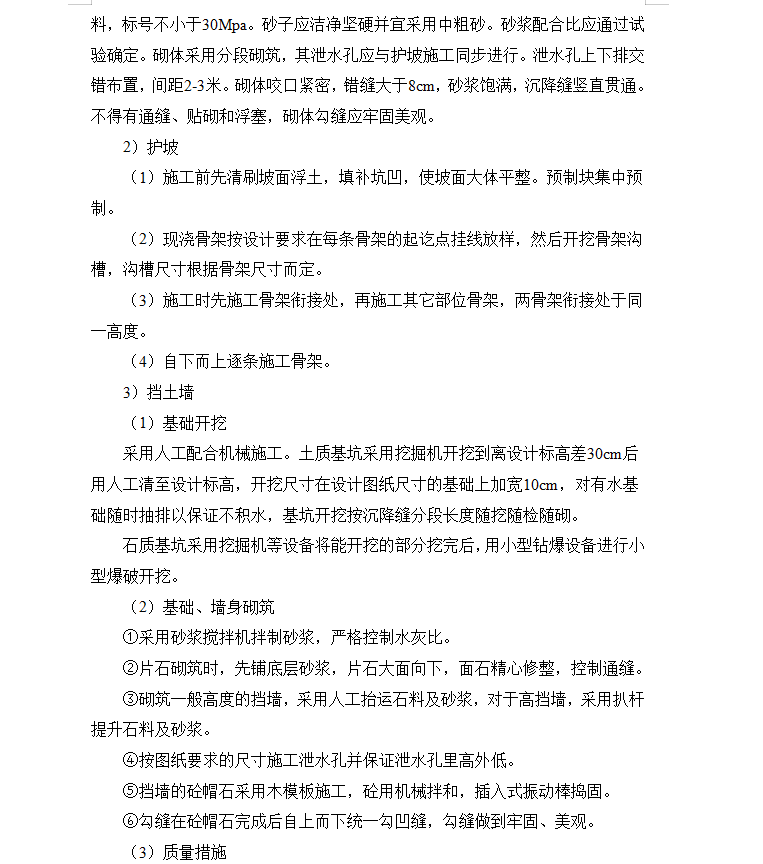

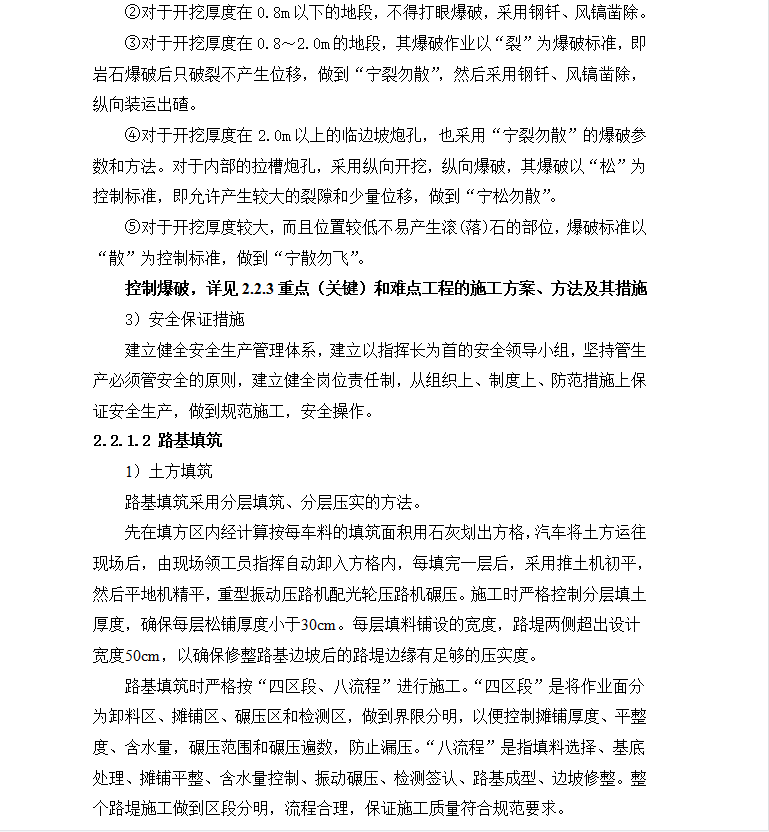

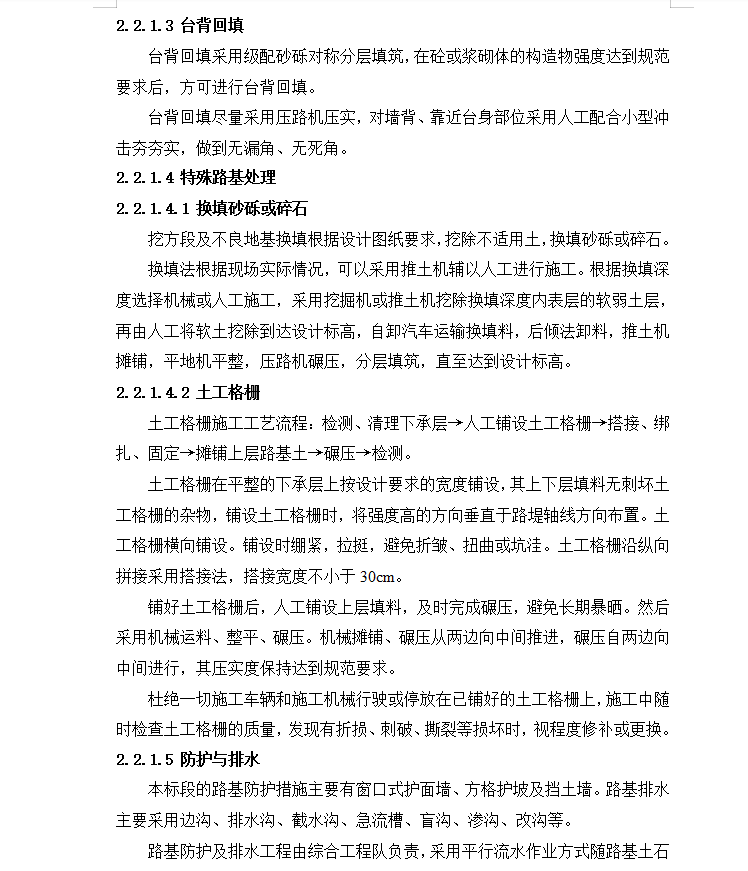

先在填方区内经计算按每车料的填筑面积用石灰划出方格,汽车将土方运往现场后,由现场领工员指挥自动卸入方格内,每填完一层后,采用推土机初平,然后平地机精平,重型振动压路机配光轮压路机碾压。施工时严格控制分层填土厚度,确保每层松铺厚度小于30cm。每层填料铺设的宽度,路堤两侧超出设计宽度50cm,以确保修整路基边坡后的路堤边缘有足够的压实度。
