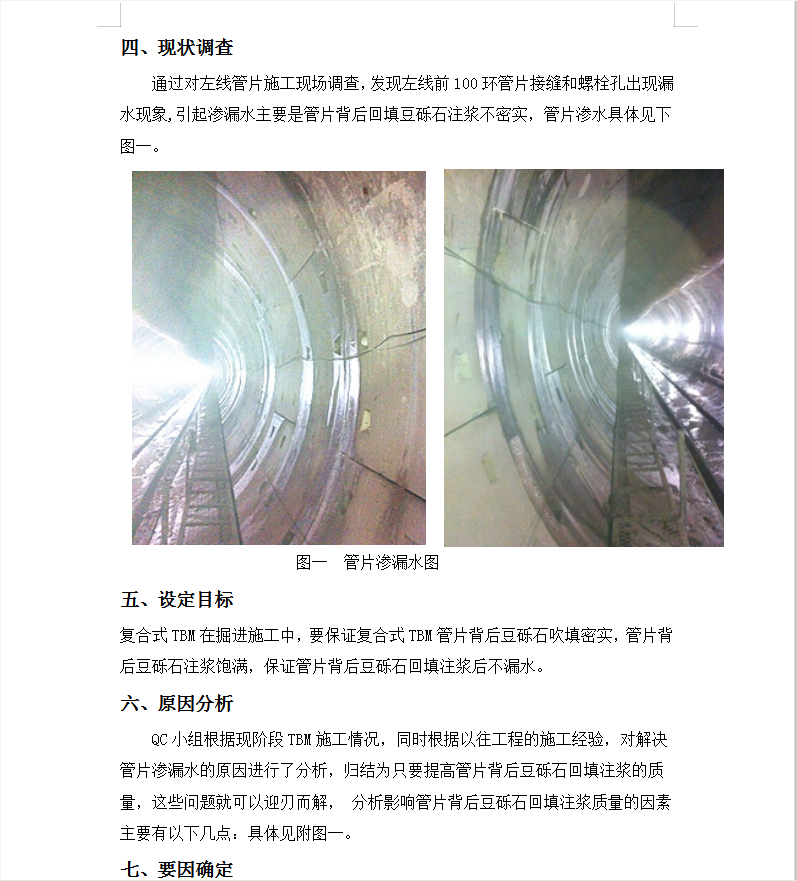

XX轨道交通六号线二期工程XX隧道工程位于XX区,与轨道交通六号线一期工程起点相接。隧道采用复合式TBM+钻爆法进行施工,隧道全长5633.373m。复合式TBM段起讫里程为:左线ZDK6+108~ZDK8+800,总长2692m。右线YDK6+108~YDK8+844总长2736m。隧道最大埋深371m,洞身线路先以28‰的下坡入洞,随后是3‰的上坡。
XX隧道复合式TBM段沿线出露地层主要为第四系人工填土、残坡积脊崩坡积土,以及侏罗系的自流井组、珍珠冲组地层;复合式TBM区间的隧址围岩级别主要为Ⅳ级,围岩的岩层以砂质泥岩、砂岩为主,饱和抗压强度为5~39.9Mpa。
复合式TBM段地下水类型按含水介质和地下水动力条件分为:松散堆积层孔隙水,基岩风化裂隙水两种类型,平季地下水涌水量628m3/d左右,雨期涌水量1256m3/d。
在沙溪庙组、自流井组、新田沟组、珍珠冲组及须架河组非煤系地层中采得的水样水质分析综合评价均为微腐蚀性,本TBM区间隧道地下水静水压力0.5MPa―1.6MPa。
