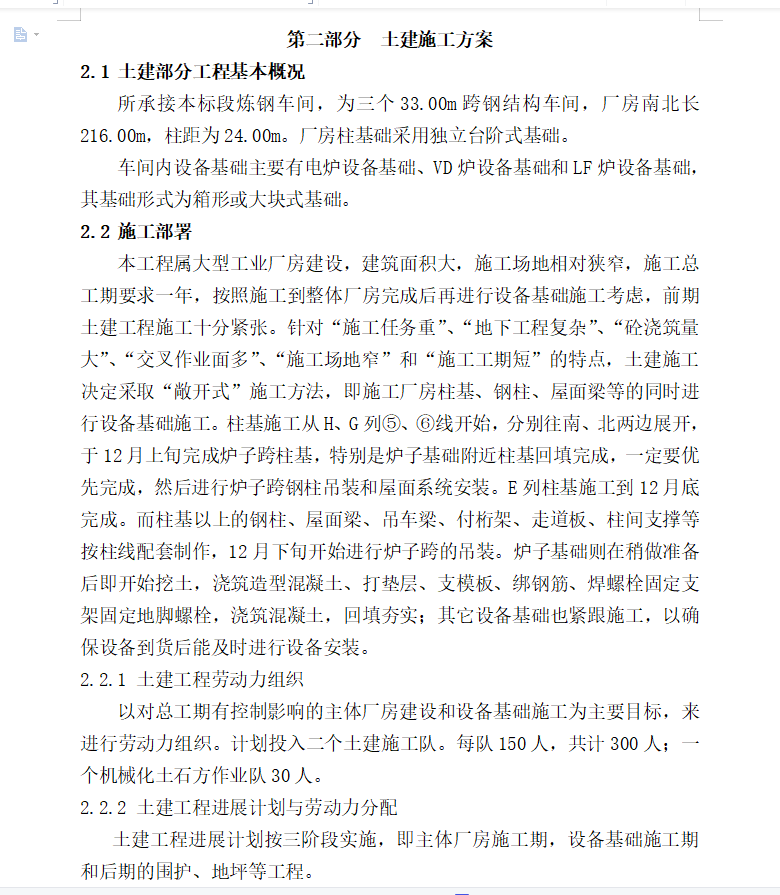

本工程属大型工业厂房建设,建筑面积大,施工场地相对狭窄,施工总工期要求一年,按照施工到整体厂房完成后再进行设备基础施工考虑,前期土建工程施工十分紧张。针对“施工任务重”、“地下工程复杂”、“砼浇筑量大”、“交叉作业面多”、“施工场地窄”和“施工工期短”的特点,土建施工决定采取“敞开式”施工方法,即施工厂房柱基、钢柱、屋面梁等的同时进行设备基础施工。柱基施工从H、G列⑤、⑥线开始,分别往南、北两边展开,于12月上旬完成炉子跨柱基,特别是炉子基础附近柱基回填完成,一定要优先完成,然后进行炉子跨钢柱吊装和屋面系统安装。E列柱基施工到12月底完成。而柱基以上的钢柱、屋面梁、吊车梁、付桁架、走道板、柱间支撑等按柱线配套制作,12月下旬开始进行炉子跨的吊装。炉子基础则在稍做准备后即开始挖土,浇筑造型混凝土、打垫层、支模板、绑钢筋、焊螺栓固定支架固定地脚螺栓,浇筑混凝土,回填夯实;其它设备基础也紧跟施工,以确保设备到货后能及时进行设备安装。
