一、 隧洞开挖主要工程量
平洞石方开挖:21600m3;
斜洞石方开挖:7200m3;

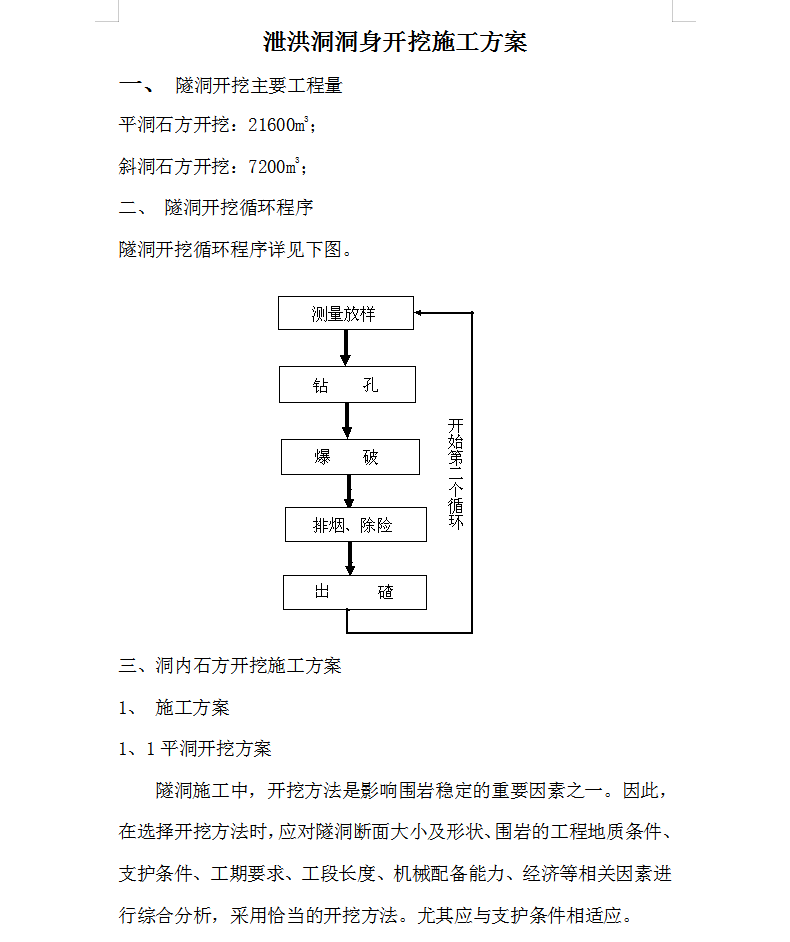

二、 隧洞开挖循环程序
三、洞内石方开挖施工方案
1、 施工方案
1、1平洞开挖方案
隧洞施工中,开挖方法是影响围岩稳定的重要因素之一。因此,在选择开挖方法时,应对隧洞断面大小及形状、围岩的工程地质条件、支护条件、工期要求、工段长度、机械配备能力、经济等相关因素进行综合分析,采用恰当的开挖方法。尤其应与支护条件相适应。
隧洞开挖方法实际上是指开挖成形方法。按开挖隧洞的横断面分部情形来分,开挖方法可分为全断面开挖法、台阶开挖法,分部开挖法。

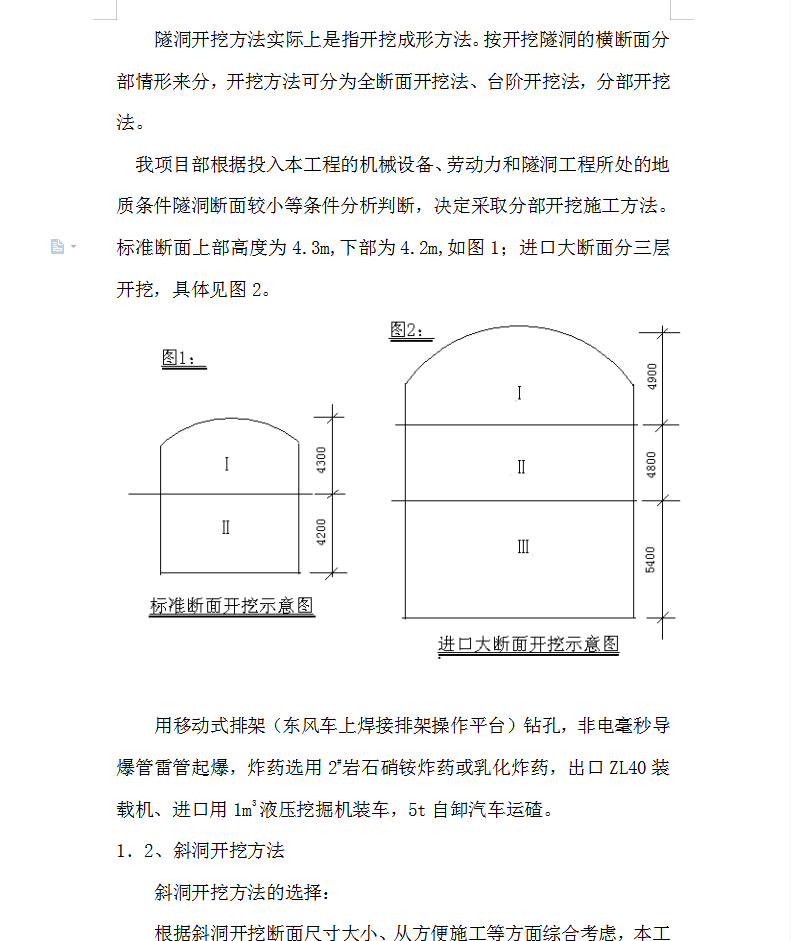

我项目部根据投入本工程的机械设备、劳动力和隧洞工程所处的地质条件隧洞断面较小等条件分析判断,决定采取分部开挖施工方法。标准断面上部高度为4.3m,下部为4.2m,如图1;进口大断面分三层开挖
用移动式排架(东风车上焊接排架操作平台)钻孔,非电毫秒导爆管雷管起爆,炸药选用2#岩石硝铵炸药或乳化炸药,出口ZL40装载机、进口用1m3液压挖掘机装车,5t自卸汽车运碴。
1.2、斜洞开挖方法

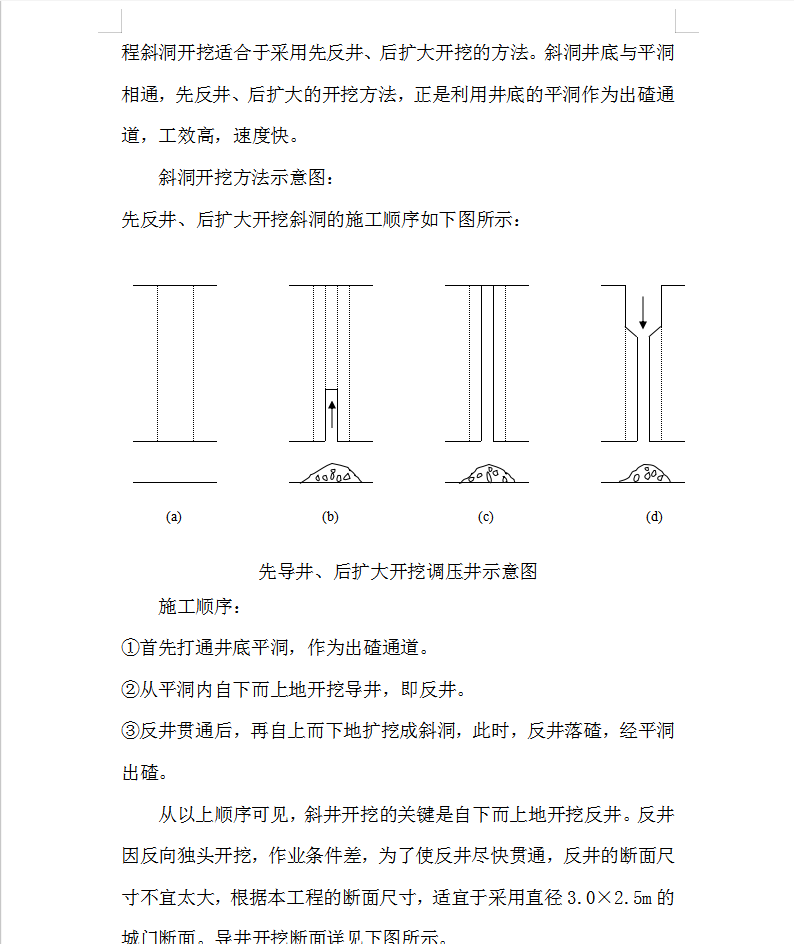

斜洞开挖方法的选择:
根据斜洞开挖断面尺寸大小、从方便施工等方面综合考虑,本工程斜洞开挖适合于采用先反井、后扩大开挖的方法。斜洞井底与平洞相通,先反井、后扩大的开挖方法,正是利用井底的平洞作为出碴通道,工效高,速度快。
常见问题
相关文章
猜你喜欢
- 西南工程联盟组委会分享:《水利水电工程施工质量检验与评定规程》SL 176-2007、《水利水电工程单元工程施工质量验收评定标准》SL 361-2021~SL 637-2012和SL 638-2013、SL 639-2013 2024-03-19
- 贺轩提供:水利水库、水利水电资料范例模板参考 2023-12-22
- 贺轩分享水利干货:SL-T19-2023水利基本建设项目竣工财务决算编制规程 2023-12-04
- 干货:市政工程(技术交底、安全交底、施工组织设计方案、图纸等)你值得拥有(是技术总工、技术员、资料员、施工员、质量员需要的) 2023-08-09
- 防汛抢险应急预案(PDF格式)5p 2023-04-21
- 防洪应急预案(PDF格式)35P 2023-04-21
- 防洪应急预案(PDF格式)6P 2023-04-21
- 防洪应急预案(PDF格式)10P 2023-04-21
- 防洪应急预案(PDF格式)10P 2023-04-21
- 防洪应急预案(PDF格式)10P 2023-04-21
