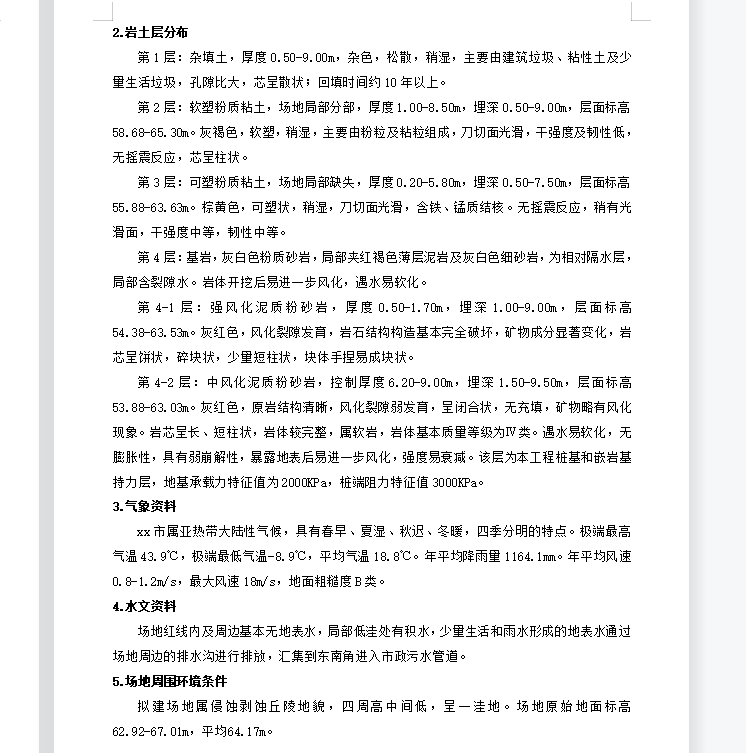

第1层:杂填土,厚度0.50-9.00m,杂色,松散,稍湿,主要由建筑垃圾、粘性土及少量生活垃圾,孔隙比大,芯呈散状;回填时间约10年以上。第2层:软塑粉质粘土,场地局部分部,厚度1.00-8.50m,埋深0.50-9.00m,层面标高58.68-65.30m。灰褐色,软塑,稍湿,主要由粉粒及粘粒组成,刀切面光滑,干强度及韧性低,无摇震反应,芯呈柱状。
汉尼拔
创始人贺轩的秘书助理
常见问题
相关文章
猜你喜欢
- 地下连续墙施工方案 28P 2023-04-21
- 基坑降水,围护,土方施工方案 24P 2023-04-21
- 深基坑土方开挖及边坡支护专项施工方案 83P 2023-04-21
- 广场超深基坑逆作法施工介绍pdf 55P 2023-04-21
- 基坑支护、降水工程施工组织方案 24P 2023-04-21
- 桩承台基础施工组织设计 26P 2023-04-21
- 桩基工程建设施工组织设计 43P 2023-04-21
- 31层综合楼基坑支护施工组织设计 34P 2023-04-21
- 石砌挡土墙施工组织设计 13P 2023-04-21
- 广场基坑围护及人防抗拔桩工程施工组织设计 64P 2023-04-21
