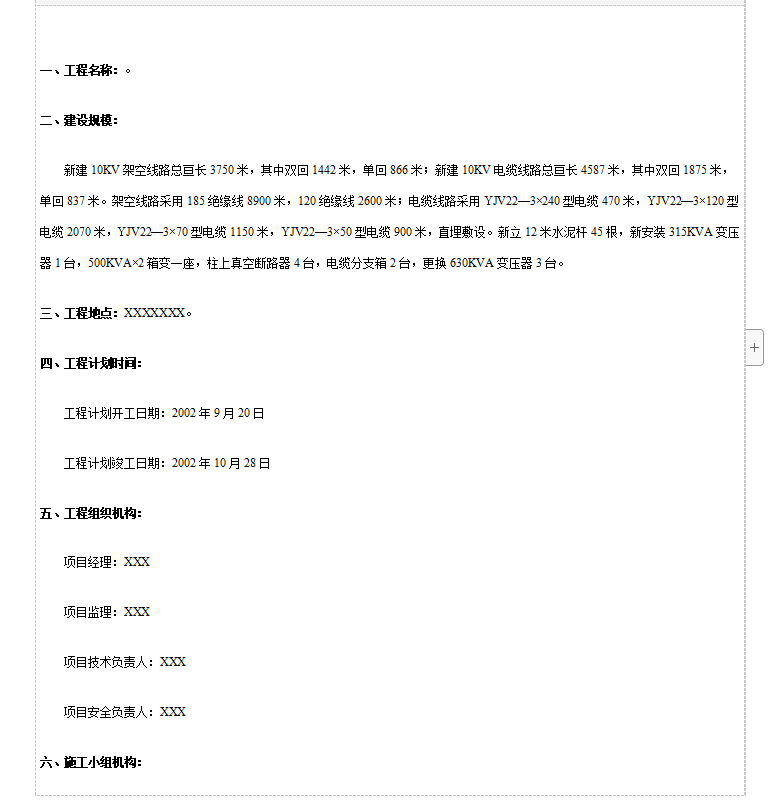

新建10KV架空线路总亘长3750米,其中双回1442米,单回866米;新建10KV电缆线路总亘长4587米,其中双回1875米,单回837米。架空线路采用185绝缘线8900米,120绝缘线2600米;电缆线路采用YJV22―3×240型电缆470米,YJV22―3×120型电缆2070米,YJV22―3×70型电缆1150米,YJV22―3×50型电缆900米,直埋敷设。新立12米水泥杆45根,新安装315KVA变压器1台,500KVA×2箱变一座,柱上真空断路器4台,电缆分支箱2台,更换630KVA变压器3台。

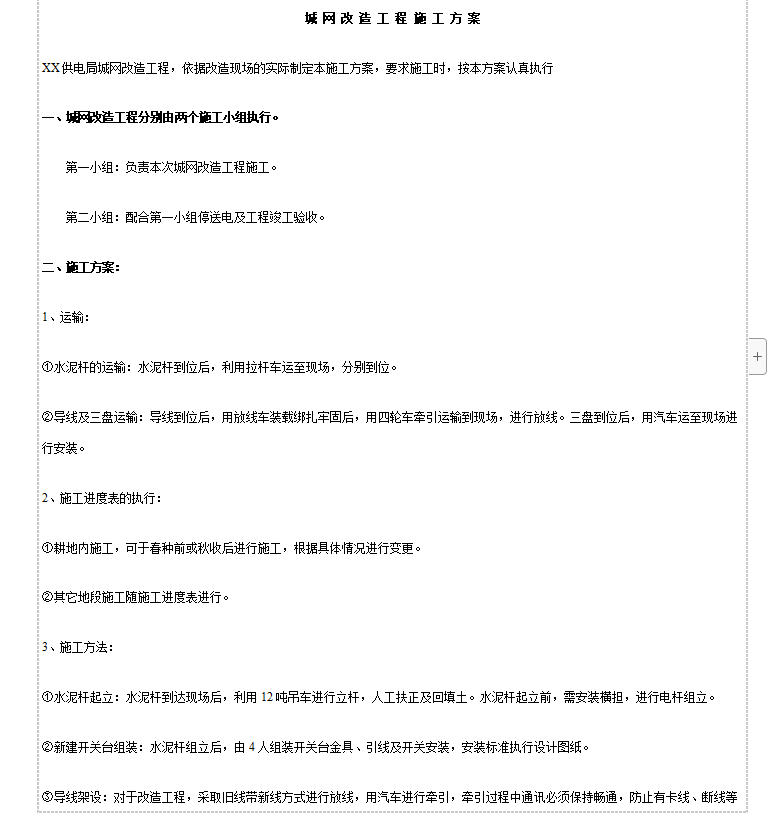

施工方法:
①水泥杆起立:水泥杆到达现场后,利用12吨吊车进行立杆,人工扶正及回填土。水泥杆起立前,需安装横担,进行电杆组立。
②新建开关台组装:水泥杆组立后,由4人组装开关台金具、引线及开关安装,安装标准执行设计图纸。
③导线架设:对于改造工程,采取旧线带新线方式进行放线,用汽车进行牵引,牵引过程中通讯必须保持畅通,防止有卡线、断线等故障发生。
④过路顶管:施工前需在路两侧挖4米×3米×4米的操作坑,以便于顶管施工。

⑤其他事项见技术措施。
