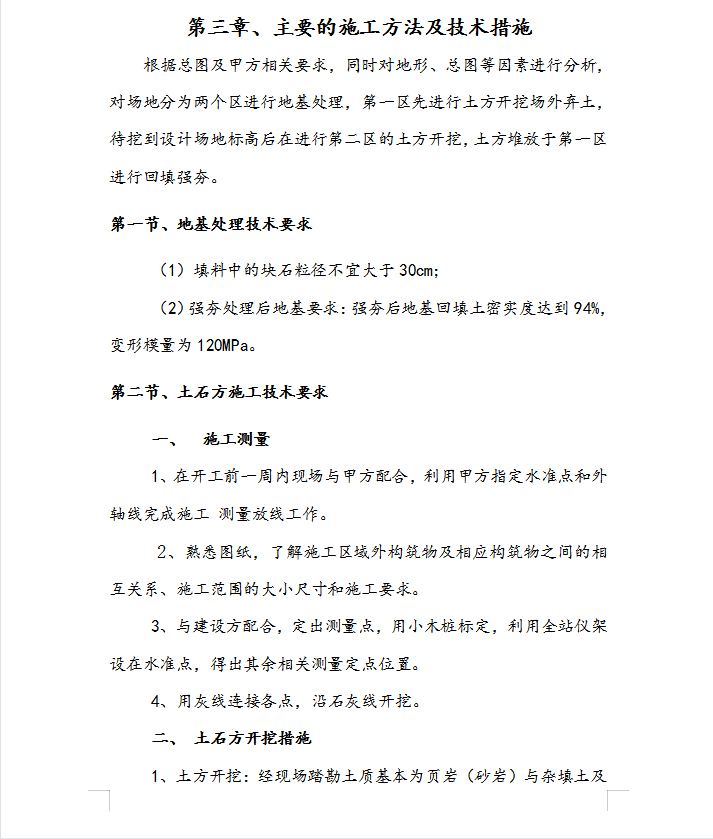

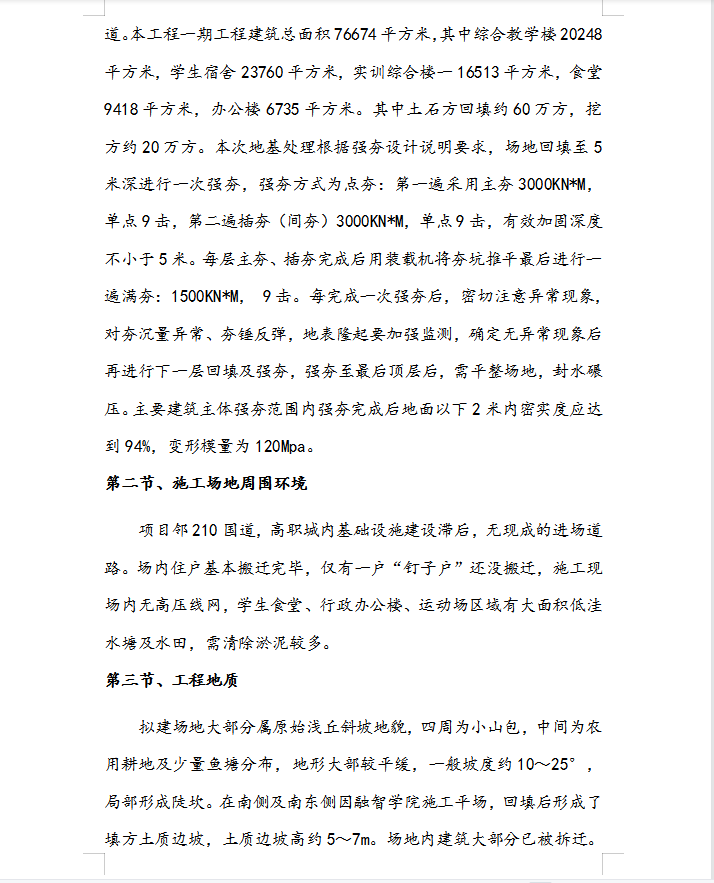

本工程一期工程建筑总面积76674平方米,其中综合教学楼20248平方米,学生宿舍23760平方米,实训综合楼一16513平方米,食堂9418平方米,办公楼6735平方米。其中土石方回填约60万方,挖方约20万方。本次地基处理根据强夯设计说明要求,场地回填至5米深进行一次强夯,强夯方式为点夯:第一遍采用主夯3000KN*M,单点9击,第二遍插夯(间夯)3000KN*M,单点9击,有效加固深度不小于5米。每层主夯、插夯完成后用装载机将夯坑推平最后进行一遍满夯:1500KN*M, 9击。每完成一次强夯后,密切注意异常现象,对夯沉量异常、夯锤反弹,地表隆起要加强监测,确定无异常现象后再进行下一层回填及强夯,强夯至最后顶层后,需平整场地,封水碾压。主要建筑主体强夯范围内强夯完成后地面以下2米内密实度应达到94%,变形模量为120Mpa。
