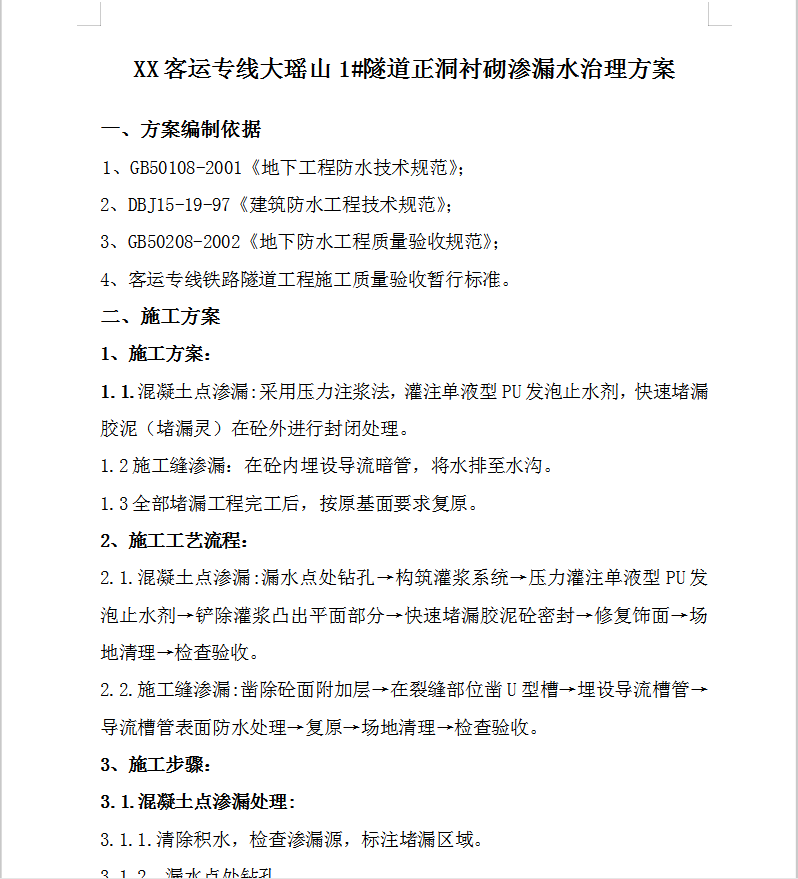

1、施工方案:
1.1.混凝土点渗漏:采用压力注浆法,灌注单液型PU发泡止水剂,快速堵漏胶泥(堵漏灵)在砼外进行封闭处理。
1.2施工缝渗漏:在砼内埋设导流暗管,将水排至水沟。
1.3全部堵漏工程完工后,按原基面要求复原。
2、施工工艺流程:
2.1.混凝土点渗漏:漏水点处钻孔→构筑灌浆系统→压力灌注单液型PU发泡止水剂→铲除灌浆凸出平面部分→快速堵漏胶泥砼密封→修复饰面→场地清理→检查验收。
2.2.施工缝渗漏:凿除砼面附加层→在裂缝部位凿U型槽→埋设导流槽管→导流槽管表面防水处理→复原→场地清理→检查验收。
