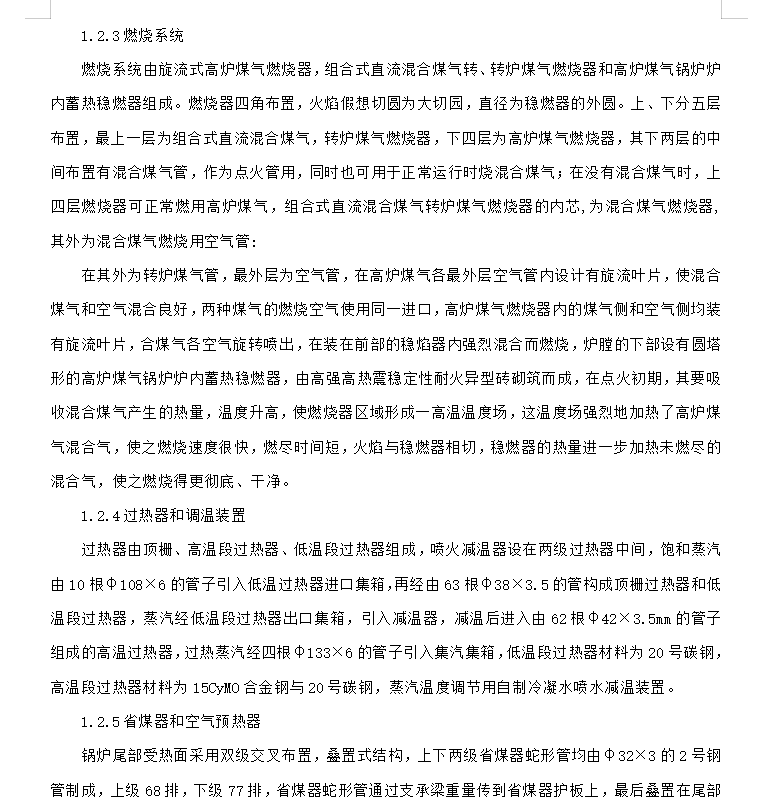

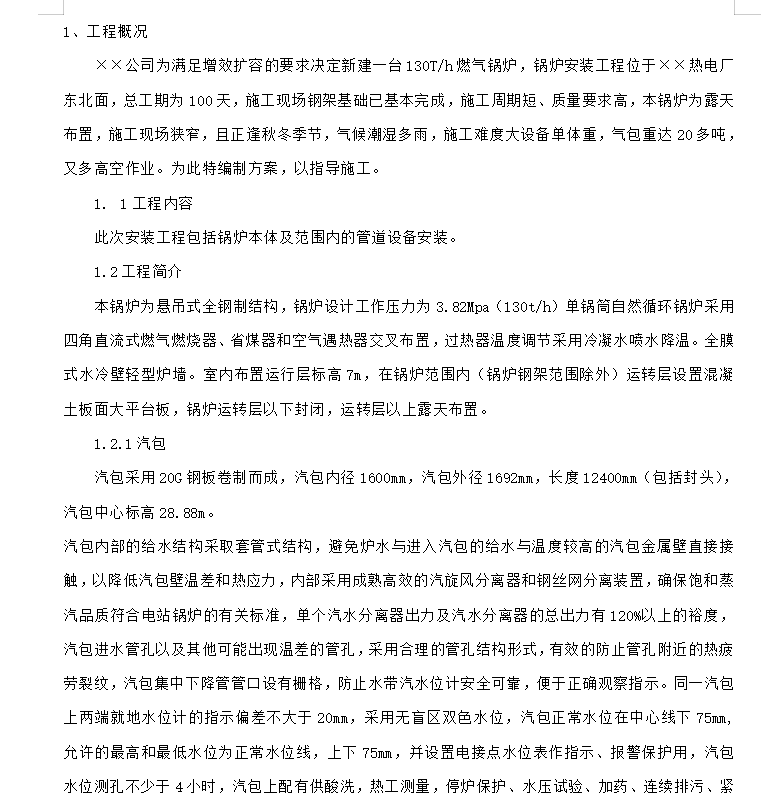

××公司为满足增效扩容的要求决定新建一台130T/h燃气锅炉,锅炉安装工程位于××热电厂东北面,总工期为100天,施工现场钢架基础已基本完成,施工周期短、质量要求高,本锅炉为露天布置,施工现场狭窄,且正逢秋冬季节,气候潮湿多雨,施工难度大设备单体重,气包重达20多吨,又多高空作业。为此特编制方案,以指导施工。

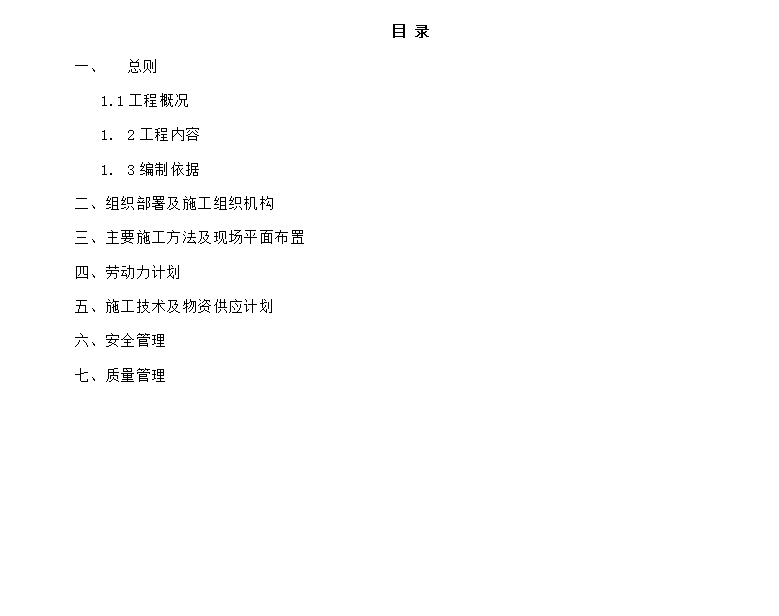

一、总则
1.1工程概况
1.2工程内容
1.3编制依据
二、组织部署及施工组织机构
三、主要施工方法及现场平面布置
四、劳动力计划
五、施工技术及物资供应计划..............
