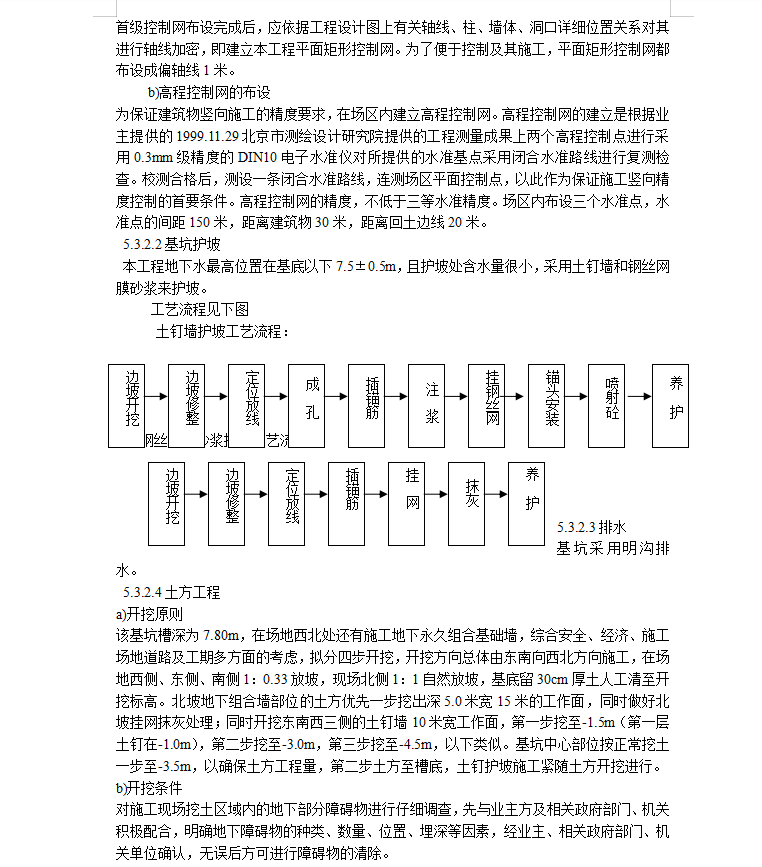

该基坑槽深为7.80m,在场地西北处还有施工地下永久组合基础墙,综合安全、经济、施工场地道路及工期多方面的考虑,拟分四步开挖,开挖方向总体由东南向西北方向施工,在场地西侧、东侧、南侧1:0.33放坡,现场北侧1:1自然放坡,基底留30cm厚土人工清至开挖标高。北坡地下组合墙部位的土方优先一步挖出深5.0米宽15米的工作面,同时做好北坡挂网抹灰处理;同时开挖东南西三侧的土钉墙10米宽工作面,第一步挖至-1.5m(第一层土钉在-1.0m),第二步挖至-3.0m,第三步挖至-4.5m,以下类似。基坑中心部位按正常挖土一步至-3.5m,以确保土方工程量,第二步土方至槽底,土钉护坡施工紧随土方开挖进行。
