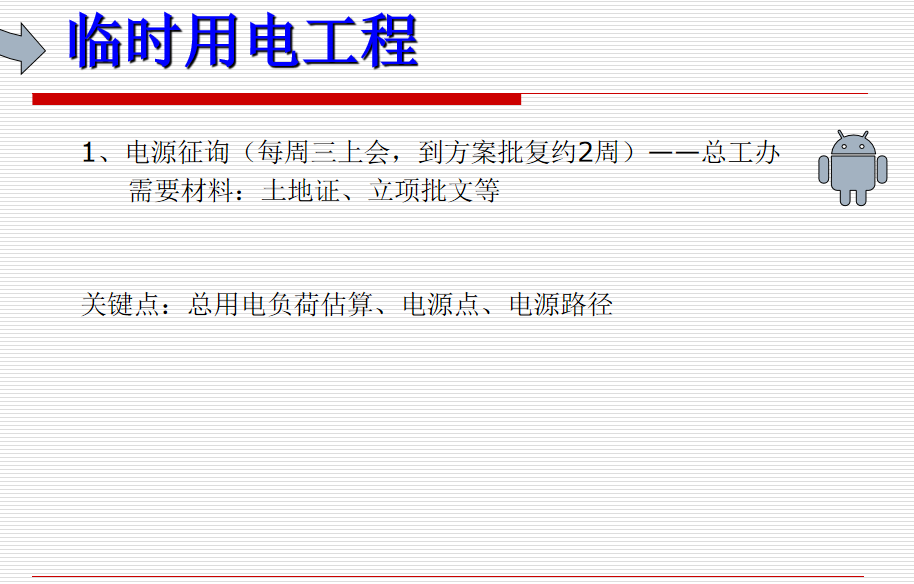

临时用电工程:1、电源征询(每周三上会,到方案批复约2周)――总工办
需要材料:土地证、立项批文等; 关键点:总用电负荷估算、电源点、电源路径
2、临时用电申请(每周三上会,到批方案约2周)――总工办
需要材料:规划许可证、用电负荷统计等
上报申请→现场勘查→拟供电方案→上供方会→流程签字→批复(柜台) (配电、运检班)(运检班)
关键点:临电负荷计算,申请时间,确定合适电源点
......

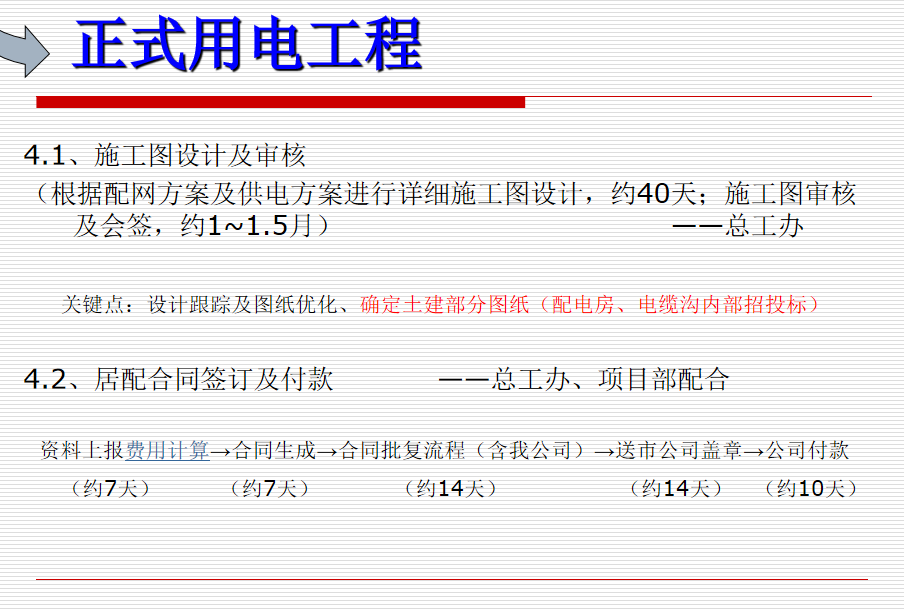

正式用电工程:1、委托设计(由市公司确定设计单位时间约1~1.5月)――总工办
需要材料:征询,规划许可证等
关键点:资料齐全
2、配网设计(需要上会审核,到方案同意约1个月)――总工办
需要材料:全套项目施工图纸等
关键点:设计配合(确定配电房位置等)
......
