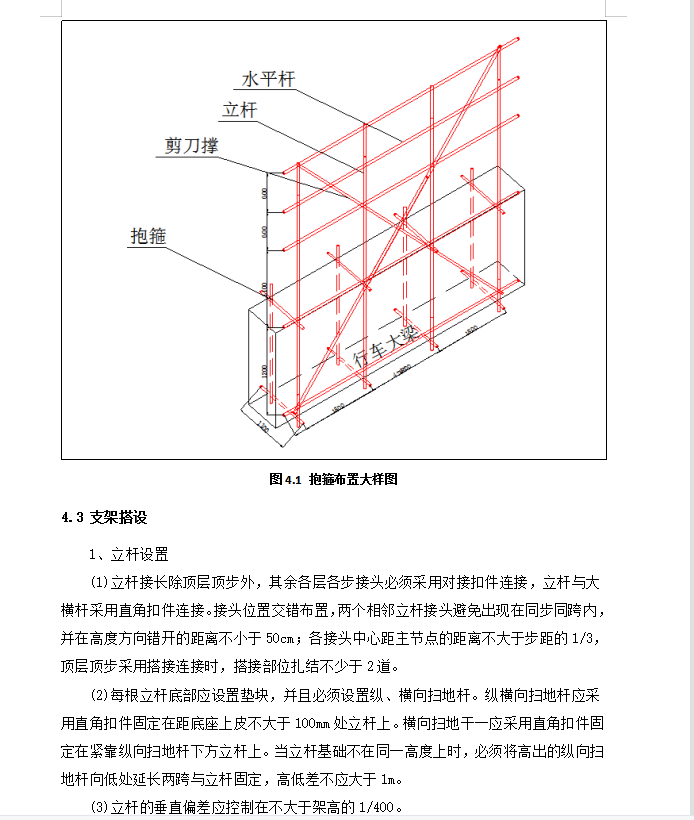

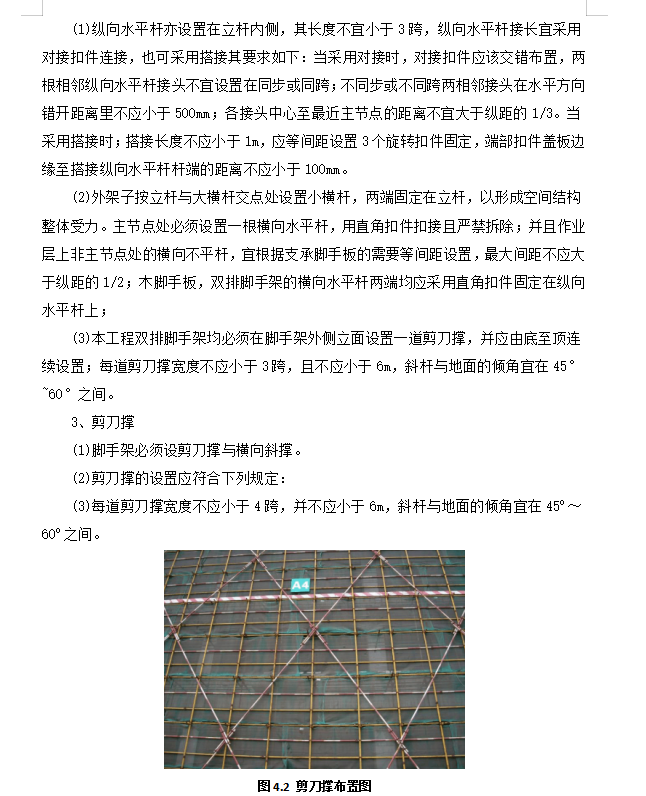

根据构造要求在行车梁四角用尺量出内、外立杆离墙距离,并做好标记;用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记;垫板、底座应准确地放在定位线上。在搭设首层脚手架过程中,沿四周每框架格内设一道斜支撑,拐角处双向增设。当脚手架操作层高出连墙件以上两步时,宜先立外排,后立内排。其余按以下构造要求搭设。本工程立杆直接立于走道、大梁上方,另一侧使用抱箍直接与大梁连接。
