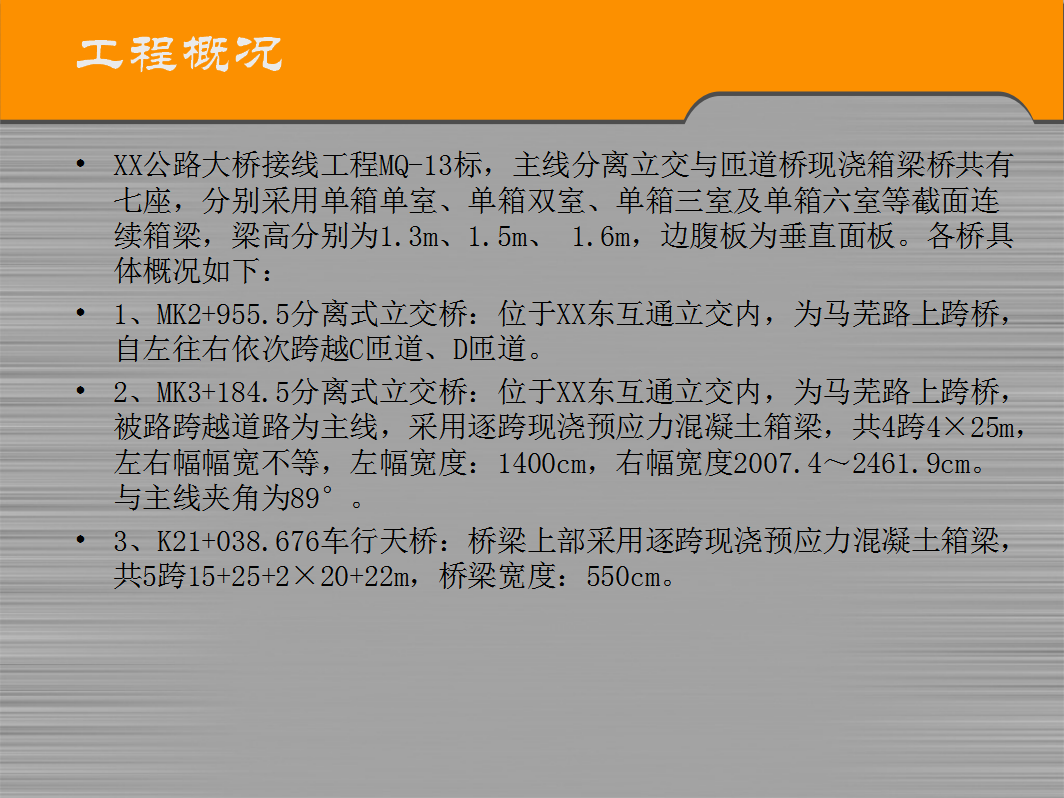

XX公路大桥接线工程MQ-13标,主线分离立交与匝道桥现浇箱梁桥共有七座,分别采用单箱单室、单箱双室、单箱三室及单箱六室等截面连续箱梁,梁高分别为1.3m、1.5m、 1.6m,边腹板为垂直面板。各桥具体概况如下:
1、MK2+955.5分离式立交桥:位于XX东互通立交内,为马芜路上跨桥,自左往右依次跨越C匝道、D匝道。
2、MK3+184.5分离式立交桥:位于XX东互通立交内,为马芜路上跨桥,被路跨越道路为主线,采用逐跨现浇预应力混凝土箱梁,共4跨4×25m,左右幅幅宽不等,左幅宽度:1400cm,右幅宽度2007.4~2461.9cm。与主线夹角为89°。
3、K21+038.676车行天桥:桥梁上部采用逐跨现浇预应力混凝土箱梁,共5跨15+25+2×20+22m,桥梁宽度:550cm。

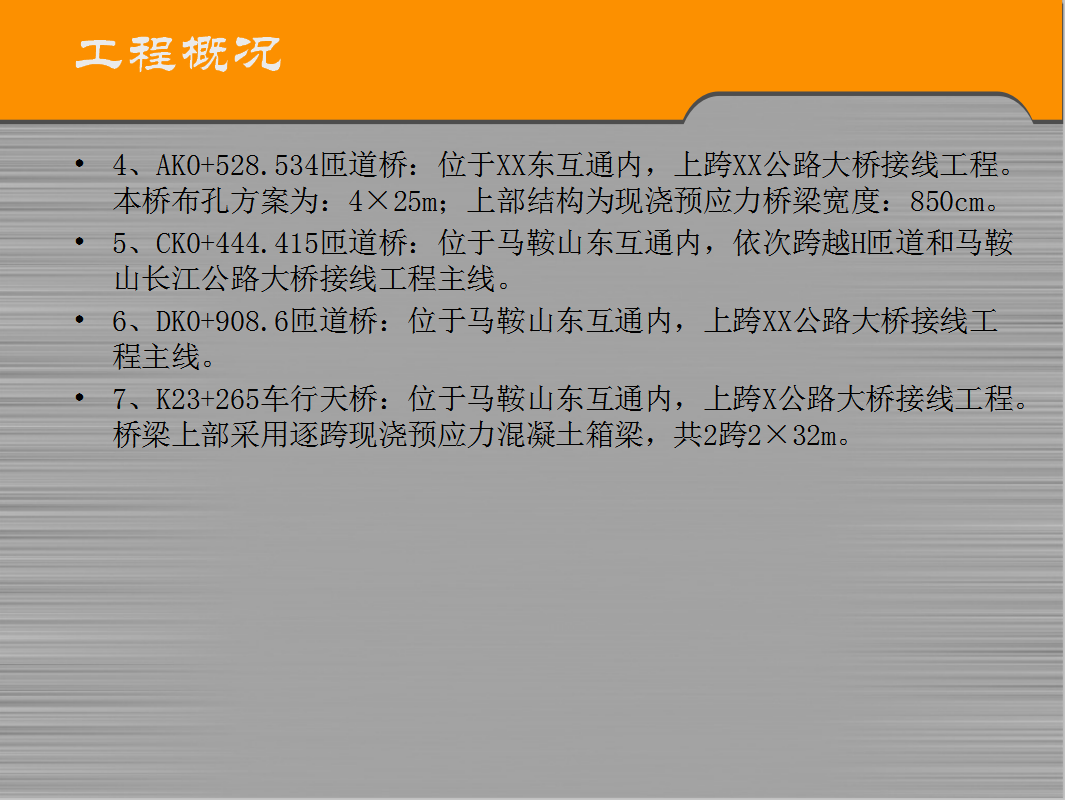

4、AK0+528.534匝道桥:位于XX东互通内,上跨XX公路大桥接线工程。本桥布孔方案为:4×25m;上部结构为现浇预应力桥梁宽度:850cm。
5、CK0+444.415匝道桥:位于马鞍山东互通内,依次跨越H匝道和马鞍山长江公路大桥接线工程主线。
6、DK0+908.6匝道桥:位于马鞍山东互通内,上跨XX公路大桥接线工程主线。
7、K23+265车行天桥:位于马鞍山东互通内,上跨X公路大桥接线工程。桥梁上部采用逐跨现浇预应力混凝土箱梁,共2跨2×32m。

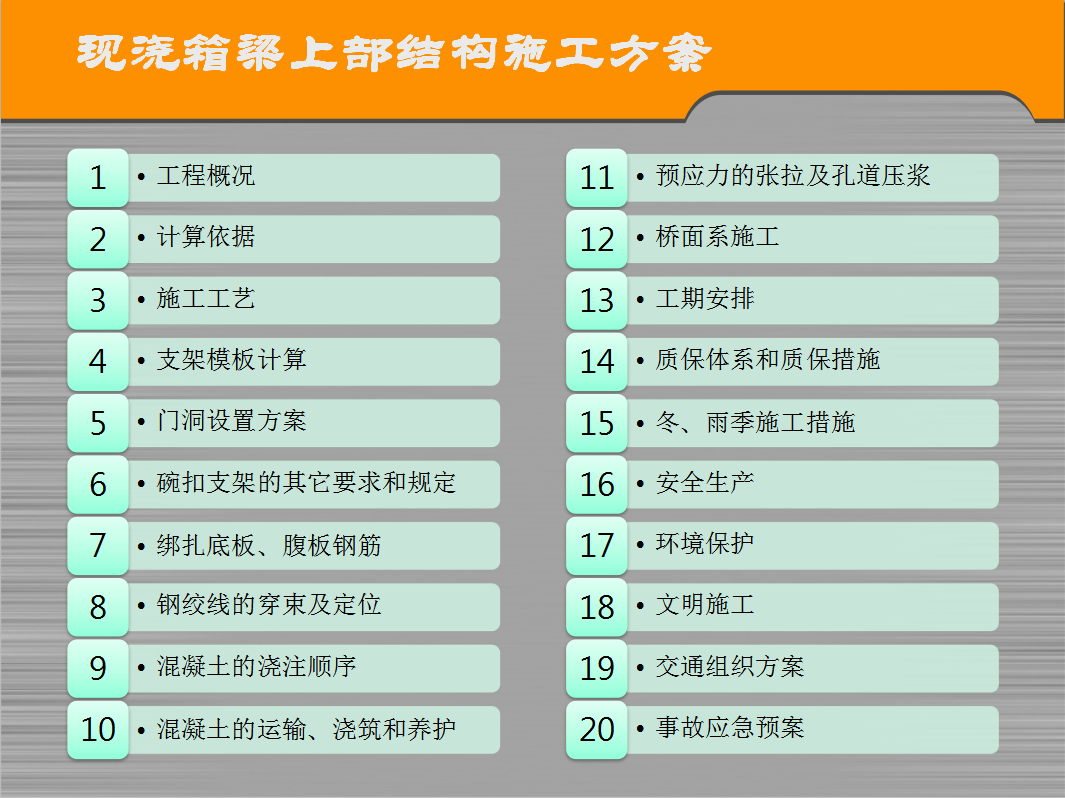

地基处理

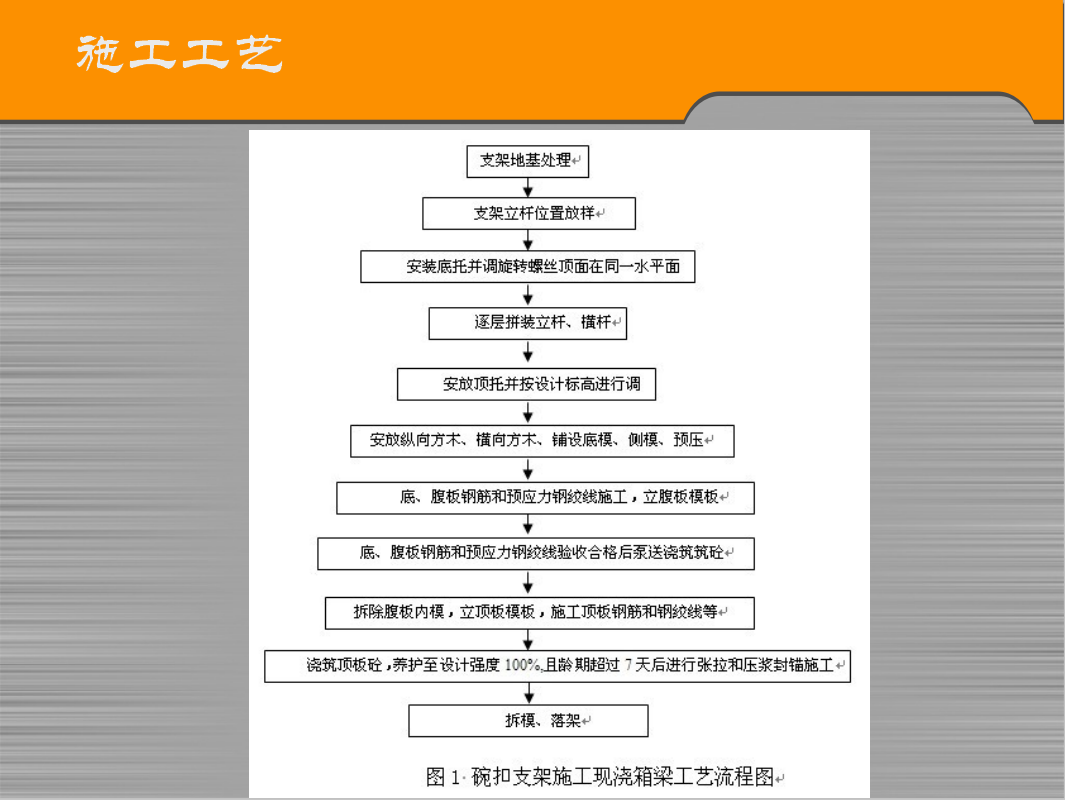

支架搭设前,必须对既有地基进行处理,因本标段的七座桥梁比较分散,对主线范围内的路基,按路基填筑要求回填的河塘、沟渠到路基96区第二层,可以满足箱梁施工过程中承载力的要求。支架搭设前,先对地基进行回填压实,搭设支架范围内进行整平、碾压,保证地基密实度达到93%以上(主线范围内的路基压实标准按施工设计要求进行施工),然后做15cm 5%灰土垫层+12 cm C20砼,以保证支架基础的稳定。地基处理后,应该加强箱梁施工内的排水工作,支架地基外两侧1.0m处设置50*50cm纵向临时排水沟,及时排除雨水、积水及梁体养生用水,防止地基在水的浸泡下导致支架下地基沉陷。保证地基有足够的承载力来支撑箱梁自重和施工时产生的荷载。
支架立杆位置放样
用全站仪放出箱梁中心线,然后用钢尺放出底座十字线,并标示清楚。
安放底托
按标示的底座位置先安放底托,然后将旋转螺丝顶面调整在同一水平面上。注意底座与地基的密贴,严禁出现底座悬空现象。
安装立杆、横杆和顶托
从一端开始,按照顺桥向90cm或60cm,横桥向90或60cm布设立杆,横杆步距为60cm或120cm,调整立杆垂直度和位置后并将碗扣稍许扣紧,一层立杆、横杆安装完后再进行第二层立杆和横杆的安装,直至最顶层,最后安放顶托,并依设计标高将U型顶托调至设计标高位置,顶底层横杆步距均为60cm。
常见问题
相关文章
猜你喜欢
- 干货:市政工程(技术交底、安全交底、施工组织设计方案、图纸等)你值得拥有(是技术总工、技术员、资料员、施工员、质量员需要的) 2023-08-09
- 特大桥桩基首件工程施工方案 2023-04-21
- 高速公路系梁、墩柱和盖梁施工方案 2023-04-21
- 环岛轻轨钻孔桩施工方案及技术措施 2023-04-21
- 轻轨AFC施工方案 2023-04-21
- 城市轻轨施工组织设计 150P 2023-04-21
- 轻轨联络通道兼泵房施工方案 2023-04-21
- 轨道交通一号线一期工程区间桥梁、车站土建项目投标书 2023-04-21
- 轨道交通预应力施工作业方案 2023-04-21
- 轻轨工程箱梁施工方案 2023-04-21
