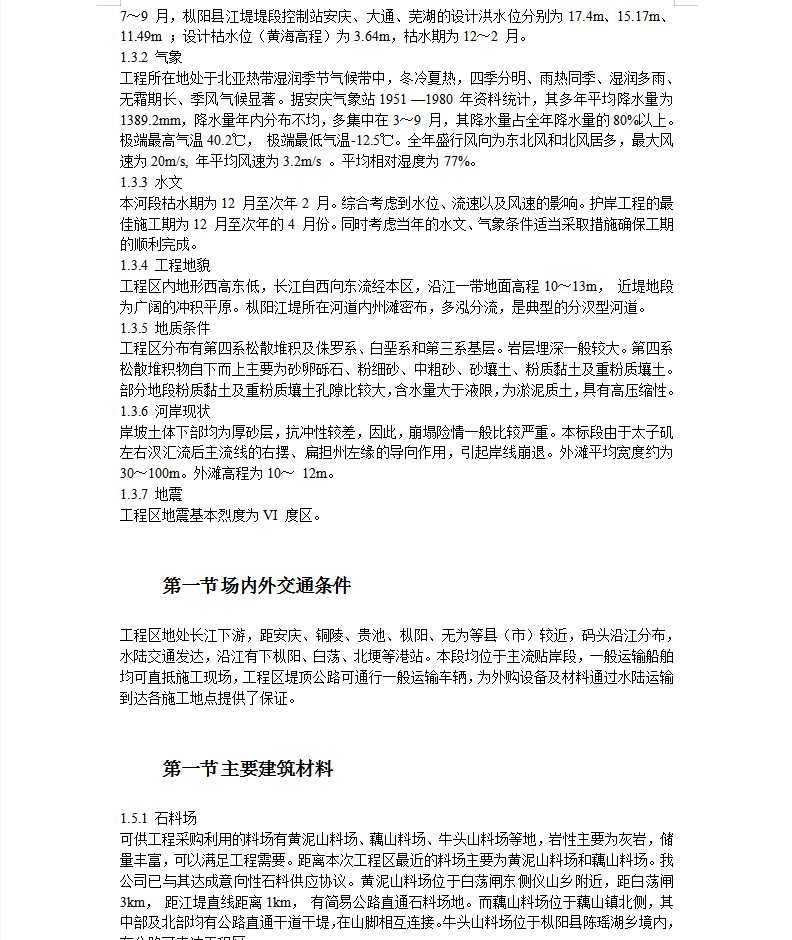

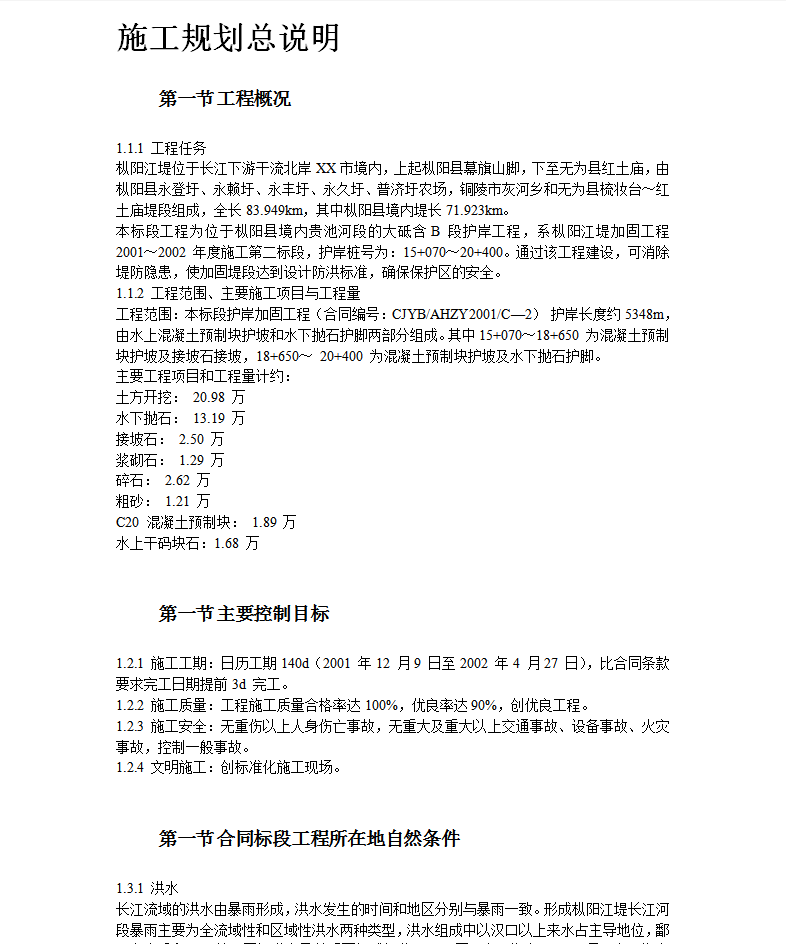

枞阳江堤位于长江下游干流北岸XX市境内,上起枞阳县幕旗山脚,下至无为县红土庙,由枞阳县永登圩、永赖圩、永丰圩、永久圩、普济圩农场,铜陵市灰河乡和无为县梳妆台~红土庙堤段组成,全长83.949km,其中枞阳县境内堤长71.923km。
本标段工程为位于枞阳县境内贵池河段的大砥含B 段护岸工程,系枞阳江堤加固工程2001~2002 年度施工第二标段,护岸桩号为:15+070~20+400。通过该工程建设,可消除堤防隐患,使加固堤段达到设计防洪标准,确保保护区的安全。
1.1.2 工程范围、主要施工项目与工程量
工程范围:本标段护岸加固工程(合同编号:CJYB/AHZY2001/C―2) 护岸长度约5348m, 由水上混凝土预制块护坡和水下抛石护脚两部分组成。其中15+070~18+650 为混凝土预制块护坡及接坡石接坡,18+650~ 20+400 为混凝土预制块护坡及水下抛石护脚。
主要工程项目和工程量计约:
土方开挖: 20.98 万��
水下抛石: 13.19 万��
接坡石: 2.50 万��
浆砌石: 1.29 万��
碎石: 2.62 万��
粗砂: 1.21 万��
C20 混凝土预制块: 1.89 万��
水上干码块石:1.68 万��

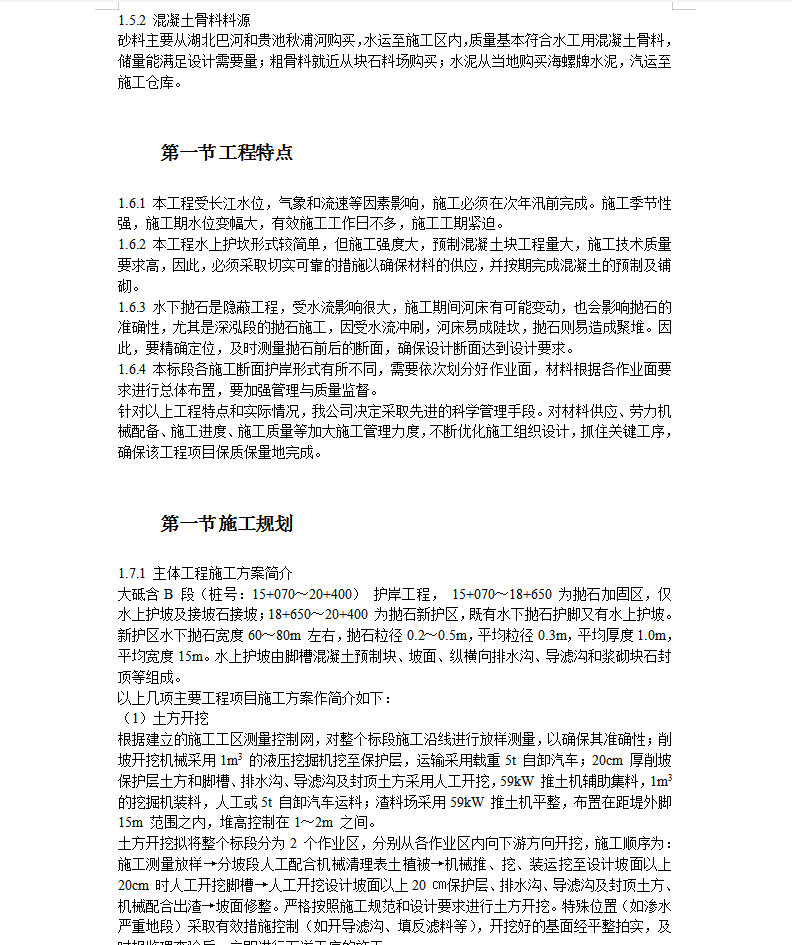

第一节工程特点
1.6.1 本工程受长江水位,气象和流速等因素影响,施工必须在次年汛前完成。施工季节性强,施工期水位变幅大,有效施工工作日不多,施工工期紧迫。
1.6.2 本工程水上护坎形式较简单,但施工强度大,预制混凝土块工程量大,施工技术质量要求高,因此,必须采取切实可靠的措施以确保材料的供应,并按期完成混凝土的预制及铺砌。
1.6.3 水下抛石是隐蔽工程,受水流影响很大,施工期间河床有可能变动,也会影响抛石的准确性,尤其是深泓段的抛石施工,因受水流冲刷,河床易成陡坎,抛石则易造成聚堆。因此,要精确定位,及时测量抛石前后的断面,确保设计断面达到设计要求。
1.6.4 本标段各施工断面护岸形式有所不同,需要依次划分好作业面,材料根据各作业面要求进行总体布置,要加强管理与质量监督。
针对以上工程特点和实际情况,我公司决定采取先进的科学管理手段。对材料供应、劳力机械配备、施工进度、施工质量等加大施工管理力度,不断优化施工组织设计,抓住关键工序,确保该工程项目保质保量地完成。
常见问题
相关文章
猜你喜欢
- 西南工程联盟组委会分享:《水利水电工程施工质量检验与评定规程》SL 176-2007、《水利水电工程单元工程施工质量验收评定标准》SL 361-2021~SL 637-2012和SL 638-2013、SL 639-2013 2024-03-19
- 贺轩提供:水利水库、水利水电资料范例模板参考 2023-12-22
- 贺轩分享水利干货:SL-T19-2023水利基本建设项目竣工财务决算编制规程 2023-12-04
- 干货:市政工程(技术交底、安全交底、施工组织设计方案、图纸等)你值得拥有(是技术总工、技术员、资料员、施工员、质量员需要的) 2023-08-09
- 防汛抢险应急预案(PDF格式)5p 2023-04-21
- 防洪应急预案(PDF格式)35P 2023-04-21
- 防洪应急预案(PDF格式)6P 2023-04-21
- 防洪应急预案(PDF格式)10P 2023-04-21
- 防洪应急预案(PDF格式)10P 2023-04-21
- 防洪应急预案(PDF格式)10P 2023-04-21
