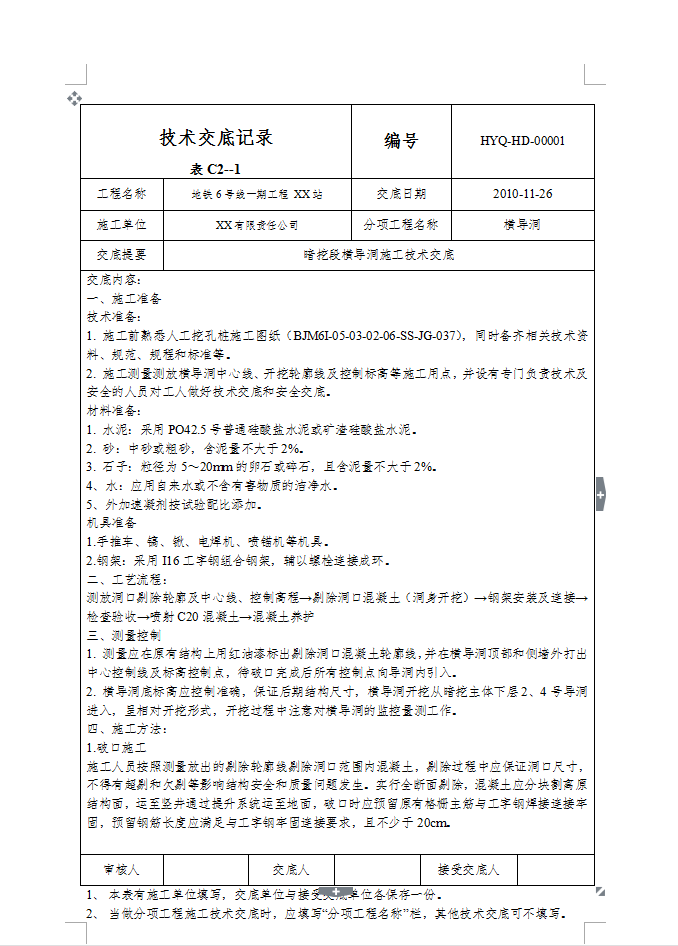

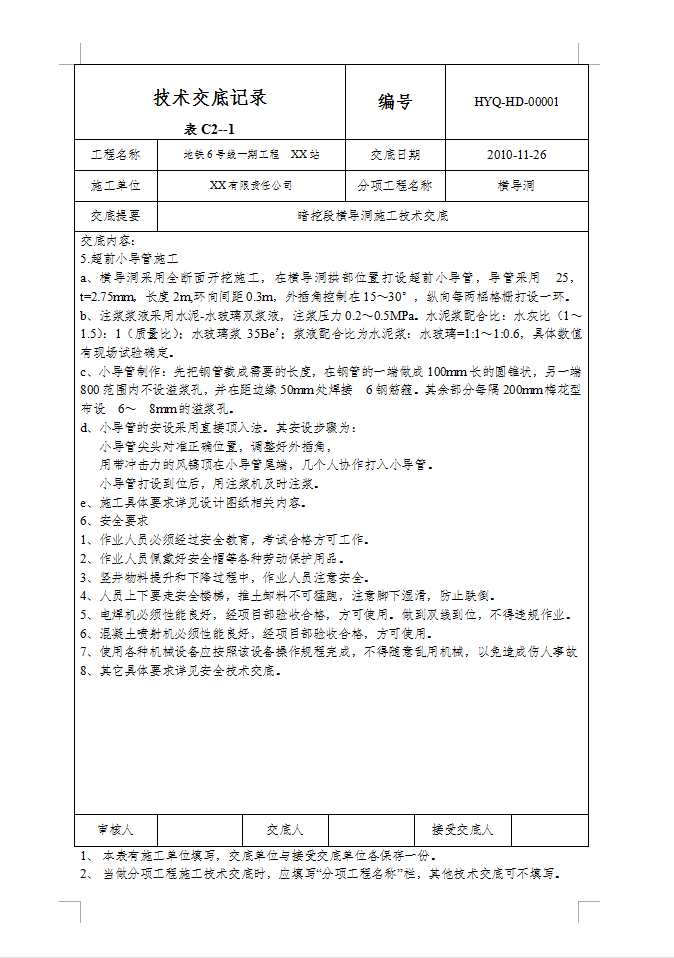

地铁工程暗挖段横导洞施工技术交底
最近更新 2023年04月15日
资源编号 329436

#最新
地铁工程暗挖段横导洞施工技术交底

2023-04-15 轨道工程 0 787
郑重承诺丨西南工程联盟保证资料真实性和可交易性
增值服务:积分和RMB比例是1:1,比如:价格80积分=80RMB:
¥ 0积分

VIP 8折、终身VIP免费升级VIP

开通VIP尊享优惠特权
立即下载 升级会员
详情介绍

工艺流程:测放洞口剔除轮廓及中心线、控制高程→剔除洞口混凝土(洞身开挖)→钢架安装及连接→检查验收→喷射C20混凝土→混凝土养护,施工方法:1.破口施工:施工人员按照测量放出的剔除轮廓线剔除洞口范围内混凝土,剔除过程中应保证洞口尺寸,不得有超剔和欠剔等影响结构安全和质量问题发生。实行全断面剔除,混凝土应分块割离原结构面,运至竖井通过提升系统运至地面,破口时应预留原有格栅主筋与工字钢焊接连接牢固,预留钢筋长度应满足与工字钢牢固连接要求,且不少于20cm。
