地铁工程暗挖段边导洞条基施工技术交底
最近更新 2023年04月15日
资源编号 329196

#最新
地铁工程暗挖段边导洞条基施工技术交底

2023-04-15 轨道工程 0 691
郑重承诺丨西南工程联盟保证资料真实性和可交易性
增值服务:积分和RMB比例是1:1,比如:价格80积分=80RMB:
¥ 0积分

VIP 8折、终身VIP免费升级VIP

开通VIP尊享优惠特权
立即下载 升级会员
详情介绍

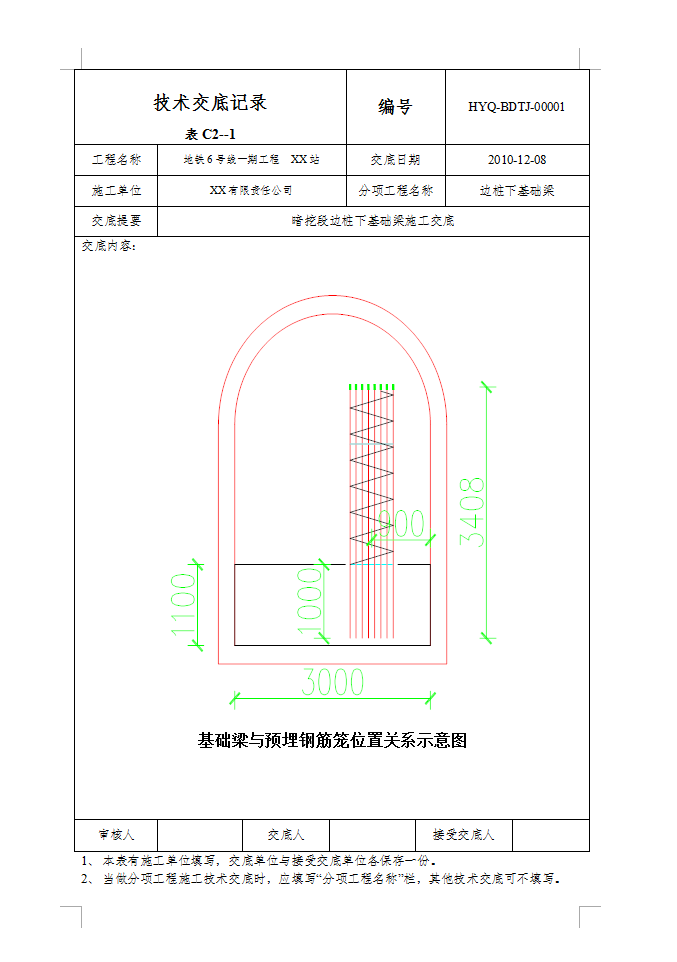

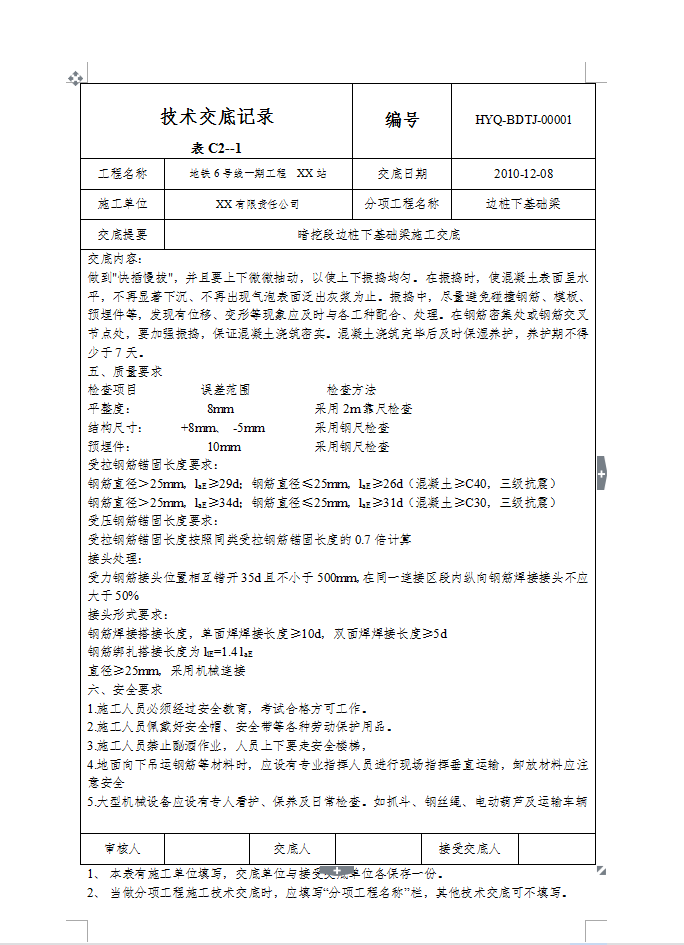

首先应设置基础梁定位钢筋,将箍筋套入定位钢筋中(按图纸数量),进行下、上排钢筋定位,待主筋定位完成后进行绑扎箍筋,上述工作完成后进行穿插钢筋笼主筋,每根钢筋笼共19Φ28mm主筋,全部插入基础梁钢筋后用内衬圈将19根主筋等距排焊牢固,钢筋定位应将钢筋笼主筋与基础梁主筋采用钢筋连接焊接牢固,使钢筋笼主筋保持竖直,钢筋笼主筋内侧设置内衬圈2.0m一道、外侧设置螺旋筋为φ12@150mm,钢筋笼主筋上端预留钢筋接驳器,钢筋套入深度应满足规范要求,钢筋笼主筋长度为3.408m,埋入基础梁内位1.0m。
