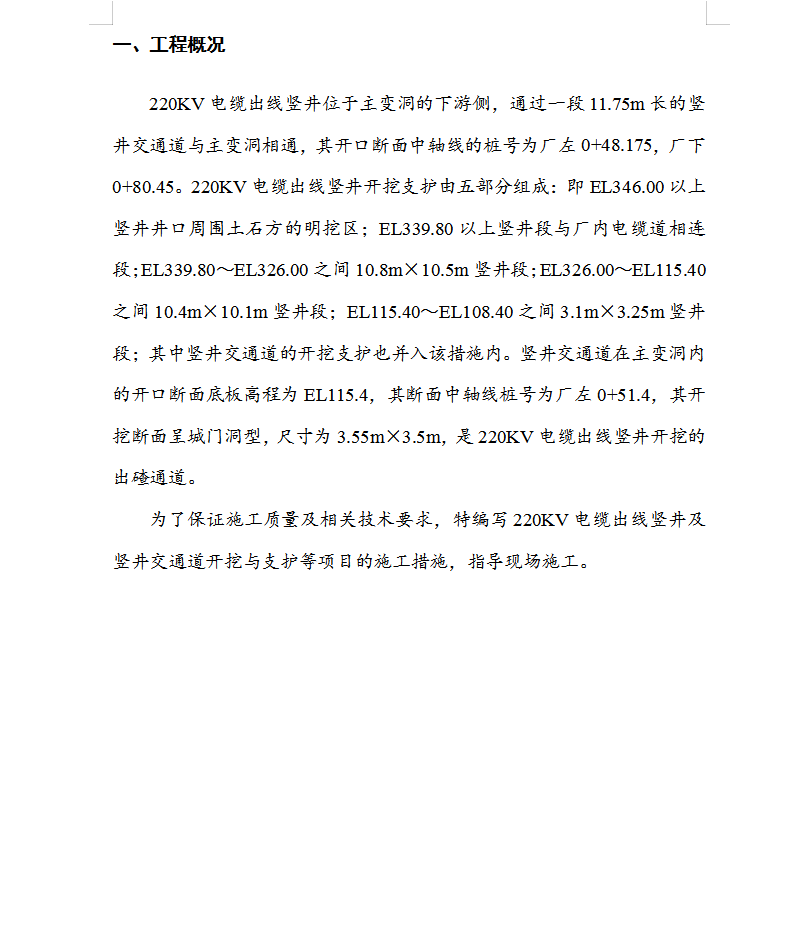

220KV电缆出线竖井位于主变洞的下游侧,通过一段11.75m长的竖井交通道与主变洞相通,其开口断面中轴线的桩号为厂左0+48.175,厂下0+80.45。220KV电缆出线竖井开挖支护由五部分组成:即EL346.00以上竖井井口周围土石方的明挖区;EL339.80以上竖井段与厂内电缆道相连段;EL339.80~EL326.00之间10.8m×10.5m竖井段;EL326.00~EL115.40之间10.4m×10.1m竖井段;EL115.40~EL108.40之间3.1m×3.25m竖井段;其中竖井交通道的开挖支护也并入该措施内。竖井交通道在主变洞内的开口断面底板高程为EL115.4,其断面中轴线桩号为厂左0+51.4,其开挖断面呈城门洞型,尺寸为3.55m×3.5m,是220KV电缆出线竖井开挖的出碴通道。

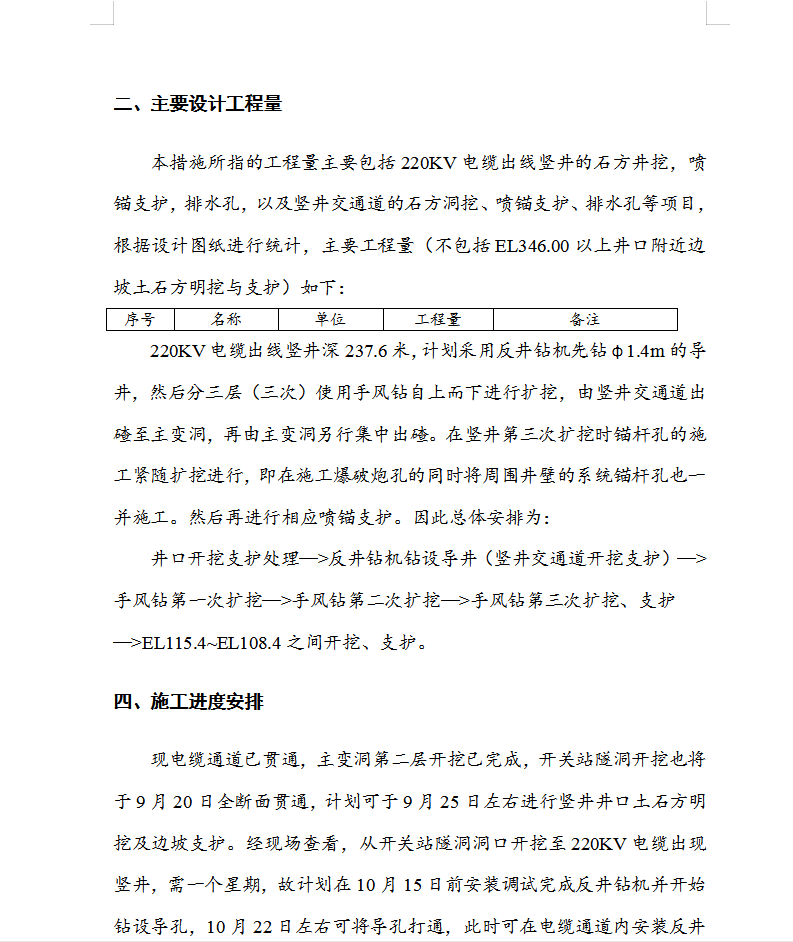

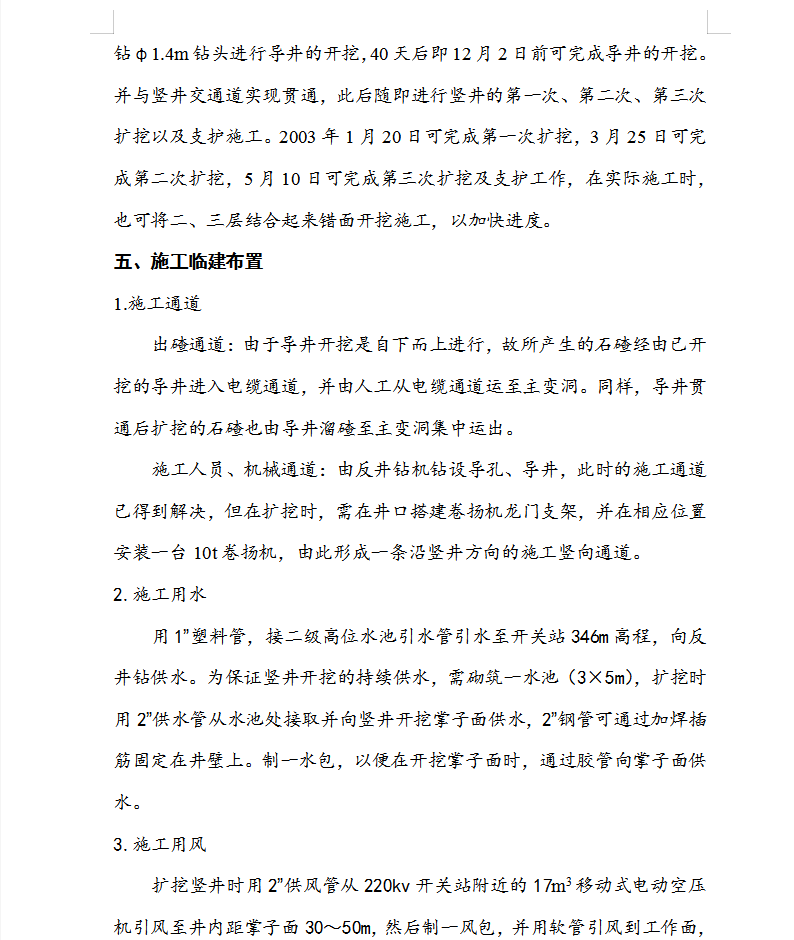

为了保证施工质量及相关技术要求,特编写220KV电缆出线竖井及竖井交通道开挖与支护等项目的施工措施,指导现场施工。
