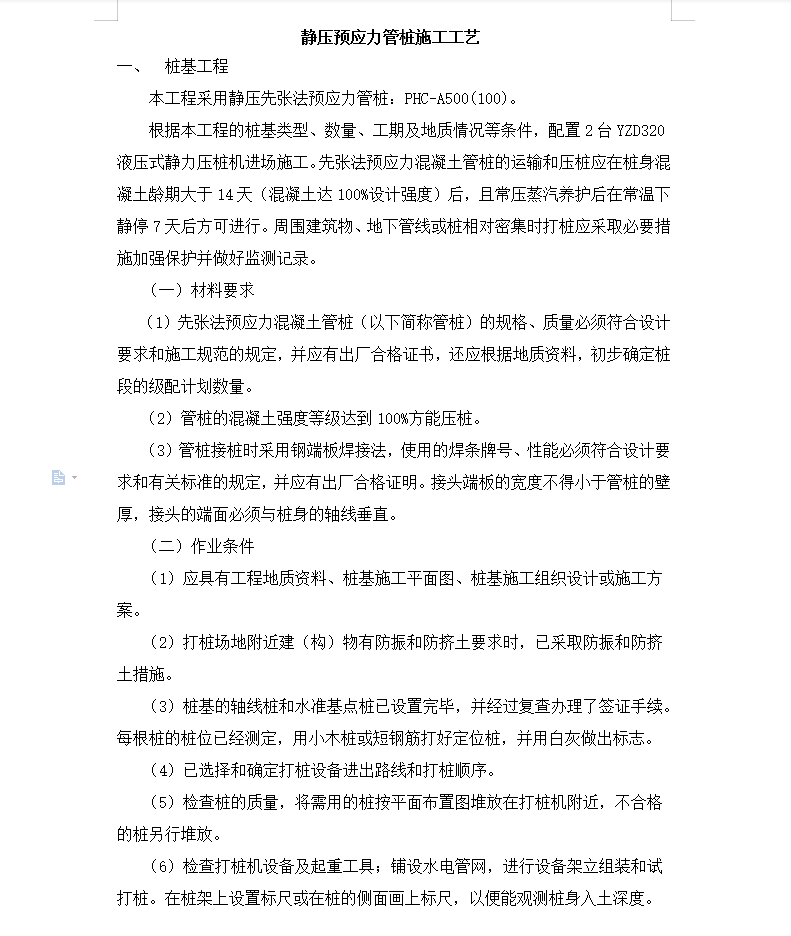

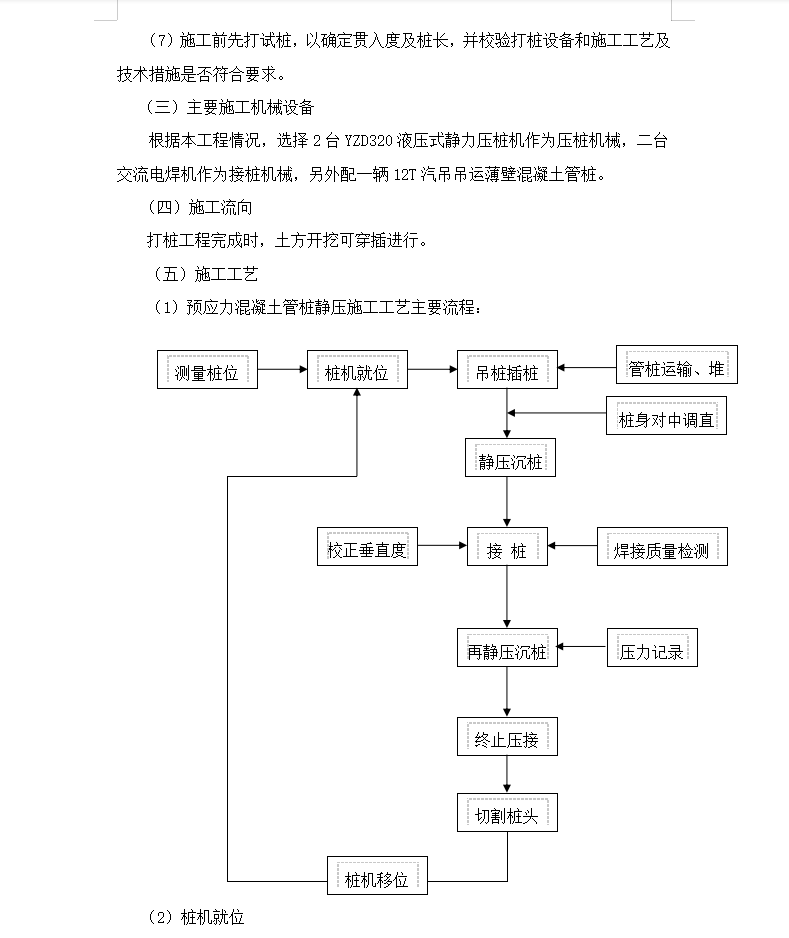

根据本工程的桩基类型、数量、工期及地质情况等条件,配置2台YZD320液压式静力压桩机进场施工。先张法预应力混凝土管桩的运输和压桩应在桩身混凝土龄期大于14天(混凝土达100%设计强度)后,且常压蒸汽养护后在常温下静停7天后方可进行。周围建筑物、地下管线或桩相对密集时打桩应采取必要措施加强保护并做好监测记录。
