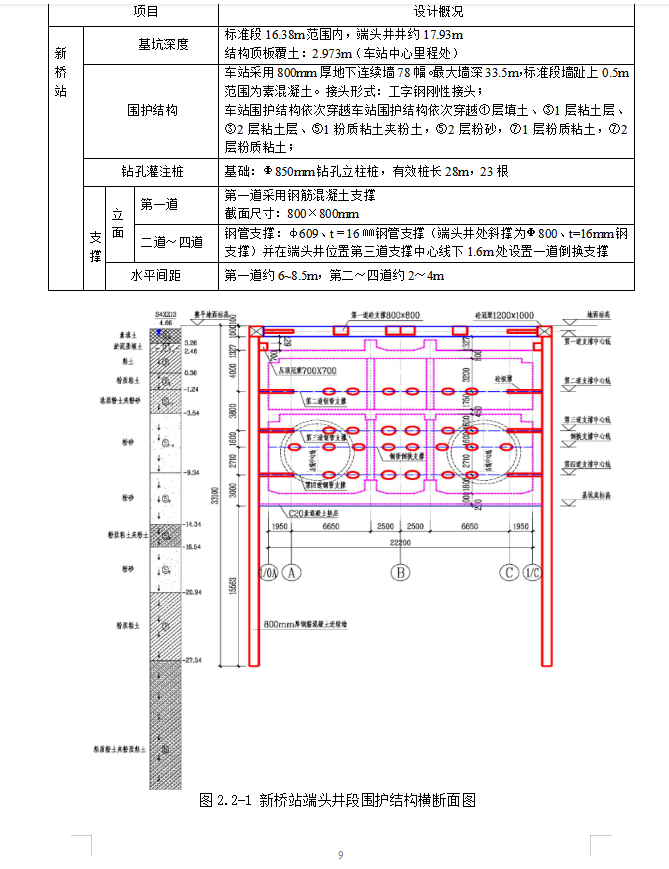

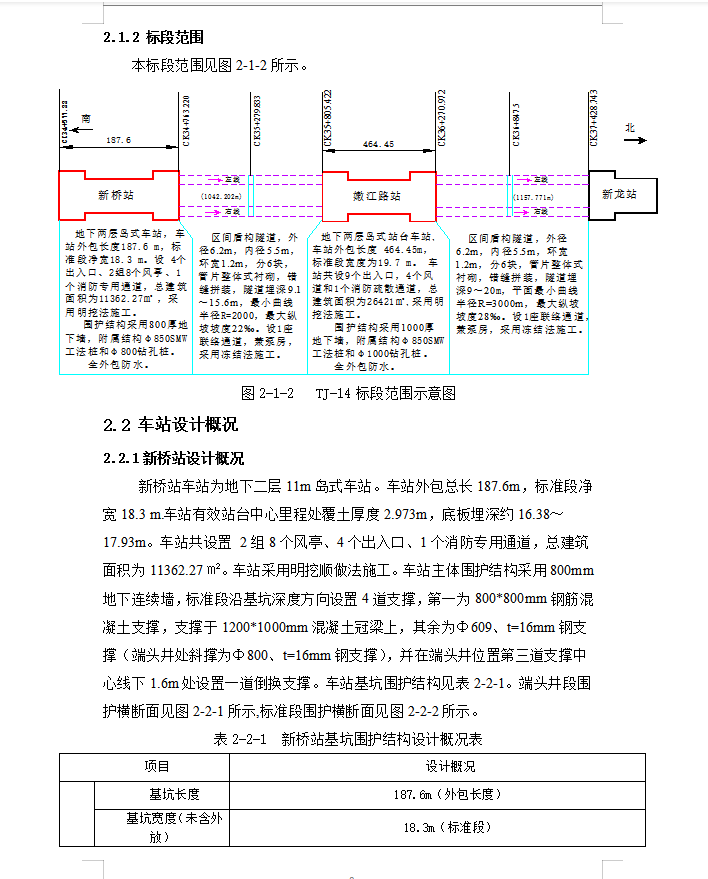

本工程位于常州市新北区,沿规划乐山路呈南北向布置,工程内容包含2站2区间,由南向北分别是: 新桥站→新桥站~嫩江路站区间→嫩江路站→嫩江路站~新龙站区间。
