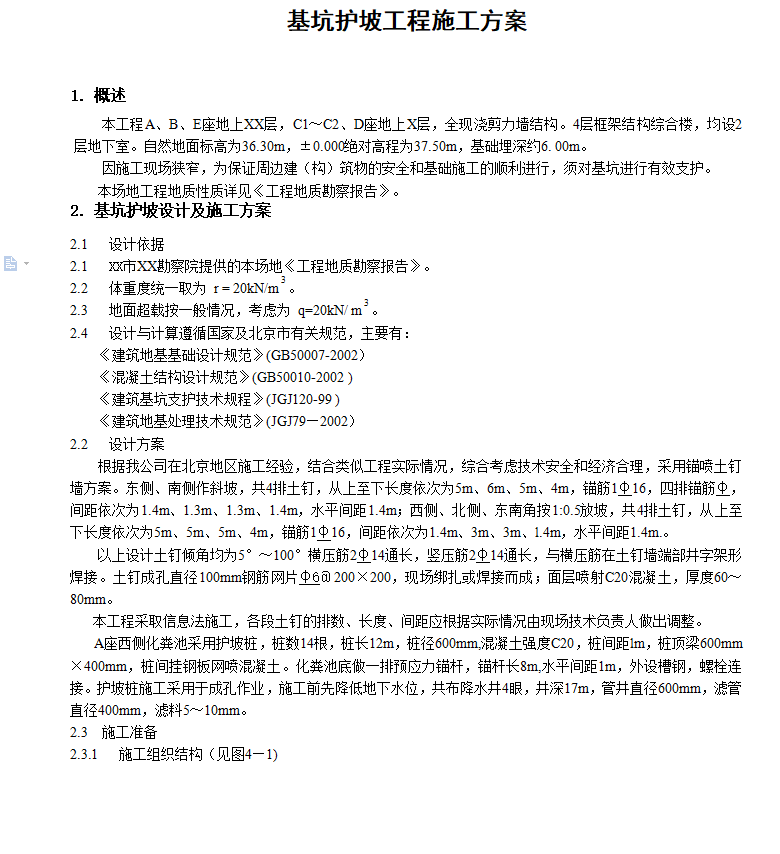

本工程A、B、E座地上XX层,C1~C2、D座地上X层,全现浇剪力墙结构。4层框架结构综合楼,均设2层地下室。自然地面标高为36.30m,±0.000绝对高程为37.50m,基础埋深约6. 00m。
东侧、南侧作斜坡,共4排土钉,从上至下长度依次为5m、6m、5m、4m,锚筋1φ16,四排锚筋φ,间距依次为1.4m、1.3m、1.3m、1.4m,水平间距1.4m;西侧、北侧、东南角按1:0.5放坡,共4排土钉,从上至下长度依次为5m、5m、5m、4m,锚筋1φ16,间距依次为1.4m、3m、3m、l.4m,水平间距1.4m.。
