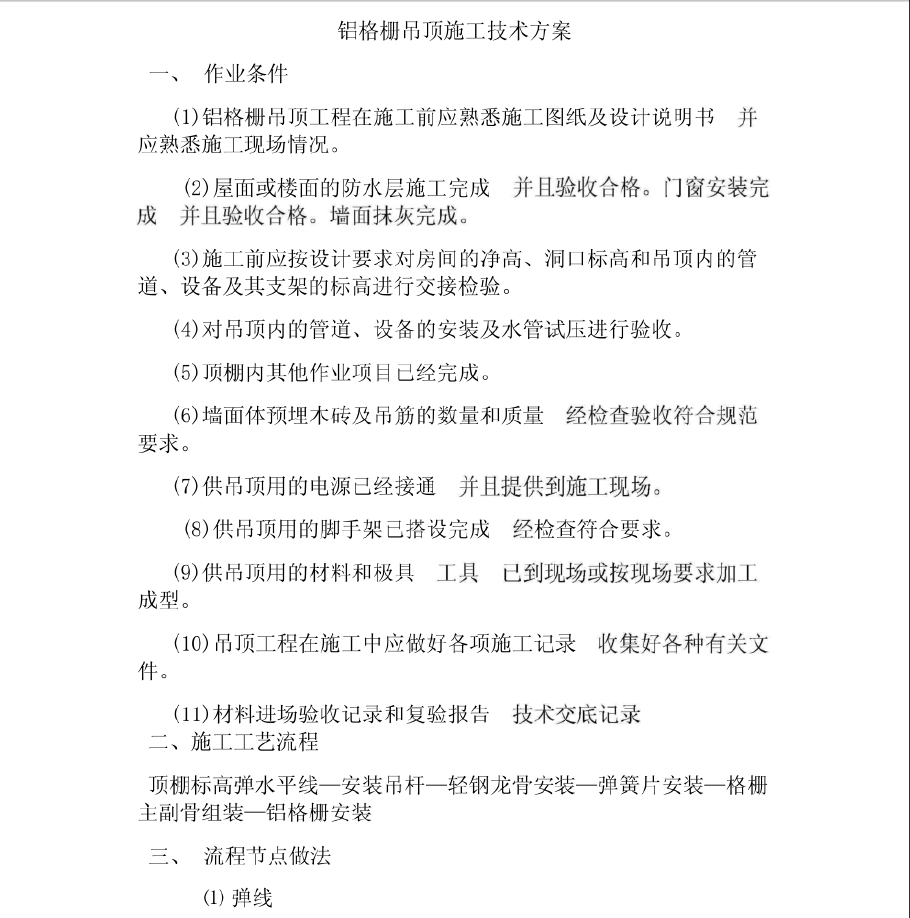

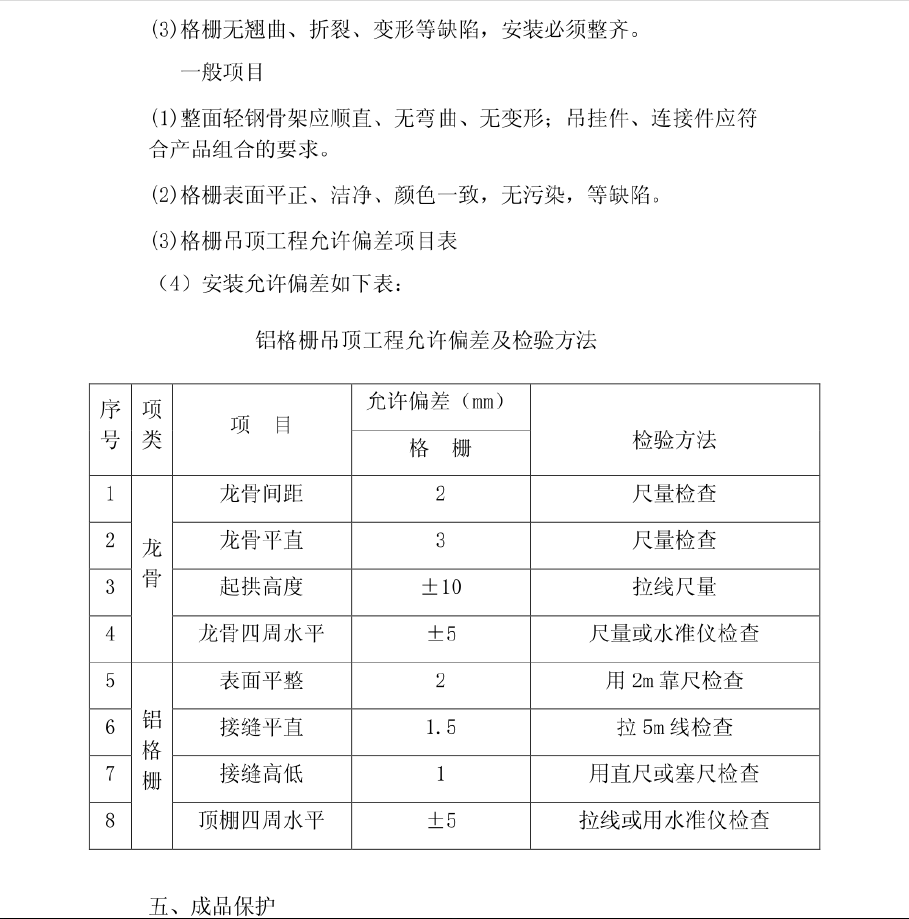

铝格栅吊顶工程在施工前应熟悉施工图纸及设计说明书并应熟悉施工现场情况。屋面或楼面的防水层施工完成并 且验收合格。门窗安装完成并且验收合格。墙面抹灰完成。施工前应按设计要求对房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高进行交接检验。
