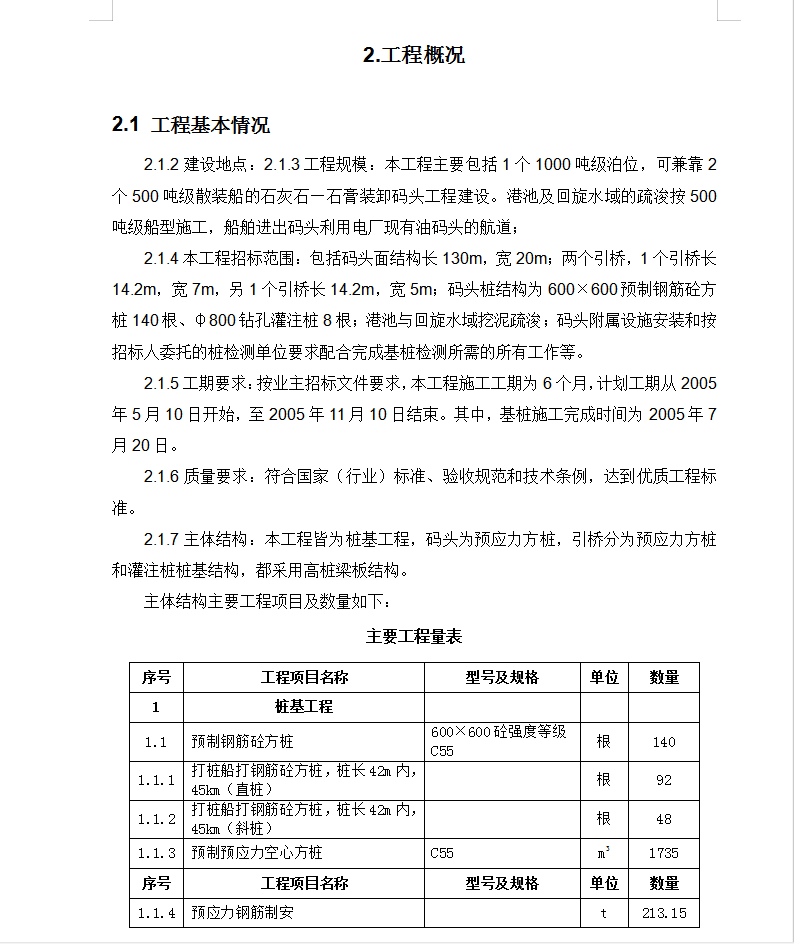

本工程主要包括1个1000吨级泊位,可兼靠2个500吨级散装船的石灰石―石膏装卸码头工程建设。港池及回旋水域的疏浚按500吨级船型施工,船舶进出码头利用电厂现有油码头的航道;
本工程招标范围:包括码头面结构长130m,宽20m;两个引桥,1个引桥长14.2m,宽7m,另1个引桥长14.2m,宽5m;码头桩结构为600×600预制钢筋砼方桩140根、φ800钻孔灌注桩8根;港池与回旋水域挖泥疏浚;码头附属设施安装和按招标人委托的桩检测单位要求配合完成基桩检测所需的所有工作等。

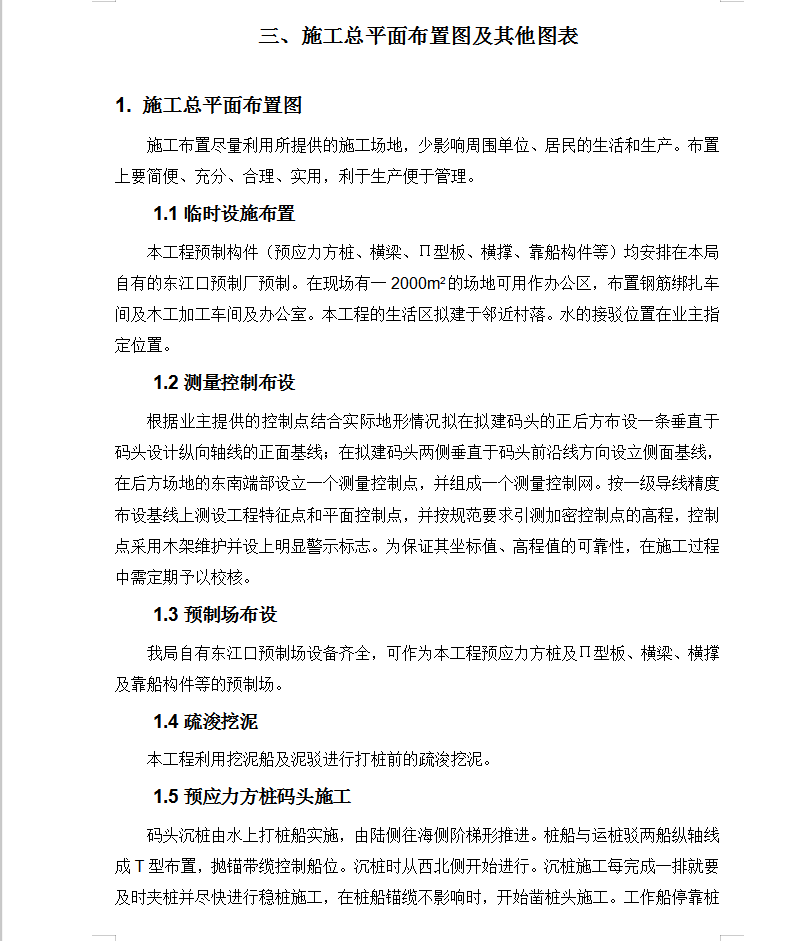

1. 施工总平面布置图
施工布置尽量利用所提供的施工场地,少影响周围单位、居民的生活和生产。布置上要简便、充分、合理、实用,利于生产便于管理。
1.1临时设施布置
本工程预制构件(预应力方桩、横梁、Π型板、横撑、靠船构件等)均安排在本局自有的东江口预制厂预制。在现场有一2000m2的场地可用作办公区,布置钢筋绑扎车间及木工加工车间及办公室。本工程的生活区拟建于邻近村落。水的接驳位置在业主指定位置。
1.2测量控制布设
根据业主提供的控制点结合实际地形情况拟在拟建码头的正后方布设一条垂直于码头设计纵向轴线的正面基线;在拟建码头两侧垂直于码头前沿线方向设立侧面基线,在后方场地的东南端部设立一个测量控制点,并组成一个测量控制网。按一级导线精度布设基线上测设工程特征点和平面控制点,并按规范要求引测加密控制点的高程,控制点采用木架维护并设上明显警示标志。为保证其坐标值、高程值的可靠性,在施工过程中需定期予以校核。
