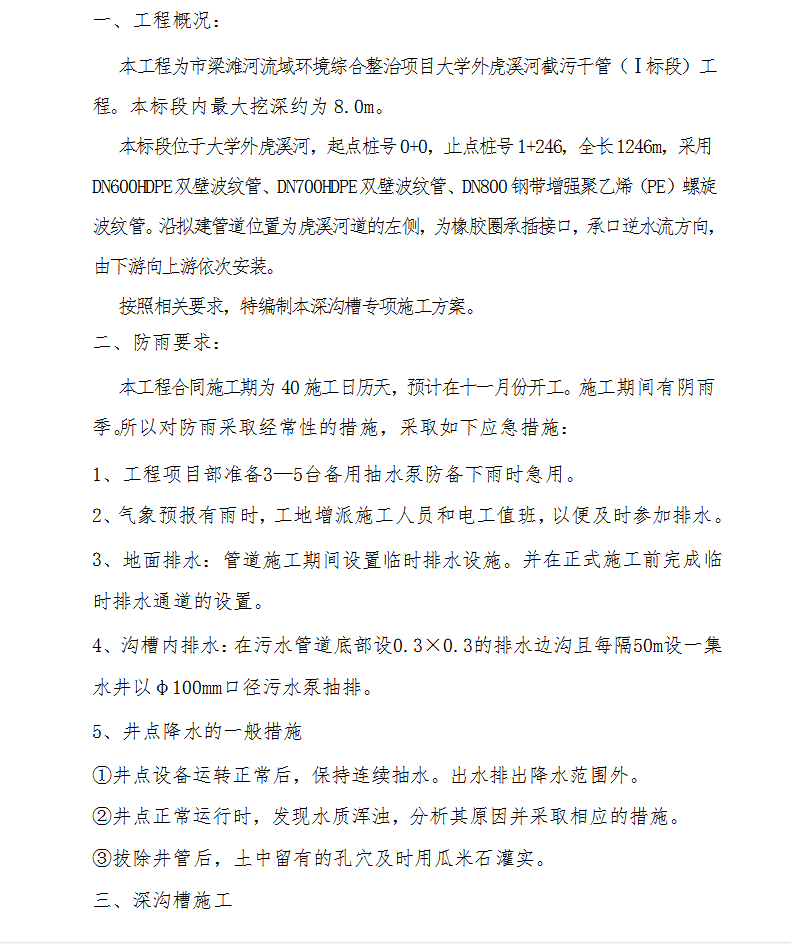

本工程为市梁滩河流域环境综合整治项目大学外虎溪河截污干管(Ⅰ标段)工程。本标段内最大挖深约为8.0m。
本标段位于大学外虎溪河,起点桩号0+0,止点桩号1+246,全长1246m,采用DN600HDPE双壁波纹管、DN700HDPE双壁波纹管、DN800钢带增强聚乙烯(PE)螺旋波纹管。沿拟建管道位置为虎溪河道的左侧,为橡胶圈承插接口,承口逆水流方向,由下游向上游依次安装。
按照相关要求,特编制本深沟槽专项施工方案。
深沟槽施工

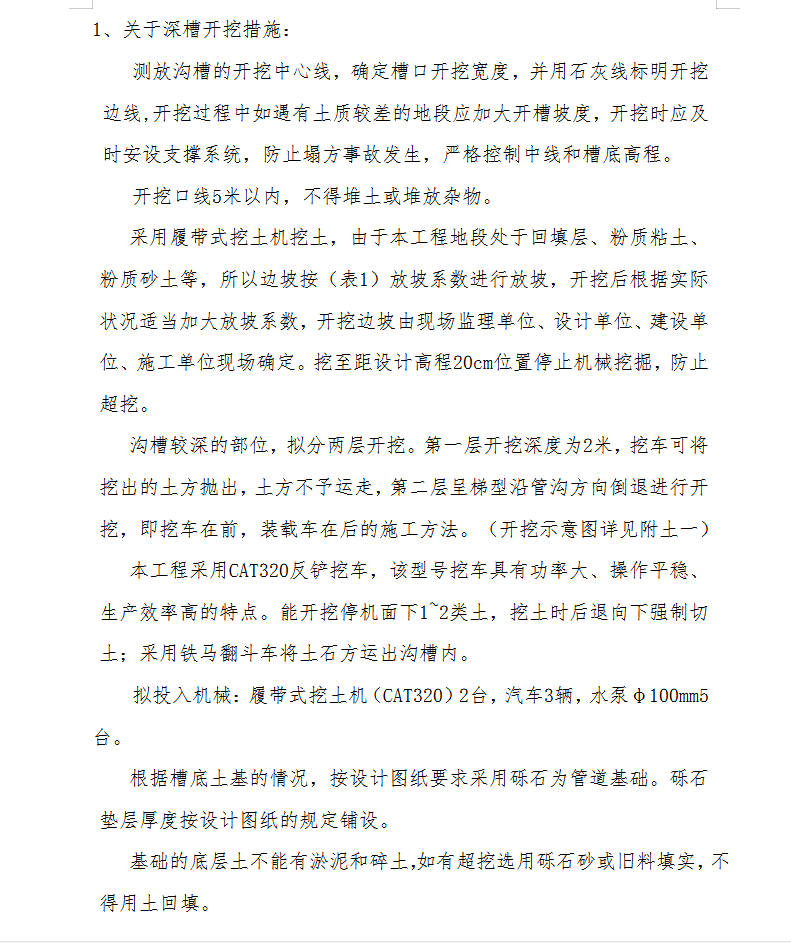

1、关于深槽开挖措施:
测放沟槽的开挖中心线,确定槽口开挖宽度,并用石灰线标明开挖边线,开挖过程中如遇有土质较差的地段应加大开槽坡度,开挖时应及时安设支撑系统,防止塌方事故发生,严格控制中线和槽底高程。
开挖口线5米以内,不得堆土或堆放杂物。

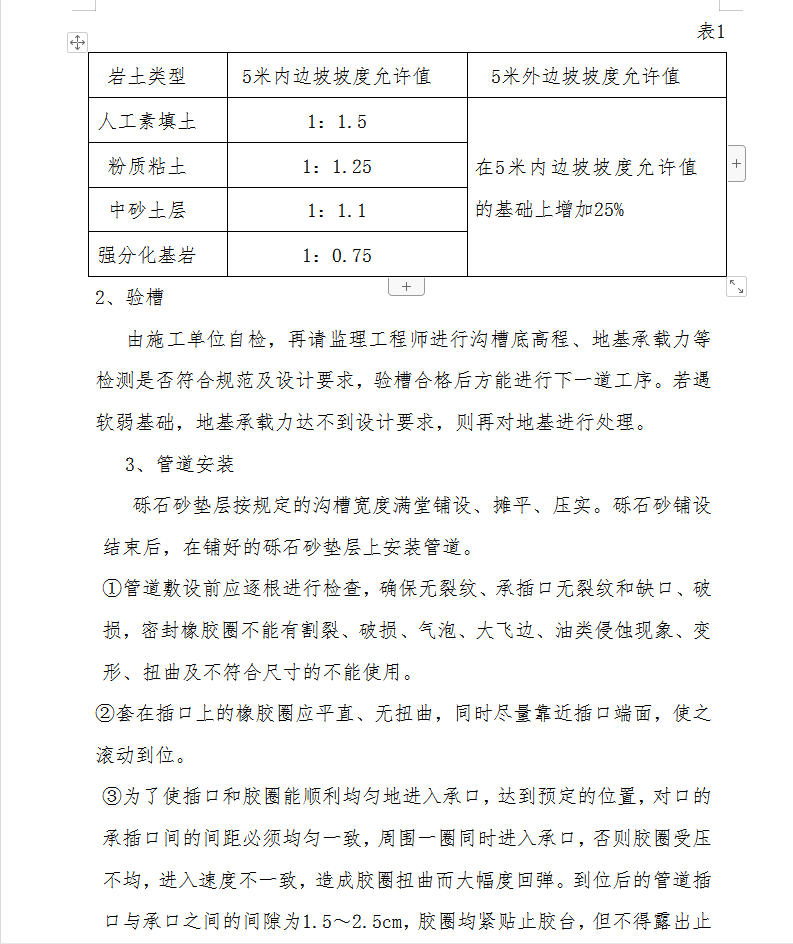

采用履带式挖土机挖土,由于本工程地段处于回填层、粉质粘土、粉质砂土等,所以边坡按(表1)放坡系数进行放坡,开挖后根据实际状况适当加大放坡系数,开挖边坡由现场监理单位、设计单位、建设单位、施工单位现场确定。挖至距设计高程20cm位置停止机械挖掘,防止超挖。
