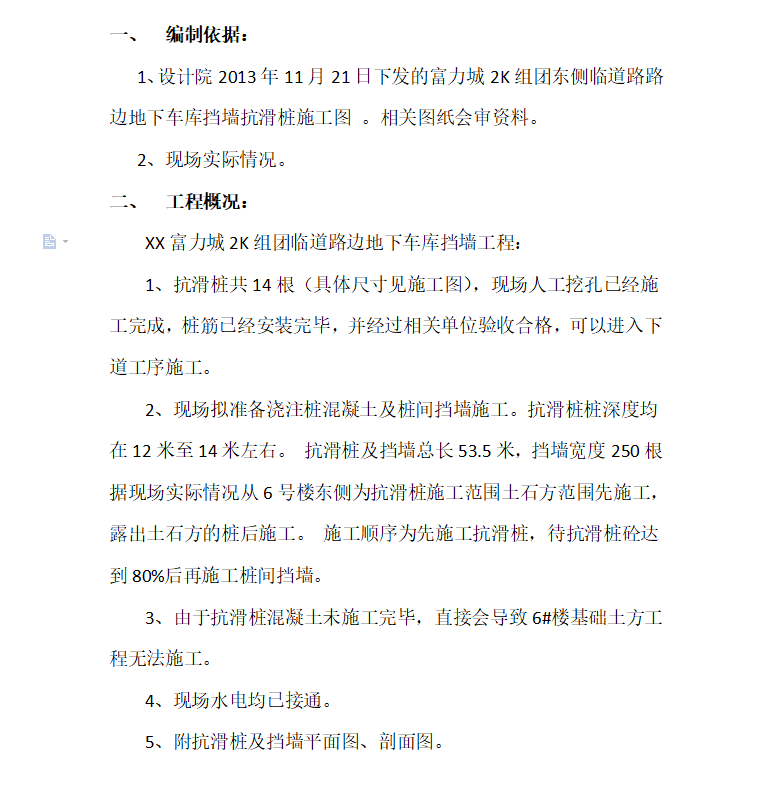

抗滑桩共14根(具体尺寸见施工图),现场人工挖孔已经施工完成,桩筋已经安装完毕,并经过相关单位验收合格,可以进入下道工序施工。
现场拟准备浇注桩混凝土及桩间挡墙施工。抗滑桩桩深度均在12米至14米左右。 抗滑桩及挡墙总长53.5米,挡墙宽度250根据现场实际情况从6号楼东侧为抗滑桩施工范围土石方范围先施工,露出土石方的桩后施工。 施工顺序为先施工抗滑桩,待抗滑桩砼达到80%后再施工桩间挡墙。
由于抗滑桩混凝土未施工完毕,直接会导致6#楼基础土方工程无法施工。

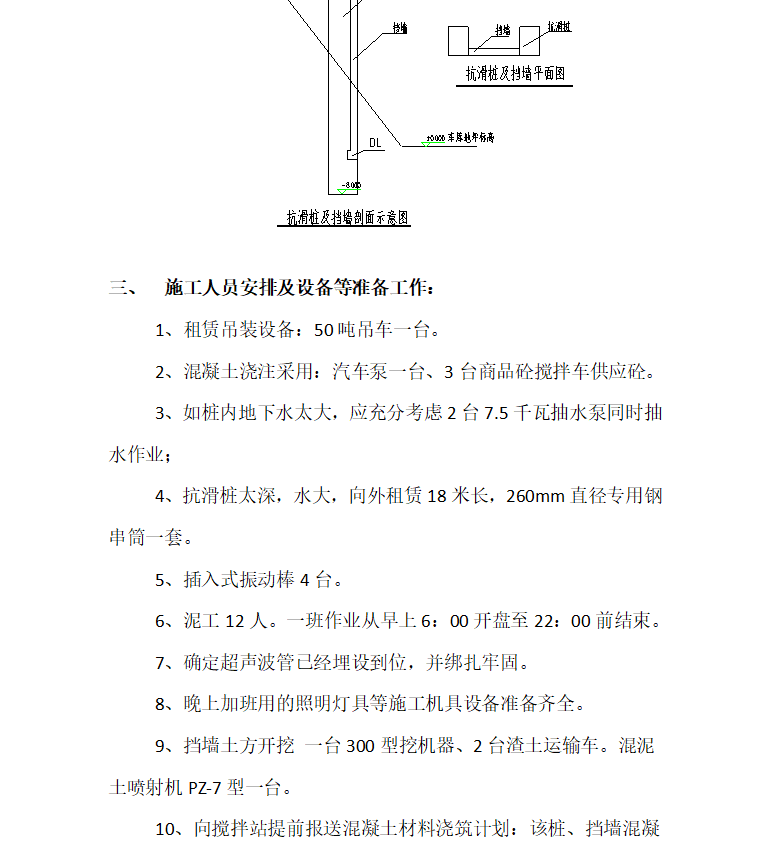

施工人员安排及设备等准备工作:1、租赁吊装设备:50吨吊车一台。
2、混凝土浇注采用:汽车泵一台、3台商品砼搅拌车供应砼。
3、如桩内地下水太大,应充分考虑2台7.5千瓦抽水泵同时抽水作业;

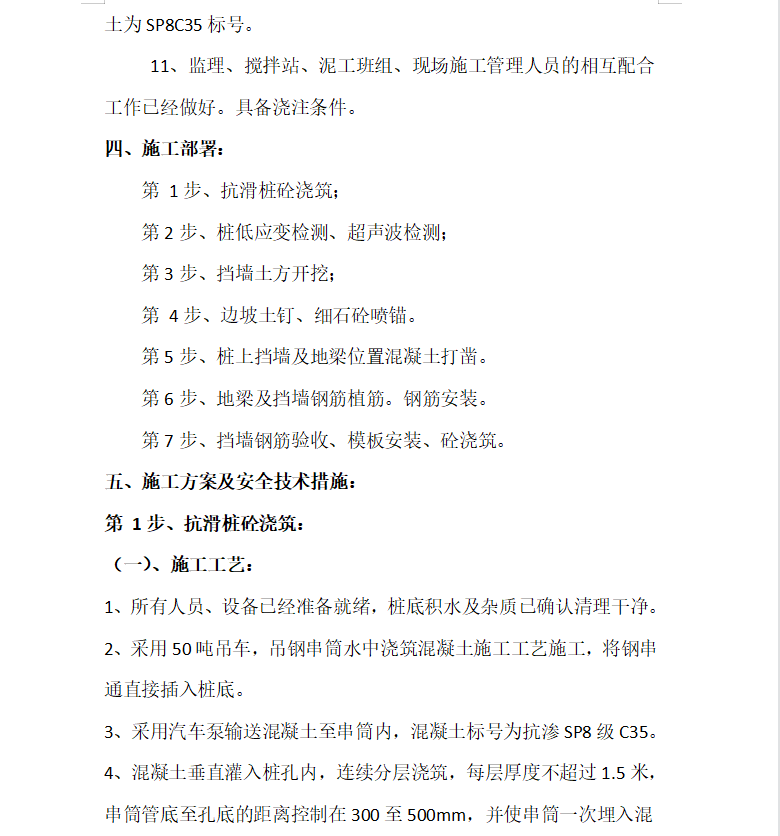

4、抗滑桩太深,水大,向外租赁18米长,260mm直径专用钢串筒一套。
