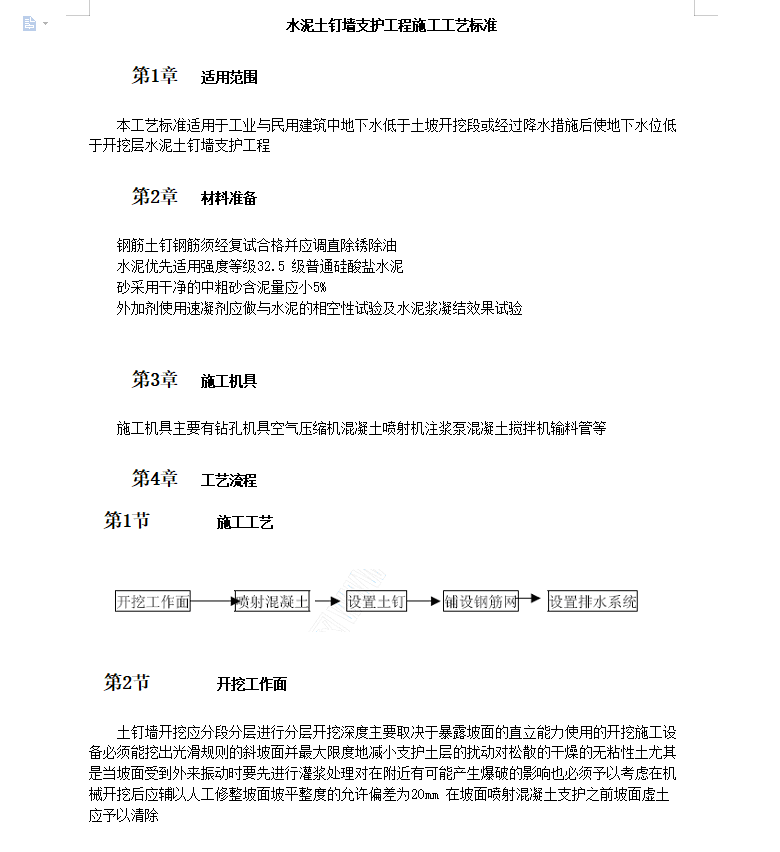

本工艺标准适用于工业与民用建筑中地下水低于土坡开挖段或经过降水措施后,使地下水位低于开挖层水泥土钉墙支护工程
土钉墙开挖应分段分层进行分层开挖深度,主要取决于暴露坡面的直立能力使用的开挖施工设备,必须能挖出光滑规则的斜坡面并最大限度地减小支护土层的扰动对松散的干燥的无粘性土,尤其是当坡面受到外来振动时要先进行灌浆处理对,在附近有可能产生爆破的影响也必须予以考虑在机械开挖后应辅以人工修整坡面坡平整度的允许偏差为20mm 在坡面喷射混凝土支护之前坡面虚土应予以清除
