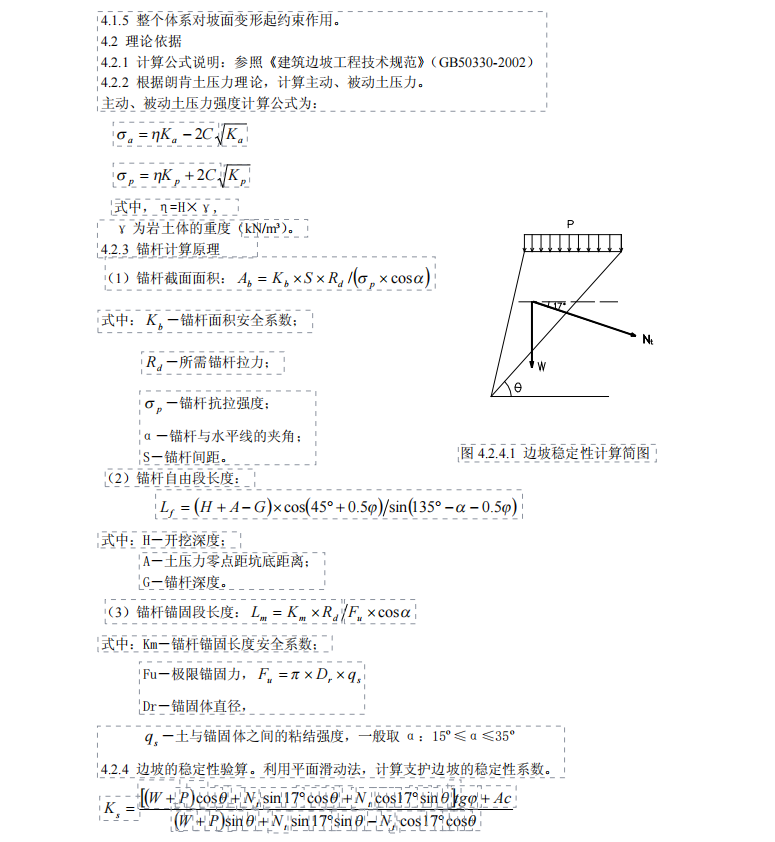

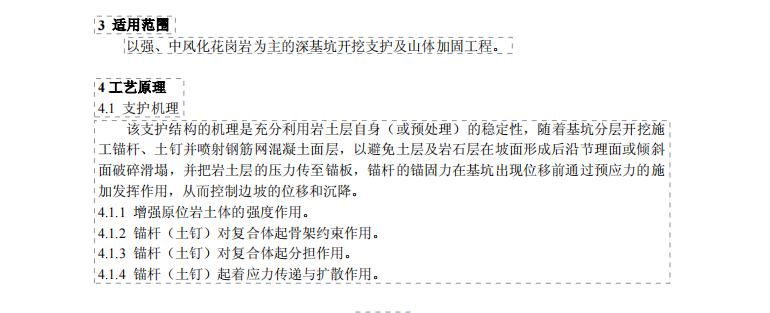

边坡清理。采用机械和人工。先用机械将边坡开挖至设计要求的坡度,然后用人工将坡面修理平整,便于铺设钢筋网及控制喷面厚度,同时为锚杆端部的钢筋混凝土肋梁施工创造工作面。6.2锚杆、土钉制作。锚杆、土钉钢筋的下料长度满足设计及规范要求;锚杆、土钉的制作要满足工艺及规范要求,杆体上每隔一定距离布置一个定位支架,使锚杆、土钉安装时始终处于锚孔的中间位置,保证利用锚杆、土钉的抗拔力。6.3 钢筋制作。锚杆应采用Ⅱ级以上带肋钢筋(或钢绞线),两根以上钢筋时,接头要错位布置;自由段严禁设置接头。6.4 定位支架的制作。采用φ6.5的盘圆钢筋制成船形或圆环形(砂、泥土层支架要采用宽度≮20�L钢板以增大接触面积),沿杆体三面设置。定位支架焊接时严禁主筋‘咬肉’;钢绞线禁止焊接,要采用钢板圆环形支架或定型的保护层支架
