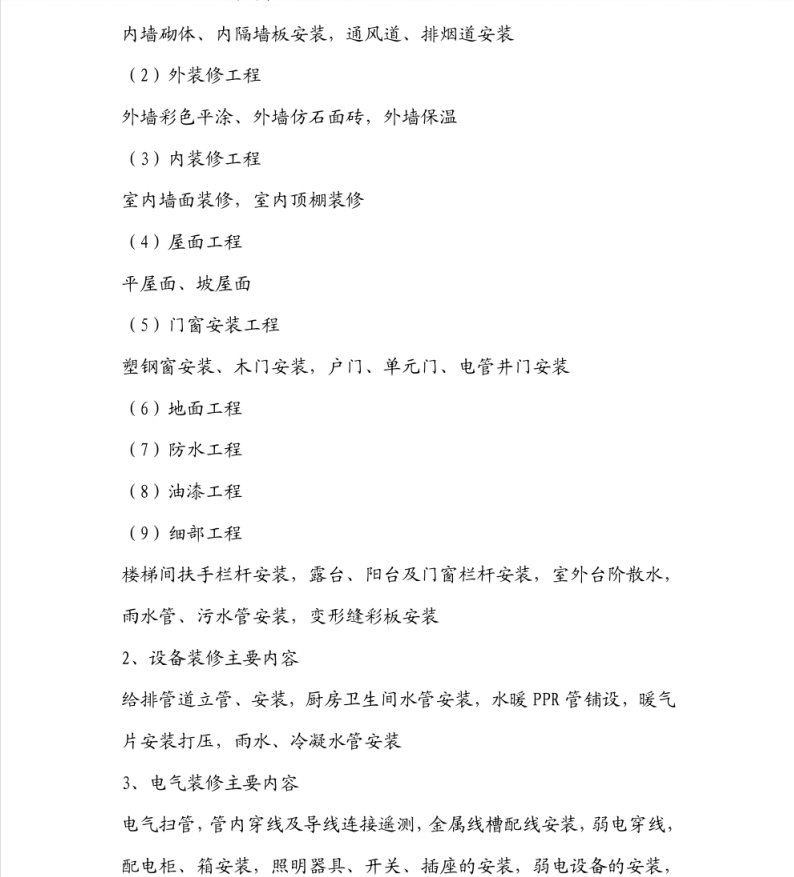

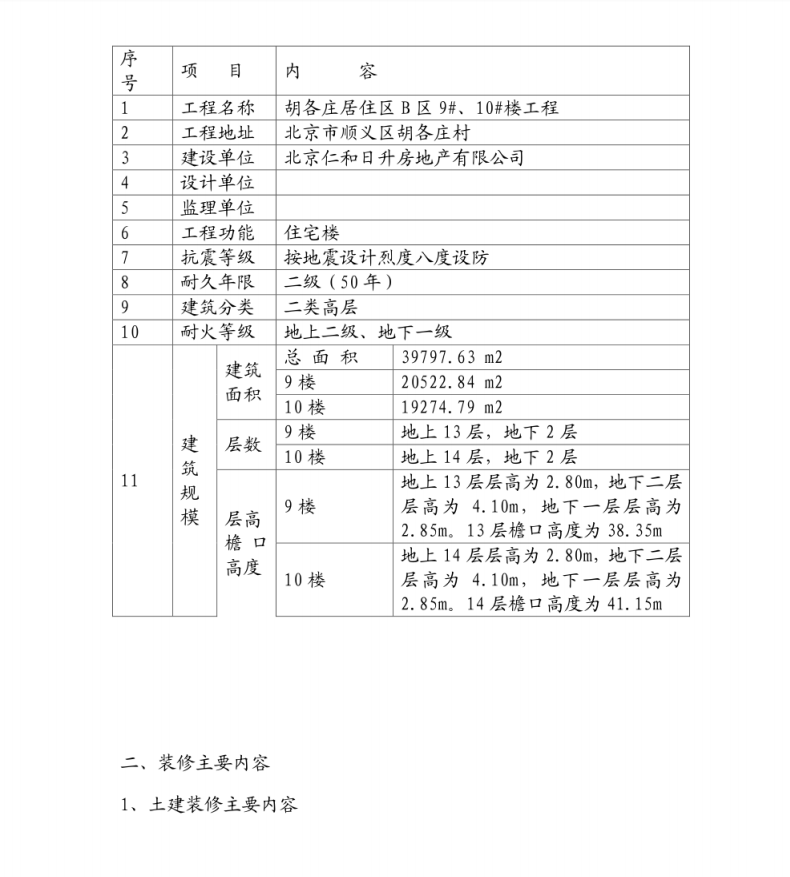

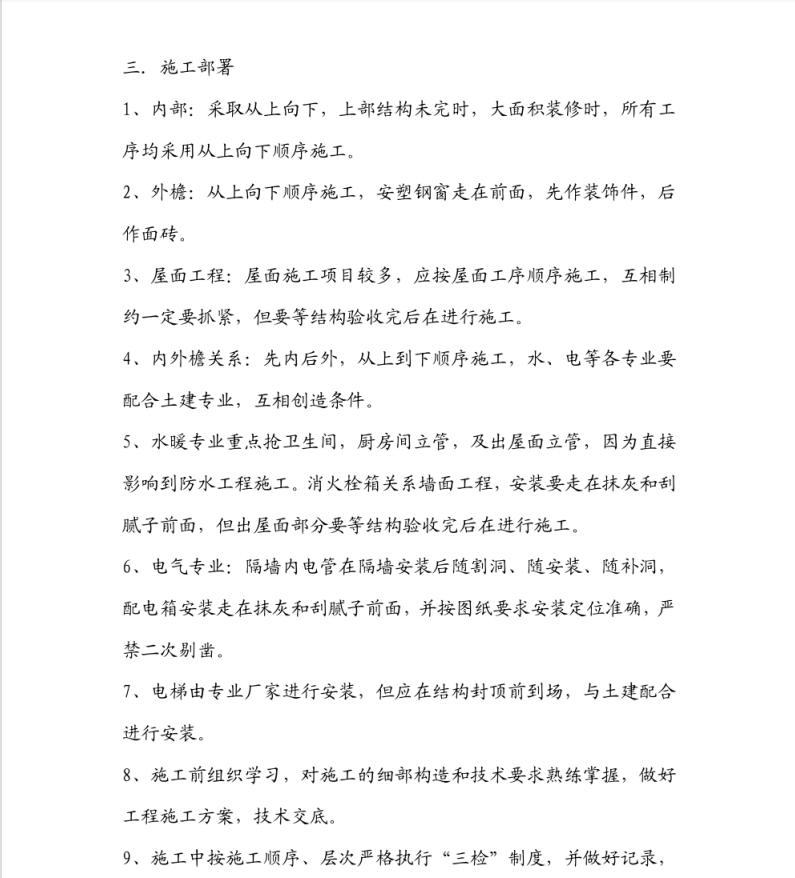

装修阶段9#楼、10#楼均设置两台外挂电梯,均布置在楼南侧。装饰工程完成后外梯拆除;外梯采用钢筋混凝土基础,由租赁安装单位提供图纸并负责施工,完工后施工及安装单位验收合格后方可使用。外梯由租赁安装单位派专人进行管理、维护和操作,外梯周围应搭设护头棚。
