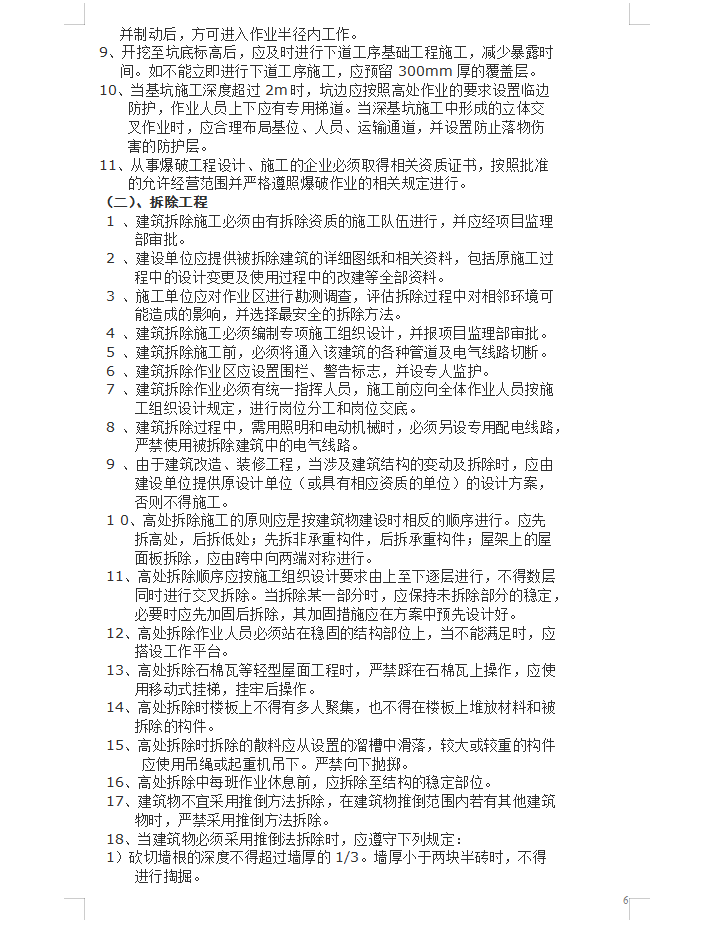

土方工程
1、土方开挖前检查施工单位的准备工作是否充分,基坑支护方案是否审批,机械进场是否报批,土方开挖方案是否合理。
2、土方挖掘方法、挖掘顺序应根据支护方案和降排水要求进行,当采用局部或全部放坡开挖时,放坡坡度应满足其稳定性要求。
3、挖掘应自上而下进行,严禁先挖坡脚。软土基坑无可靠措施时应分层均衡开挖,层高不宜超过1m。土方每次开挖深度和挖掘顺序必须按设计要求。坑(槽)沟边1m以内不得堆土、堆料,不得停放机械。
4、严格控制每次开挖深度,督促施工单位按要求进行放坡及边坡支护。
5、当基坑开挖深度大于相邻建筑的基础深度时,应保持一定距离或采取边坡支撑加固措施,并进行沉降和移位观测。
6、施工中如发现不能辨认的物品时,应停止施工,保护现场,并立即报告所在地有关部门处理,严禁随意敲击或玩弄。
7、挖土机作业的边坡应验算其稳定性,当不能满足时,应采取加固措施。在停机作业面以下挖土应选用反铲或拉铲作业,当使用正铲作业时,挖掘深度应严格按其说明书规定进行。有支撑的基坑使用机械挖掘时,应防止作业中碰撞支撑。
