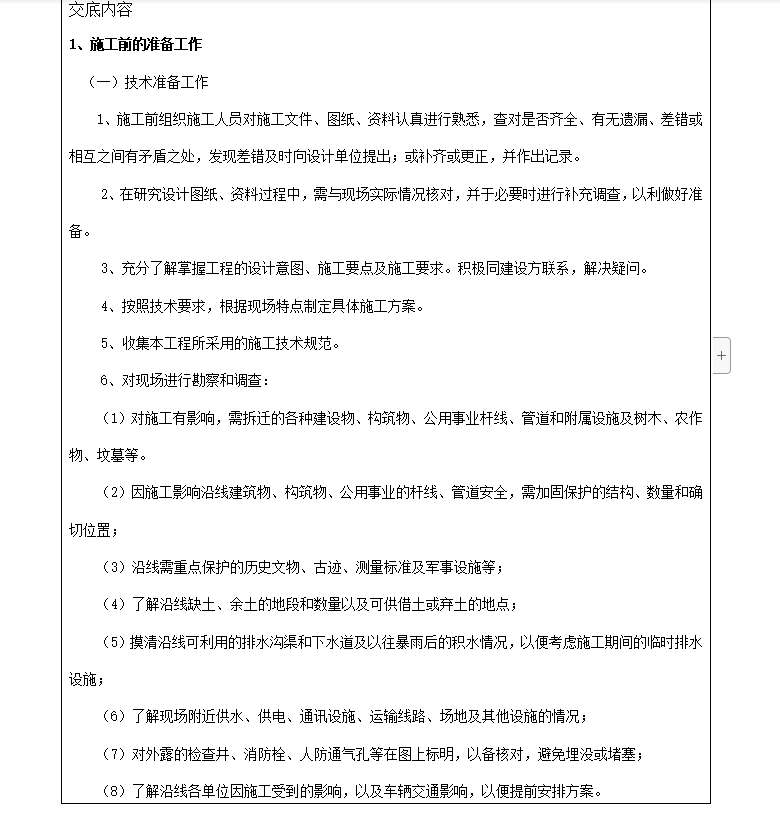

施工前组织施工人员对施工文件、图纸、资料认真进行熟悉,查对是否齐全、有无遗漏、差错或相互之间有矛盾之处,发现差错及时向设计单位提出;或补齐或更正,并作出记录。
根据测设的中线,高程控制桩放出管沟中心线和高程点后再开挖沟槽。开挖由上游向下游进行。
1、先施工污水管道,待污水管道分段完成后,再进行雨水管道的开挖,沟槽土应在管道安全线以外堆放,以便管道安装,砼浇筑等工作。
2、根据图纸设计确定管道沟槽的开挖断面。
3、开挖管沟时,不得破坏下面土的结构,使用挖掘机施工时,可保留30cm厚土层不挖。若人工挖土后不能立即浇筑混凝土基础时,槽底可保留15cm厚土层不挖,当土方挖到接近设计标高时,应在槽内打高程控制桩,以控制挖土深度,防止过浅或超挖,局部超挖部分应回填夯实处理。
