墩柱施工方法
墩柱施工前,现场技术测量人员按图纸放出墩柱四角点及墩柱四角点高程,墩柱角点位置用钢钉标上,画出墩柱轮廓线后经现场技术员复核合格后,报监理工程师确验合格后,方可进行下步工序施工。测量及高程数据以书面形式发至现场施工员和工班长。
在承台顶(即桥墩位置)凿除混凝土表面的水泥砂浆,直至到新鲜混凝土面,凿毛后混凝土面必须用水冲洗干净,保证墩台接头处无污物。

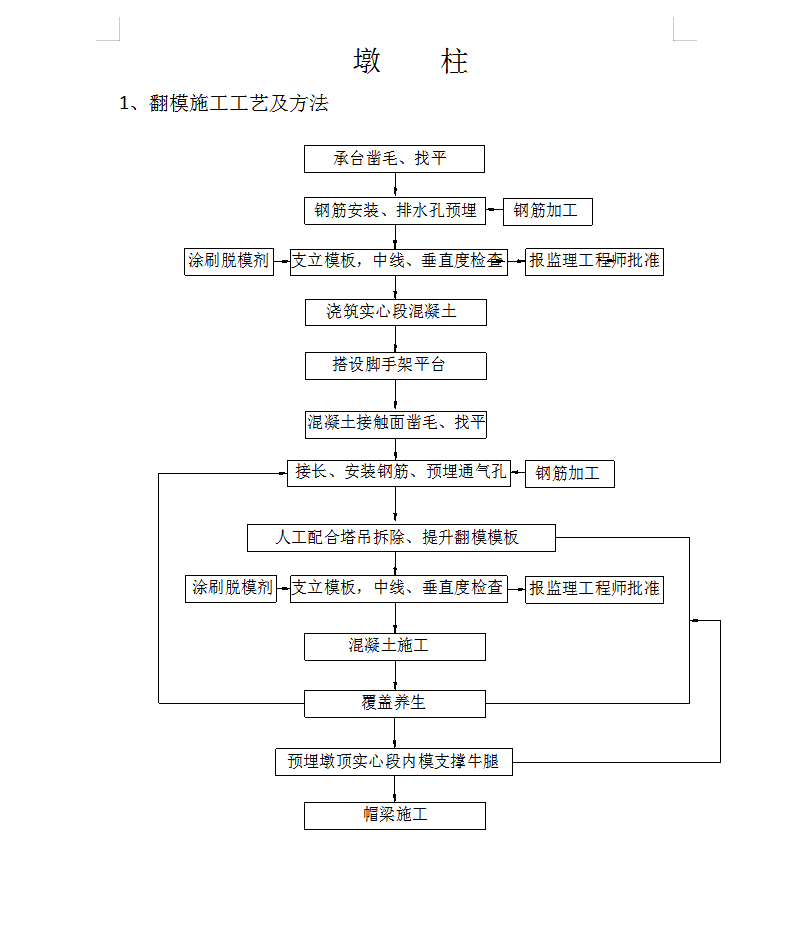

墩柱主要采取塔吊翻模结合人工搭设脚手架的施工工艺完成,在墩柱上部设置操作平台。混凝土采取集中拌合,利用混凝土罐车水平运输,垂直运输采用混凝土输送泵进行。高墩采用翻模施功法,采取人工搭设内外脚手架配合的方案,内脚手架作为绑扎钢筋时的内操作台。采用人工翻转模板与脚手架相结合,混凝土输送泵运送混凝土,塔吊和吊车吊运材料和模板的施工方法。翻模是由上下二组同样规格的模板组成,随着混凝土的连续浇筑,下层混凝土达到拆模强度后,用吊机配合自下而上将模板拆除,连续支立,如此循环往复,完成桥墩的浇筑施工。
