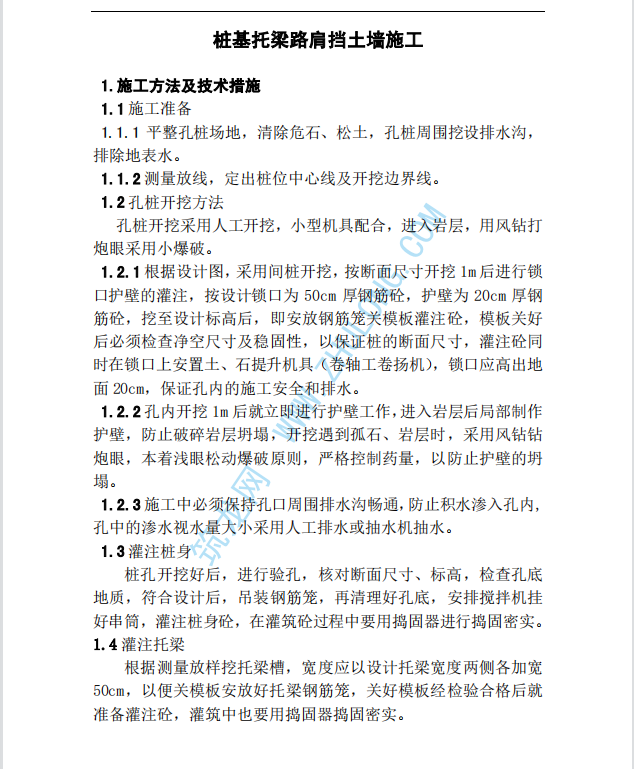

平整孔桩场地,清除危石、松土,孔桩周围挖设排水沟,排除地表水。 测量放线,定出桩位中心线及开挖边界线。
孔桩开挖方法:孔桩开挖采用人工开挖,小型机具配合,进入岩层,用风钻打炮眼采用小爆破。
根据设计图,采用间桩开挖,按断面尺寸开挖 1m 后进行锁口护壁的灌注,按设计锁口为 50cm 厚钢筋砼,护壁为 20cm 厚钢筋砼,挖至设计标高后,即安放钢筋笼关模板灌注砼,模板关好后必须检查净空尺寸及稳固性,以保证桩的断面尺寸,灌注砼同时在锁口上安置土、石提升机具(卷轴工卷扬机),锁口应高出地面 20cm,保证孔内的施工安全和排水。
