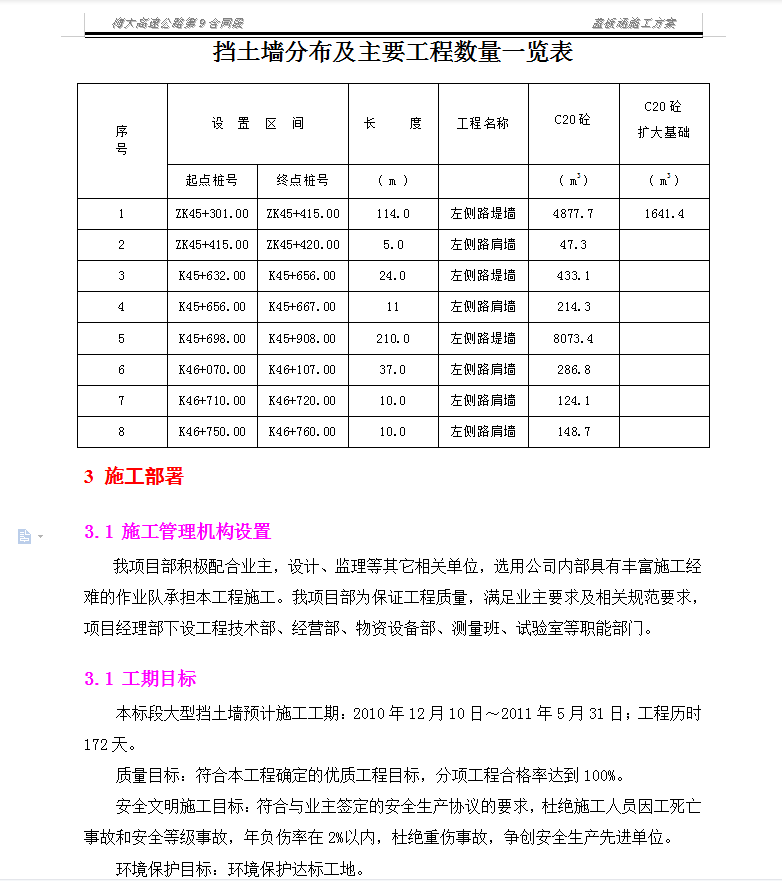

3.1 工期目标
本标段大型挡土墙预计施工工期:2010年12月10日~2011年5月31日;工程历时172天。
质量目标:符合本工程确定的优质工程目标,分项工程合格率达到100%。
安全文明施工目标:符合与业主签定的安全生产协议的要求,杜绝施工人员因工死亡事故和安全等级事故,年负伤率在2%以内,杜绝重伤事故,争创安全生产先进单位。
环境保护目标:环境保护达标工地。
