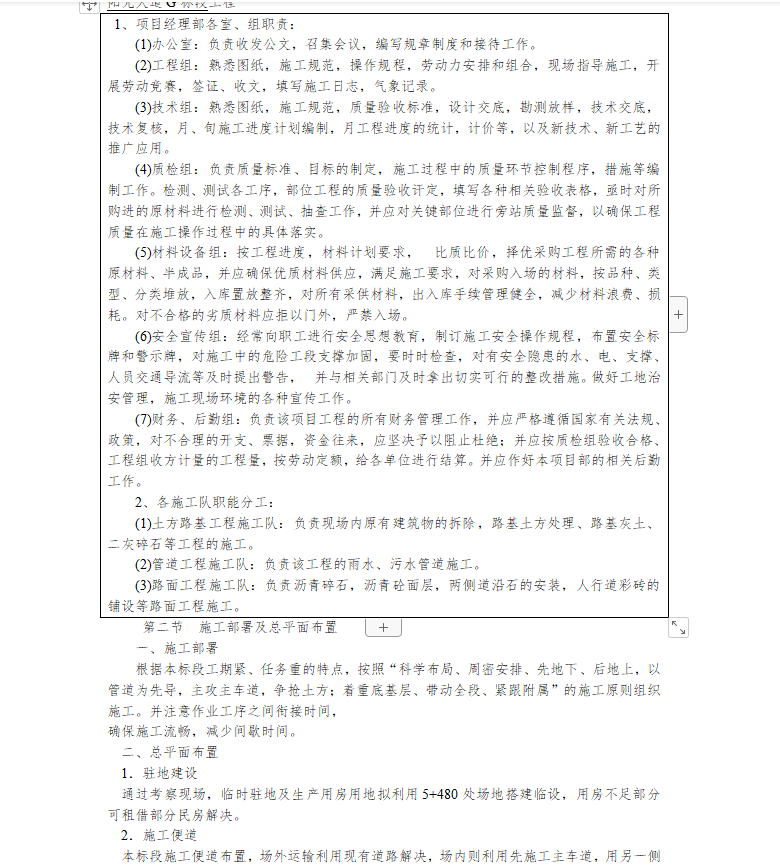

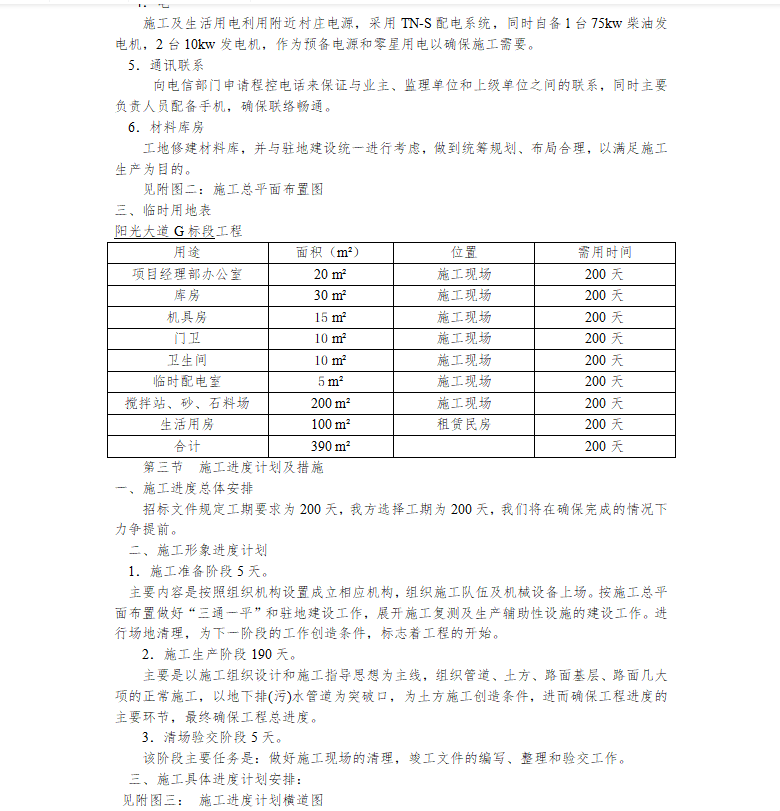

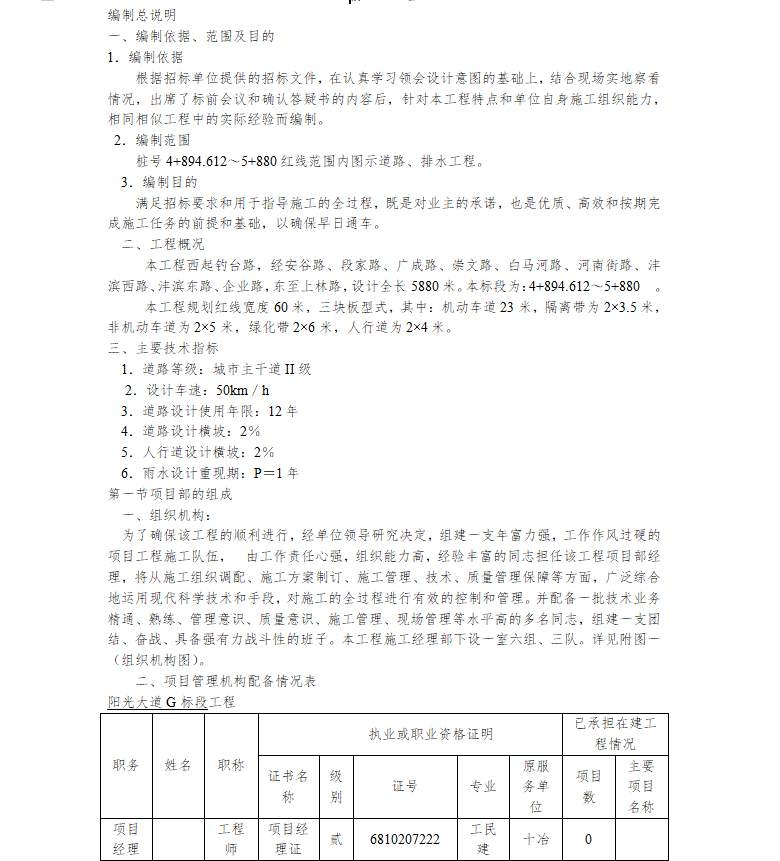

本工程规划红线宽度60米,三块板型式,其中:机动车道23米,隔离带为2×3.5米,非机动车道为2×5米,绿化带2×6米,人行道为2×4米。
根据本标段工期紧、任务重的特点,按照“科学布局、周密安排、先地下、后地上,以管道为先导,主攻主车道,争抢土方;着重底基层、带动全段、紧跟附属”的施工原则组织施工。并注意作业工序之间衔接时间,确保施工流畅,减少间歇时间。
