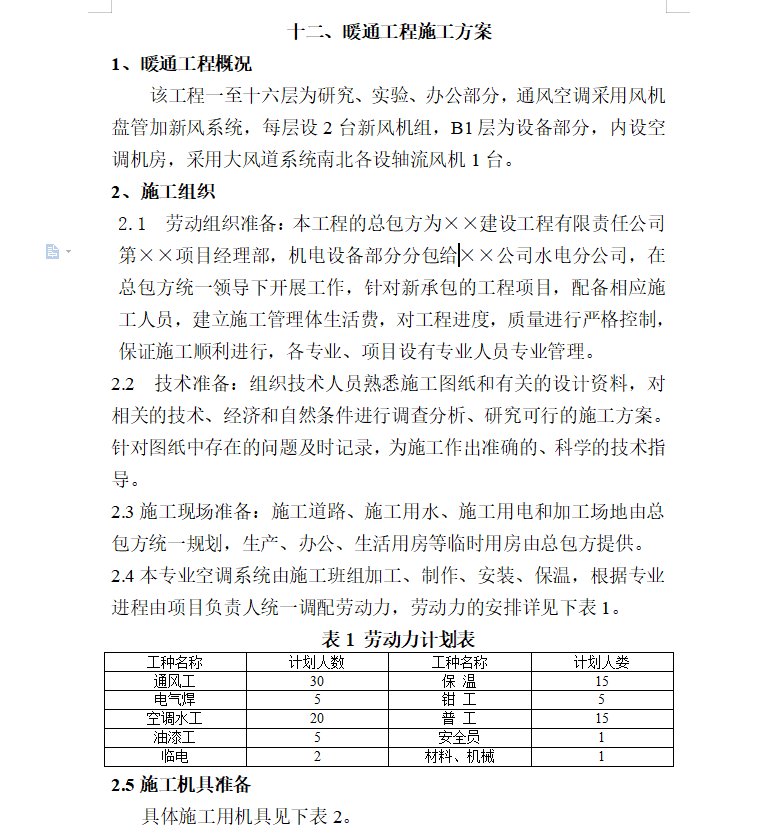

该工程一至十六层为研究、实验、办公部分,通风空调采用风机盘管加新风系统,每层设2台新风机组,B1层为设备部分,内设空调机房,采用大风道系统南北各设轴流风机1台。

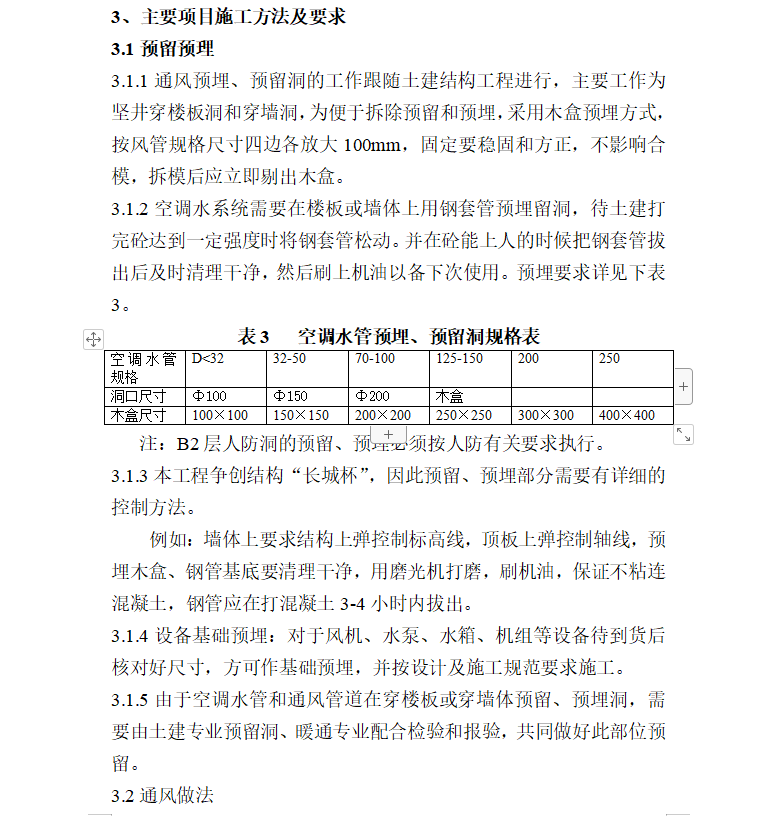

技术准备:组织技术人员熟悉施工图纸和有关的设计资料,对相关的技术、经济和自然条件进行调查分析、研究可行的施工方案。针对图纸中存在的问题及时记录,为施工作出准确的、科学的技术指导。
通风预埋、预留洞的工作跟随土建结构工程进行,主要工作为坚井穿楼板洞和穿墙洞,为便于拆除预留和预埋,采用木盒预埋方式,按风管规格尺寸四边各放大100mm,固定要稳固和方正,不影响合模,拆模后应立即剔出木盒。
